[一建历年真题]2023年3月建设工程项目管理考试真题及答案解析

71、根据《建设工程施工劳务分包合同(示范文本)》,须由劳务分包人承担保险费用的保险标的有()。

A.运至施工现场用于施工的材料和待安装设备

B.施工场地内劳务分包人自有人员生命财产

C.承包人提供给劳务人员使用的机械设备

D.从事危险作业的劳务分包人职工的意外伤害

E.施工场地内劳务分包人自有的施工机械设备

参考答案:BDE
参考解析:选项A,运至施工场地用于劳务施工的材料和待安装设备,由工程承包人办理或获得保险。

选项B、D、E,劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。

选项C,工程承包人还必须为租赁或提供给劳务分包人使用的施工机械设备办理保险,并支付保险费用。

72、关于工作自由时差的说法,正确的有()。

A.自由时差等于该工作和其紧后工作之间间隔时间的最小值

B.自由时差等于其紧后工作最早开始时间和该工作最早完成时间的最小差值

C.自由时差是影响紧后工作但不影响总工期的机动时间

D.双代号时标网络计划中,自由时差等于其和紧后工作间最短的波形线长度值

E.自由时差的值等于其最迟开始时间和其最早开始时间的差值

参考答案:ABD
参考解析:C选项错误,自由时差是指在不影响其紧后工作最早开始的前提下,可以利用的机动时间。

E选项错误,总时差等于其最迟开始时间与最早开始时间的差值。

(本题D选项已过期,为保证试题的完整性或真实性,未进行修改或删除,答案仅供参考)

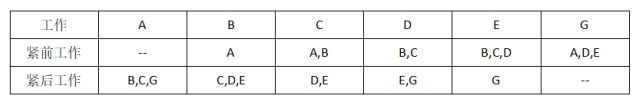

73、某项目的工作逻辑关系如下表,工作A的紧后工作有( )。

A.工作B

B.工作C

C.工作D

D.工作E

E.工作G

参考答案:ABE
参考解析:本题考查工程网络计划的编制方法

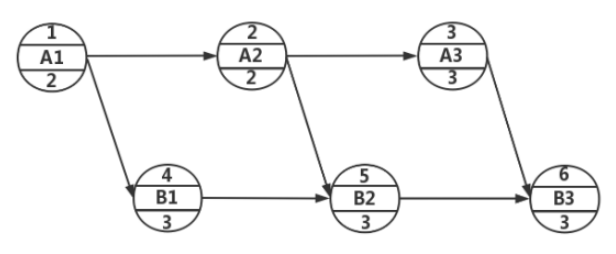

74、某单代号网络计划如下图(时间单位:天),时间参数计算正确的有( )。

A.工作 A2 的总时差是 1 天

B.计算工期是 11 天

C.工作 A2 的自由时差是 1 天

D.工作 A2 和 B2 之间的间隔时间是 1 天

E.工作 A3 的最迟完成时间是第 8 天

参考答案:ABDE
参考解析:关键线路为①→④→⑤→⑥,计算工期为2+3+3+3=11天,A2的总时差=最迟完成时间-最早完成时间=5-4=1,A2的自由时差=min【4-4,5-4】=0,A2和B2的时间间隔=5-4=1天,A3的最迟完成时间为第8天。

75、下列数理统计方法中可以用来寻找质量问题原因的方法有( )

A.分层法

B.直方图法

C.排列图法

D.因果分析法

E.控制图法

参考答案:ACD
参考解析:选项A,分层的结果是使各层间数据的差异突显出来,在此基础上进行层间、层内的比较分析,可以更深入地发现和认识质量问题及其产生原因。

选项B,直方图又称频数分布直方图, 是用来反映产品质量数据分布状态和波动规律的统计分析方法。

选项C,排列图法又称主次因素分析法或帕累托图法,是用来分析影响质量主次因素的有效方法。

选项D,因果分析图又称为质量特性因果图、鱼刺图或树枝图,是一种反映质量特性与质量缺陷产生原因之间关系的图形工具,可用来分析、追溯质量缺陷产生的最根本原因。

选项E,控制图又称为管理图,是一种在直角坐标系内画有控制界限,描述生产过程中产品质量波动状态的图形。

76、施工中对进场水泥质量的重点控制内容包括()。

A.出厂合格证

B.水灰比复验

C.强度复验

D.坍落度试验

E.安定性复验

参考答案:ACE
参考解析:水泥的质量是直接影响混凝土工程质量的关键因素,施工中就应对进场的水泥质量进行重点控制,必须检查核对其出厂合格证,并按要求进行强度和安定性的复验等。

77、根据《建筑工程施工质量验收统一标准》,单位工程质量验收合格应符合的规定()。

A.所含分部工程的质量均应验收合格

B.质量控制资料应完整

C.观感质量应符合要求

D.建设单位已按合同约定支付工程款

E.主要使用功能的抽查结果应符合相关专业质量验收规范的规定

参考答案:ABCE
参考解析:单位工程质量验收合格应符合下列规定:

(1)所含分部工程的质量均应验收合格。

(2)质量控制资料应完整、真实。

(3)所含分部有关安全,节能,环境保护和主要使用功能的检验资料应完整。

(4)主要使用功能的抽查结果应符合国家现行强制性工程建设标准规定。

(5)观感质量应符合要求。

78、按照工程质量事故造成损失的程度分级,下列事故中应认定为重大事故的有()。

A.造成12人死亡的事故

B.造成30人重伤的事故

C.造成直接经济损失6000万元的事故

D.造成重大社会影响的事故

E.造成60人轻伤的事故

参考答案:AC
参考解析:重大事故,是指造成 10 人以上 30 人以下死亡,或者 50 人以上 100 人以下重伤或者 5000 万元以上1亿元以下直接经济损失的事故。

79、下列项目施工成本管理资料中,可以作为编制施工成本计划依据的有()。

A.合同文件

B.预算定额

C.资源市场价格

D.设计文件

E.项目管理规划大纲

参考答案:ABCD
参考解析:成本计划编制依据应包括下列内容:

(1)合同文件;

(2)项目管理实施规划;

(3)相关设计文件;

(4)价格信息;

(5)相关定额;

(6)类似项目的成本资料。

80、某分项工程采用赢得值法进行综合分析后得到,已完工作预算费用(BCWP)>计划工作预算费用(BCWS)>已完工作实际费用(ACWP)。关于该分项工程进度费用执行效果的说法。正确的有()。

A.费用超支

B.进度延误

C.费用节支

D.进度提前

E.费用绩效指数大于1

参考答案:CDE
参考解析:费用偏差 (cv) =已完工作预算费用 (BCWP)-已完工作实际费用 (ACWP)>0,说明费用节支

进度偏差 (sv) =已完工作预算费用 (BCWP)-计划工作预算费用 BCWS )>0,说明进度提前

费用绩效指数 (CPI) =已完工作预算费用 (BCWP)/已完工作实际费用 (ACWP)>1

81、下列成本管理措施中,属于经济措施的有()。

A.加强施工定额管理

B.选定合同结构模式

C.编制资金使用计划

D.对成本管理目标进行风险分析

E.确定最佳施工方案

参考答案:CD
参考解析:选项CD正确,经济措施。对成本管理目标进行风险分析,并制定防范性对策。对各种支出,应做好资金的使用计划,并在施工中严格控制各项开支。

82、工程项目施工成本分析的基本方法包括()。

A.比较法

B.因素分析法

C.比率法

D.专项成本分析法

E.分部分项工程成本分析法

参考答案:ABC
参考解析:成本分析的基本方法包括比较法、因素分析法、差额计算法、比率法等。

83、根据《建设工程安全生产管理条例》,施工单位应编制专项施工方案、并组织专家进行论证的分部(分项)工程有()。

A.起重吊装工程

B.深基坑工程

C.地下暗挖工程

D.高大模板工程

E.拆除工程

参考答案:BCD
参考解析:工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。

84、根据《生产安全事故报告和调查处理条例》,事故调查报告的内容()。

A.事故发生单位概况

B.事故发生经过和事故救援情况

C.事故责任人员的处理决定

D.事故发生的原因和事故性质

E.事故造成的人员伤亡和直接经济损失

参考答案:ABDE
参考解析:事故调查报告应当包括下列内容:

①事故发生单位概况;

②事故发生经过和事故救援情况;

③事故造成的人员伤亡和直接经济损失;

④事故发生的原因和事故性质;

⑤事故责任的认定以及对事故责任者的处理建议;

⑥事故防范和整改措施。

过期考点,仅做参考 85、下列建设工程项目进度控制措施中,属于管理措施的有()。

A.重视信息技术在进度控制中的应用

B.选择合理的承发包模式

C.组织项目进度风险评估

D.明确各类会议文件的确认和分发

E.使用工程网络计划的方法

参考答案:ABCE
参考解析:D属于组织措施。

管理措施:用工程网络计划的方法编制进度计划必须很严谨地分析和考虑工作之间的逻辑关系,通过工程网络的计算可发现关键工作和关键线路,也可知道非关键工作可使用的时差,工程网络计划的方法有利于实现进度控制的科学化。

承发包模式的选择直接关系到工程实施的组织和协调。为了实现进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展。工程物资的采购模式对进度也有直接的影响,对此应作比较分析。

为实现进度目标,不但应进行进度控制,还应注意分析影响工程进度的风险,并在分析的基础上采取风险管理措施,以减少进度失控的风险量。

重视信息技术(包括相应的软件、局域网、互联网以及数据处理设备)在进度控制中的应用。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 86、根据《财政部关于印发《企业产品成本核算制(试行)》的通知》,下列成本项目应计入间接费用的有( )。

A.管理人员工资

B.施工过程中发生的材料搬运费

C.检验试验费

D.不能单独区分和可靠计量的投标费用

E.劳动保险和职工福利费

参考答案:ADE
参考解析:BC错误,均属于其他直接费用,是指施工过程中发生的材料搬运费、材料装卸保管费、燃料动力费、临时设施摊销、生产工具用具使用费、检验试验费、工程定位复测费、工程点交费、场地清理费,以及能够单独区分和可靠计量的为订立建造承包合同而发生的差旅费、投标费等费用。

ADE正确,间接费用,是指企业各施工单位为组织和管理工程施工所发生的费用。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 87、施工安全技术措施的主要内容包括() 。

A.技术经济分析

B.施工总平面图

C.季节性的施工安全措施

D.“四新”技术的鉴定

E.应急预案

参考答案:BCE
参考解析:安全技术措施中必须包含施工总平面图,在图中必须对危险的油库、易燃材料库、变电设备、材料和构配件的堆放位置、塔式起重机、物料提升机(井架、龙门架)、施工用电梯、垂直运输设备位置、搅拌台的位置等按照施工需求和安全规程的要求明确定位,并提出具体要求。

一般工程可在施工组织设计或施工方案的安全技术措施中编制季节性施工安全措施;危险性大、高温期长的工程,应单独编制季节性的施工安全措施。

施工技术措施计划必须包括面对突发事件或紧急状态的各种应急设施、人员逃生和救援预案,以便在紧急情况下,能及时启动应急预案,减少损失,保护人员安全。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 88、关于建设工程现场文明施工的说法,正确的有()。

A.有健全的施工组织管理机构和指挥系统

B.文明施工不包括施工结束后的清场

C.环境卫生管理包括施工区、生活区环境卫生和食堂卫生管理

D.施工总平面图一经确定不得进行调整

E.有严格的成品保护措施

参考答案:ACE
参考解析:依据我国相关标准,文明施工的要求主要包括现场围挡、封闭管理、施工场地、材料堆放、现场住宿、现场防火、治安综合治理、施工现场标牌、生活设施、保健急救、社区服务 11 项内容。总体上应符合以下要求:

(1)有整套的施工组织设计或施工方案,施工总平面布置紧凑,施工场地规划合理,符合环保、市容、卫生的要求。

(2)有健全的施工组织管理机构和指挥系统,岗位分工明确;工序交叉合理,交接责任明确。选项A正确

(3)有严格的成品保护措施和制度,大小临时设施和各种材料构件、半成品按平面布置堆放整齐。选项E正确

(4)施工场地平整,道路畅通,排水设施得当,水电线路整齐,机具设备状况良好,使用合理,施工作业符合消防和安全要求。

(5)搞好环境卫生管理,包括施工区、生活区环境卫生和食堂卫生管理。选项C正确

(6) 文明施工应贯穿施工结束后的清场。选项B错误

施工总平面图随工程实施的不同阶段进行场地布置和调整。选项D错误

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 89、关于组织结构模式、组织分工和工作流程组织的说法,正确的有()。

A.组织分工反映组织系统中各子系统工作指令关系

B.组织结构模式反映组织系统中各子系统之间的指令关系

C.工作流程组织反映组织系统中工作间逻辑关系

D.组织分工是一种动态组织关系

E.组织结构模式是一种静态组织关系

参考答案:BCE
参考解析:选项A错误,组织分工反映了一个组织系统中各子系统或各元素的工作任务分工和管理职能分工。

选项B正确,组织结构模式反映了一个组织系统中各子系统之间或各元素(各工作部门或各管理人员)之间的指令关系。

选项C正确,工作流程组织则可反映一个组织系统中各项工作之间的逻辑关系,是一种动态关系。

选项D错误,选项E正确,组织结构模式和组织分工都是一种相对静态的组织关系。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 90、关于合同管理人员合同交底目的和任务的说法,正确的有()。

A.明确合同实施偏差的处理措施

B.明确减轻自身责任的事项

C.对合同的主要内容达成一致理解

D.明确完不成任务的影响和法律后果

E.将各种合同事件的责任分解落实到各工程小组成分包人

参考答案:CDE
参考解析:合同交底的目的和任务如下:

(1)对合同的主要内容达成一致理解。

(2)将各种合同事件的责任分解落实到各工程小组或分包人。

(3)将工程项目和任务分解,明确其质量和技术要求以及实施的注意要点等

(4)明确各项工作或各个工程的工期要求

(5)明确成本目标和消耗标准。

(6)明确相关事件之间的逻辑关系。

(7)明确各个工程小组(分包人)之间的责任界限。

(8)明确完不成任务的影响和法律后果。

(9)明确合同有关各方(如业主、监理工程师)的责任和义务。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 91、关于工程咨询服务费用计算方法、费用构成和合同计价的说法,正确的有()。

A.可报销费用包括在公司管理费中

B.工程建设费用百分比法适用于工程规模较小、工期较短的建设工程项目

C.按日计费法是以服务时间为基础的计算方法

D.工程量和价格均无变化时,咨询公司不能提取不可预见费

E.工程咨询服务合同的计价主要采用总价和成本加酬金方式

参考答案:BCDE
参考解析:选项A错误,可报销费用是指在执行咨询任务期间发生的、未包括在公司管理费中的、可以据实报销的费用。

选项B正确,百分比法一般适用于工程规模较小、工期较短(一般不超过一年)的建筑工程项目。

选项C正确,按日计费法也是一种以服务时间为基础的计费方法,通常是按每人每日所需费用乘以相应的工作日数。

选项D正确,不可预见费。如果工作量和价格均无变化,咨询公司就不能提取这笔款项。

选项E正确,工程咨询服务合同的计价主要采用总价和成本加酬金方式。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 92、关于施工现场职业健康安全卫生措施的说法,正确的有()。

A.炊事人员必须持身体健康证上岗

B.现场宿舍室内净高不得小于2.2m

C.食堂外应设置密闭式泔水桶

D.施工现场应设置水冲式或移动式厕所

E.施工现场作业人员发生法定传染病时,必须在24h内向相关部门报警

参考答案:ACD
参考解析:选项B错误,宿舍内应保证有必要的生活空间,室内净高不得小于2.4m。

选项E错误,施工现场作业人员发生法定传染病、食物中毒或急性职业中毒时,必须在2h内向施工现场所在地建设行政主管部门和有关部门报告,并应积极配合调查处理。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 93、建设工程项目施工索赔中承包人可索赔材料费的是()。

A.由于客观原因导致材料价格大幅度上涨

B.由于不可预见外部条件造成的材料非正常损失

C.承包人管理不当导致材料的损坏失效

D.由于发包人引起的工程延期导致材料超期存储

E.由于索赔事项材料实际用量超计划用量

参考答案:ABDE
参考解析:材料费的索赔包括:由于索赔事项材料实际用量超过计划用量而增加的材料费;由于客观原因材料价格大幅度上涨;由于非承包人责任工程延期导致的材料价格上涨和超期储存费用。材料费中应包括运输费、仓储费以及合理的损耗费用。如果由于承包人管理不善,造成材料损坏失效,则不能列入索赔计价。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 94、关于工程担保的说法,正确的有()。

A.担保人在提供工程担保时实行差别费率

B.工程保修担保可以采用预留质量保证金的方式

C.工程担保中大量采用的是定金担保

D.质量保证金不得超过工程价款结算金额的3%

E.工程担保中最重要,担保金额最大的是支付担保

参考答案:ABD
参考解析:A正确,在提供工程担保时,必然对申请人的资信、实力、履约记录等进行全国的审核,根据被保证人的资信情况实行差别费率,并在建设过程中对被担保人的履约行为进行监督。

B正确,在保修期内,工程保修担保可以采用预留质量保证金的方式。

C错误,工程担保中大量采用的是第三方担保,即保证担保。

D正确,根据《建设工程施工合同(示范文本》GF——2017——0201第15.3.2条,发包人累计扣留的质量保证金不得超过工程价款结算总额的 3%。

E错误,所谓履约担保,是指招标人在招标文件中规定的要求中标的投标人提交的保证履行合同义务和责任的担保。这是工程担保中最重要也是担保金额最大的工程担保。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 95、下列建设工程项目风险中,属于组织风险的有()。

A.人身安全控制计划

B.工作流程组织

C.任务分工和管理职能分工

D.项目各参与方人员的能力

E.事故防范措施和计划

参考答案:BCD
参考解析:组织风险,如:

(1)组织结构模式。

(2) 工作流程组织。

(3)任务分工和管理职能分工。

(4) 业主方(包括代表业主利益的项目管理方)人员的构成和能力。

(5) 设计人员和监理工程师的能力。

(6)承包方管理人员和一般技工的能力。

(7)施工机械操作人员的能力和经验。

(8)损失控制和安全管理人员的资历和能力等。

AE属于经济与管理风险

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 96、依法必须招标项目的招标公告中,应当载明的内容有()。

A.招标项目的名称、内容和范围

B.招标代理机构资格能力要求

C.招标控制价编制单位的名称、地址

D.获取招标文件的时间、方式

E.递交投标文件的截止时间、方式

参考答案:ADE
参考解析:依法必须招标项目的资格预审公告和招标公告,应当载明以下内容:

(1)招标项目名称、内容、范围、规模、资金来源。

(2) 投标资格能力要求,以及是否接受联合体投标。

(3)获取资格预审文件或招标文件的时间、方式。

(4)递交资格预审文件或投标文件的截止时间、方式。

(5)招标人及其招标代理机构的名称、地址、联系人及联系方式。

(6)采用电子招标投标方式的,潜在投标人访问电子招标投标交易平台的网址和方法。

(7) 其他依法应当载明的内容。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 97、建设工程项目总进度纲要的主要内容包括()。

A.项目实施的总体部署

B.里程碑事件的计划进度目标

C.资源需求计划

D.总进度规划

E.总进度目标实现的条件

参考答案:ABDE
参考解析:总进度纲要的主要内容包括:

(1)项目实施的总体部署。

(2)总进度规划

(3)各子系统进度规划。

(4)确定里程碑事件的计划进度目标

(5)总进度目标实现的条件和应采取的措施等。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 98、根据《建设项目工程总承包管理规范》,须具备要求的项目收尾工作包括()。

A.办理项目结算

B.项目资料归档

C.进行项目总结

D.清理各种债务债权

E.对项目部人员考核评价

参考答案:BCE
参考解析:项目管理收尾:办理项目资料归档,进行项目总结,对项目部人员进行考核评价,解散项目部。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 99、施工进度计划的调整中,调整非关键工作时差的方法有()。

A.调整资源的投入

B.将工作在其最早开始时间与最迟完成时间范围内移动

C.减少工作项目

D.延长工作的持续时间

E.缩短工作的持续时间

参考答案:BDE
参考解析:非关键工作时差的调整应在其时差的范围内进行,以便更充分地利用资源、降低成本或满足施工的需要。每一次调整后都必须重新计算时间参数,观察该调整对计划全局的影响。可采用以下几种调整方法:

(1)将工作在其最早开始时间与最迟完成时间范围内移动

(2)延长工作的持续时间

(3)缩短工作的持续时间

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 100、施工企业质量管理体系文件的构成包括()。

A.质量手册

B.质量认证证书

C.程序文件

D.质量计划

E.质量记录

参考答案:ACDE
参考解析:质量管理体系文件主要由质量手册、程序文件、质量计划和质量记录等构成。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
