1、根据《建筑施工组织设计规范》,按照编制对象不同,施工组织设计分为()。

A.施工组织总设计、单位工程施工组织设计、施工方案

B.单位工程施工组织设计、分部分项施工组织设计、施工方案

C.单位工程施工组织设计、施工方案、专项施工指导书

D.施工组织总设计、分部分项施工组织设计、施工部署

参考答案:A
参考解析:按编制对象不同,施工组织设计可分为三个层次:施工组织总设计、单位工程施工组织设计和施工方案。

2、由专业承包单位施工的分部(分项)工程施工方案,应由()审批。

A.总包单位技术负责人

B.总包单位项目技术负责人

C.专业承包单位技术负责人

D.专业承包单位项目技术负责人

参考答案:C
参考解析:由专业承包单位施工的分部(分项)工程施工方案,应由专业承包单位技术负责人或技术负责人授权的技术人员审批。

3、根据《建设工程项目管理规范》,项目管理规划应包括的内容有()。

A.项目管理规划大纲和项目管理策划

B.项目管理策划和项目管理实施规划

C.项目管理配套策划和项目管理实施规划

D.项目管理规划大纲和项目管理实施规划

参考答案:D
参考解析:项目管理规划应包括项目管理规划大纲和项目管理实施规划。

4、在建设项目实施过程中发生索赔项目或者承包商有索赔机会时,承包商首先应提交的文件是()。

A.索赔意向通知

B.索赔初步意见

C.索赔报告

D.索赔款项计算

参考答案:A
参考解析:承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。

5、根据通用合同条款解释,排在投标函及其附录之前的是()。

A.招标文件

B.专用合同

C.合同

D.中标通知书

参考答案:D
参考解析:解释合同文件的优先顺序如下:

(1)合同协议书

(2)中标通知书

(3)投标函及其附录。

(4)专用合同条款及其附件。

(5)通用合同条款。

(6)技术标准和要求。

(7)图纸。

(8)已标价工程量清单或预算书。

(9)其他合同文件。

6、根据《建设工程施工合同(示范文本)》,招标发包工程的基准日期是在()之前28天的日期。

A.投标截止日期

B.合同签到日

C.开工日期

D.中标通知书发出日期

参考答案:A
参考解析:为了区分因政策法规变化或市场物价变化对合同价格影响的责任,通用合同条款中将投标截止日前第28天规定为基准日期。

7、根据《建设工程施工劳务分包合同(示范文本)》,属于劳务分包人责任和义务的是 ()。

A.满足劳务作业所需的能源供应

B.负责编制施工组织设计

C.为从事危险作业的职工办理意外伤害保险

D.对工程的工期和质量向发包人负责

参考答案:C
参考解析:劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。

8、根据招标投标法实施条例,投标保证金不得超过招标项目估算价的()。

A.2%

B.3%

C.5%

D.10%

参考答案:A
参考解析:根据《中华人民共和国招标投标法实施条例》,投标保证金不得超过招标项目估算价的2%。

9、某工程网络计划中,M工作的持续时间为2天,自由时差为1天,该工作有三项紧后工作,紧后工作的最早开始时间分别为第5天,第6天,第8天,总时差分别为3、2、1,则M工作的最迟开始时间为第()天。

A.3

B.5

C.4

D.6

参考答案:D
参考解析:M工作最迟完成时间=各紧后工作的最迟开始时间的最小值=min{5+3,6+2,8+1}=8;

故M工作的最迟开始时间=最迟完成时间-持续时间=6

10、某道路工程包括铺设路基工作A和浇筑路面工作B,根据施工组织安排,需待铺设路基工作A开始一段时间为浇筑路面工作B创造施工条件后,工作B才能开始进行,则制定施工计划时,应将工作A与B的关系确定为 ()的搭接关系。

A.FTS

B.STF

C.FTF

D.STS

参考答案:D
参考解析:道路工程中的铺设路基和浇筑路面,待路基开始工作一定时间为路面工程创造一定工作条件之后,路面工程即可开始进行,这种开始工作时间之间的间隔就是STS时距。

11、双代号网络计划如下图,关键线路有()条。

A.1

B.3

C.2

D.4

参考答案:B
参考解析:线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路。

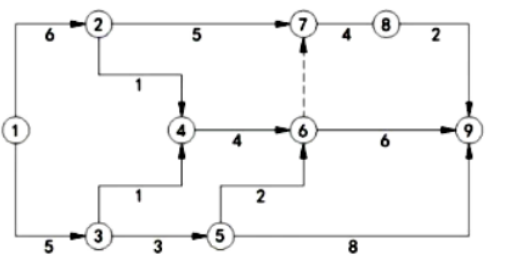

关键线路有①→②→⑦→⑧→⑨;①→②→④→⑥→⑦→⑧→⑨;①→②→④→⑥→⑨。

12、某分部工程双代号网络计划如图 (单位:天)。若计划工期等于计算工期,关于工作时间参数的说法正确的是()。

A.工作A2的自由时差是1天

B.工作B2的最迟完成时间第8天

C.工作C2的总时差是1天

D.工作B3的最早开始时间是第7天

参考答案:B
参考解析:工作A2的自由时差是0天,A选项错误;

工作C2的总时差是0天,C选项错误;

工作B3的最早开始时间是第8天,D选项错误。

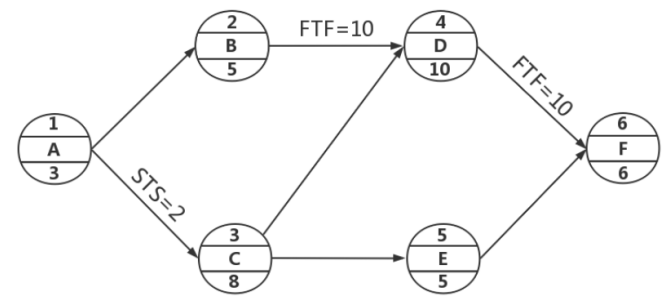

13、某工程的单代号搭接网络计划如下图所示(时间单位:天)。该工程的计算工期是()天。

A.24

B.26

C.30

D.27

参考答案:C
参考解析:A到C工作间是STS=2,则A工作开始2天后C工作开始,所以其有一天是重叠的,故A到C工作的持续时间为2+8,C工作其后有D和E工作,选择工期长的工作,即D工作,最后D工作与F工作之间的FTF=10,结束到结束为10,则两工作间有4天的时间间隔,所以总的工期为 2+8+10+10=30天。

14、下列质量管理数据统计方法中,采用ABC分类管理法的是()。

A.排列图法

B.分层法

C.直方图法

D.因果分析法

参考答案:A
参考解析:排列图法又称主次因素分析法或帕累托图法,是用来分析影响质量主次因素的有效方法。在实际应用中,一般将累计频率在0 - 80% 范围内的因素定为A 类因素,即主要因素;累计频率在80% - 90% 范围内的因素定为B 类因素,即次要因素;累计频率在90%-100% 范围内的因素定为C 类因素,即一般因素。A 类因素是需要加强控制、重点管理的对象,对B 类因素可按常规管理;对C 类因素则可放宽管理,以利于将主要精力放在改善A类因素上。

15、根据《安全生产许可条例》对建筑施工企业安全许可证的颁发进行监督指导的是 ()。

A.国务院住房和城乡建设主管部门

B.国务院发展与改革主管部门

C.国务院安全生产监督管理主管部门

D.国务院应急管理主管部门

参考答案:A
参考解析:国务院住房和城乡建设主管部门负责对全国建筑施工企业安全生产许可证的颁发和管理工作进行监督指导。

16、施工质量验收过程中,应由总监理工程师组织验收的是()。

A.检验批质量验收

B.分项工程质量验收

C.分部工程质量验收

D.竣工质量验收

参考答案:C
参考解析:选项A,检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。

选项B,分项工程应由专业监理工程师组织施工单位项目专业技术负责人等进行验收。

选项C,分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收。

选项D,建设单位应在竣工预验收合格后组织监理、施工、设计、勘察单位等相关单位项目负责人进行工程竣工验收。

17、装配式建筑中,混凝土预制构件出厂时的混凝土强度不宜低于设计混凝土强度等级值的()。

A.50%

B.75%

C.90%

D.100%

参考答案:B
参考解析:混凝土预制构件出厂时的混凝土强度不宜低于设计混凝土强度等级值的75%。

18、质量管理活动中质量检验制度不严密引起质量事故,质量事故发生的原因是()。

A.技术

B.社会、经济原因

C.人为事故

D.管理

参考答案:D
参考解析:选项A,因技术原因引发的质量事故主要包括:结构设计计算错误;地质情况估计错误;盲目采用技术上未成熟、实际应用中未得到充分实践检验验证其可靠的新技术;采用不适宜的施工方法或工艺等引发的质量事故。

选项B,社会、经济原因引发的质量事故。由于社会、经济因素及社会上存在的弊端和不良风气引起建设中的错误行为,导致出现质量事故。

选项D,因管理原因引发的质量事故,主要包括:施工单位的质量管理体系不完善;质量检验制度不严密,质量控制不严;质量管理措施落实不力;检测仪器设备管理不善而失准;进料检验不严格等引发的质量事故。

19、一拆除工程施工过程中发生倒塌事故,60人重伤,8人死亡,按照安全事故划分,属于什么事故()。

A.一般事故

B.较大事故

C.重大事故

D.特别重大事故

参考答案:C
参考解析:根据工程质量事故造成的人员伤亡或者直接经济损失, 将工程质量事故分为4 个等级:

(1)特别重大事故,是指造成30 人以上死亡,或者100 人以上重伤,或者1亿元以上直接经济损失的事故。

(2)重大事故,是指造成10 人以上30 人以下死亡,或者50 人以上100 人以下重伤,或者5000 万元以上1亿元以下直接经济损失的事故。

(3)较大事故,是指造成3 人以上10 人以下死亡,或者10 人以上50 人以下重伤,或者1000 万元以上5000 万元以下直接经济损失的事故。

(4) 一般事故,是指造成3 人以下死亡,或者10 人以下重伤,或者100 万元以上1000 万元以下直接经济损失的事故。

该等级划分所称的"以上"包括本数,所称的" 以下"不包括本数。

20、下列施工质量缺陷问题可不做处理的是()

A.混凝土出现0.4mm宽裂隙

B.混凝土采用了安定性,不合格的水泥

C.预应力构件张拉系数不满足设计要求

D.混凝土现浇楼面平整度偏差10mm

参考答案:D
参考解析:下一道工序可以弥补的质量缺陷。例如,混凝土结构表面的轻微麻面,可通过后续的抹灰、刮涂、喷涂等弥补,也可不作处理。再比如,混凝土现浇楼面的平整度偏差达10mm ,但由于后续垫层和面层的施工可以弥补,所以也可不作处理。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
