您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理历年真题

2025年二级建造师《建设工程施工管理》真题及答案(5.10不完整版)

第2题 多项选择题(每题2分,共20题,共40分)

61、根据《标准施工招标文件》,在卖方按合同约定交付全部合同设备xx向卖方支付60%合同价格前,卖方应提交的单据有(    )。

A.交货清单

B.设备出厂质量合格证

C.100%合同价格增值税发票

D.已收预付款证明

E.结清款支付函

参考答案:A,B,C
参考解析:卖方按合同约定交付全部合同设备后,买方在收到卖方提交的下列全部单据并经审核无误后28日内,向卖方支付合同价格的60%:卖方出具的交货清单正本一份;买方签署的收货清单正本一份;制造商出具的出厂质量合格证正本一份;合同价格100%金额的增值税发票正本一份。

62、按照施工现场危险源公示、告知制度,应向从业人员告知的内容有(    )。

A.场所存在的危险因素

B.危险源名称

C.危险出现的时段

D.危险源涉及的危险因素

E.工作岗位防范措施

参考答案:A,E
参考解析:危险源公示内容:危险源名称、出现的时段、涉及的危险因素、控制措施、责任部门和责任人。 应向从业人员告知危险源及其防范措施。具体内容:作业场所和工作岗位存在的危险因素、防范措施、事故应急措施、危险岗位的操作规范/规程、违章操作的危害。危险源及其防范措施可以单独以书面(如手册)或告知牌形式告知,也可以结合安全技术交底工作实施告知。 BCD属于公示的内容。

63、企业办理投资项目核准手续时,向核准机关提交的项目申请书应包括的内容有(    )

A.项目利用资源情况分析

B.项目融资能力分析

C.项目对经济的影响分析

D.项目财务盈利能力分析

E.项目对生态环境的影响分析

参考答案:A,C,E
参考解析:项目申请书应包括下列内容:①企业基本情况;②项目情况,包括项目名称、建设地点、建设规模、建设内容等;③项目利用资源情况分析及对生态环境的影响分析;④项目对经济和社会的影响分析。

64、对于允许多方案报价的施工招标项目,投标人宜采用多方案报价法进行报价的情形有(    )

A.设计文件完整清晰

B.招标工程范围不明确

C.招标文件条款不清楚

D.技术规范要求过于苛刻

E.投标时间紧迫

参考答案:B,C,D
参考解析:多方案报价法适用于招标文件中的工程范围不明确,条款不清楚或不公正,或技术规范要求过于苛刻的工程。

65、施工测量工作开始前,施工单位应向项目监理机构提交的测量仪器相关信息有(    )。

A.仪器型号

B.测量精度等级

C.购置或租赁凭证

D.使用年限

E.法定计量部门标定证明

参考答案:A,E
参考解析:施工测量开始前,施工单位应向项目监理机构提交测量仪器的型号、技术指标精度等级、法定计量部门的标定证明、测量工的上岗证明,经项目监理机构审核确认后,方可进行正式测量作业。

66、可调总价施工合同履行过程中,常用的调价方法有(    )

A.文件证明法

B.价差调整法

C.票据价格调整法

D.公式调价法

E.量差调整法

参考答案:A,C,D
参考解析:常用的调价方法有:文件证明法、票据价格调整法、公式调价法。

67、依据《最高院审理建工案件司法解释(二)》发包人或监理人未发出开工通知,且无相关证据证明实际开工日期的,应结合是否具备开工条件的事实并综合考虑()所载明的时间。

A.索赔报告

B.施工合同

C.施工许可证

D.开工报告

E.竣工验收报告

参考答案:B,C,D,E
参考解析:发包人或者监理人未发出开工通知,亦无相关证据证明实际开工日期的,应当综合考虑开工报告、合同、施工许可证、竣工验收报告或者竣工验收备案表等载明的时间,并结合是否具备开工条件的事实,认定开工日期。

68、国际项目管理协会(IPMA)制定的个人能力基准中考核“个人能力”所包含的维度有(    )

A.环境能力

B.决策能力

C.行为能力

D.技术能力

E.协调能力

参考答案:A,C,D
参考解析:个人能力是指知识、素质、思维、技能,以及在某些方面取得成功的相关经验的集合。IPMAICB4.0将个人能力分为如下3个维度: 1.环境能力;2.行为能力;3.技术能力。

69、某工程施工中发生一起混凝土坍塌事故,造成5人重伤。该事故报告及调查处理的正确做法有(    )。

A.事故现场有关人员应立即向本单位负责人报告

B.事故调查组应邀请县级人民检察院派人参加

C.事故发生单位应委托原设计单位提出技术处理方案

D.事故单位负责人应在收到报告后2h内向上级主管部门报告

E.事故发生地省级人民政府应负责调查事故

参考答案:A,B,C
参考解析:A选项正确,根据《建设工程施工管理》的规定,事故发生后,事故现场有关人员应当立即向本单位负责人报告。 B选项正确,根据事故的具体情况,事故调查组由有关人民政府、应急管理部门、负有安全生产监督管理职责的有关部门、监察机关、公安机关以及工会派人组成,并应当邀请人民检察院派人参加。 C选项正确,质量事故技术处理方案,一般应委托原设计单位提出,由其他单位提供的技术处理方案,应经原设计单位同意签认。 D选项错误.根据规定,单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府应急管理部门和负有安全生产监督管理职责的有关部门报告。因此,2小时的说法是不准确的。 E选项错误,根据规定,较大事故(造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失)由事故发生地设区的市级人民政府负责调查。5人重伤属于一般事故,由事故发生地县级人民政府负责调查。因此,省级人民政府负责调查的说法是不正确的。

70、下列费用项中,属于施工成本中变动成本的有( )

A.办公费

B.管理人员工资

C.按直线法计提的固定资产折扣

D.施工机具使用费

E.直接成本中的材料费

参考答案:D,E
参考解析:变动成本。变动成本是指在一定期间和工程量范围内会随工程量变动而成比例变化的成本,如直接成本中的人工费、材料费等。

71、下列施工单位行为中,总监理工程师将会根据《建设工程监理规范》签发工程暂停令的有(    )

A.未对进场的工程材料进行报验

B.未按批准的专项施工方案施工

C.未按批准的开工时间组织施工

D.未按批准的施工组织设计施工

E.未按审查通过的工程设计文件施工

参考答案:B,D,E
参考解析:工程施工有下列情形之一的,总监理工程师将会及时签发工程暂停令: (1)建设单位要求暂停施工且工程需要暂停施工的; (2)施工单位未经批准擅自施工或拒绝项目监理机构管理的; (3)施工单位未按审查通过的工程设计文件施工的; (4)施工单位未按批准的施工组织设计、(专项)施工方案施工或违反工程建设强制性标准的; (5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。

72、采用360°反馈法考核施工成本管理绩效的优点有

A.提高考核准确性

B.促进个体发展

C.降低考核成本

D.量化考核指标

E.增强部门间合作

参考答案:A,B,E
参考解析:360°反馈法的优点如下:①提高考核准确性。360°反馈法涵盖了全方位、多角度的考核,能避免个人偏见等主观因素的影响,使考核结果更全面、公正。②促进个体发展。360°反馈法可以使个体获得多角度的反馈和意见,激励个体提高自身全 方位的素质和能力。③增强部门合作。360°反馈法中部门员工相互监督、相互考评,促使员工日常要处理好各级关系,增强团队合作意识。

73、为防止施工现场物体坠落或飞溅造成物体打击伤害,可采取的安全技术措施有(    )

A.在施工工程邻近必须通行的道路上方搭设防护棚

B.对短边边长小于500mm的竖向洞口进行封闭

C.进入施工现场的人员佩戴符合标准的安全帽

D.为登高作业设置专用梯子或其他攀爬设施

E.在起重机械作业区域周边设置防护栏杆

参考答案:A,C
参考解析:A选项正确:施工工程邻近必须通行的道路上方和施工工程出入口处上方,均应搭设坚固、密封的防护棚。这是防止高空坠物的有效措施。 B选项错误:当竖向洞口短边边长小于500mm时,应采取封堵措施。这主要是为了防止人员从洞口坠落,而不是直接针对物体坠落或飞溅。 C选项正确:进入施工现场的所有人员都必须戴好符合安全标准、具有检验合格证的安全帽,并系牢帽带。这是为了保护人员头部免受坠落物的伤害。 D选项错误:登高作业应借助施工通道、梯子及其他攀登设施和用具,技术要求有:①攀登作业设施和用具应牢固可靠。这主要是为了防止人员在攀登过程中发生坠落,而不是直接针对物体坠落或飞溅。 E选项错误:起重机械和桩机机械下不准站人或穿行。这主要是为了防止人员进入危险区域,而不是直接针对物体坠落或飞溅。

74、针对生产安全事故,施工单位应急救援准备工作的正确做法有(    )

A.应根据工程特点制定现场应急救援预案

B.应单独组建专业应急救援队伍

C.应急救援预案应具有科学性和通用性

D.应配备必要的应急救援器材和设备

E.应急救援预案应明确组织体系和职责分工

参考答案:A,D,E
参考解析:B选项错误:施工单位应建立应急救援队伍,其中,小型企业或者微型企业等规模较小的企业,可以不建立应急救援队伍,但应指定兼职的应急救援人员,并且可以与邻近的应急救援队伍签订应急救援协议。 C选项错误:应急救援预案应具有科学性、针对性和可操作性,而不是通用性。每个工程的特点不同,应急预案需要具体针对该工程的特点来制定。

75、根据《建设工程施工项目经理岗位职业标准》,施工项目经理应履行的职责有(    )。

A.组织工程预验收并参与工程竣工验收

B.依据企业规定组建项目经理部

C.组织制定项目管理岗位职责

D.组织汇总工程结算和竣工资料

E.组织审核分包工程款支付申请

参考答案:B,C,D,E
参考解析:A选项错误,建立和完善工程档案文件管理制度,规范工程资料管理及存档程序,及时组织汇总工程结算和竣工资料,参与工程竣工验收。 BCDE选项正确,属于项目监理的职责。

76、下列总体施工准备工作计划中,属于现场准备计划的有(    )

A.临时用水用电计划

B.施工方案编制计划

C.试验检验工作计划

D.临时供热供气计划

E.资金使用计划

参考答案:A,D
参考解析:① 技术准备。包括:施工过程所需技术资料准备、施工方案编制计划、试验检验及设备调试工作计划等。 ②)现场准备。包括:现场生产、生活等临时设施,临时道路,材料堆放场,临时用水、用电和供热、供气等计划。 ③资金准备。应根据施工总进度计划编制资金使用计划。

77、建设工程组织加快的成倍节拍流水施工时,具有的特点有(    )。

A.各施工段之间可能有空闲时间

B.相邻施工过程的流水步距相等

C.不同施工过程的流水节拍相等

D.专业工作队数大于施工过程数

E.流水步距与流水节拍成倍数关系

参考答案:B,D,E
参考解析:A选项错误:在加快的成倍节拍流水施工中,各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。 B选项正确,在加快的成倍节拍流水施工中,相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。 C选项错误,在加快的成倍节拍流水施工中,不同施工过程的流水节拍不相等,但它们是倍数关系。 D选项正确,为了加快施工进度,对流水节拍长的施工过程可相应增加专业工作队,因此专业工作队数大于施工过程数。 E选项正确,在加快的成倍节拍流水施工中,流水步距与流水节拍成倍数关系,即流水步距等于流水节拍的最大公约数。

78、控制施工现场扬尘技术措施有(    )。

A.现场搭设封闭式垃圾站

B.对运输易散落物料车辆进行封闭

C.采用覆膜方式养护混凝土

D.现场出入口设置洗车槽

E.充分利用建筑物拆除产生的废弃物

参考答案:A,B,D
参考解析:A选项正确,施工现场宜搭设封闭式垃圾站,以减少垃圾堆放和清运过程中的扬尘。 B选项正确,运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料车辆,必须采取措施封闭严密,保证车辆清洁。 C选项错误,虽然覆膜方式可以减少混凝土养护过程中的水分蒸发,但它不是直接控制扬尘的措施。控制扬尘更常用的方法是洒水、覆盖等。 D选项正确,施工现场出口应设置洗车槽,以确保进出车辆的清洁,防止将泥土带出场外。 E选项错误,虽然合理利用废弃物是绿色施工的一部分,但其主要目的是资源化利用,而不是直接控制扬尘。控制扬尘更常用的方法是洒水、覆盖等。

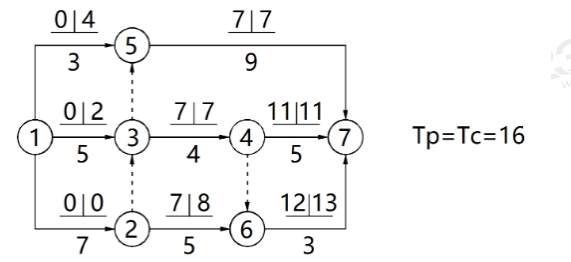

79、某工程双代号网络计划如下图所示,图中箭线上方数字为相应工作的最早开始时间和最迟开始时间,该网络计划显示的正确信息有(    )。

A.工作2-6为关键工作

B.工作3-4的总时差为2

C.工作1-3的自由时差为2

D.工作1-5的总时差为4

E.工作6-7的总时差等于自由时差

参考答案:C,D,E
参考解析:A选项错误,关键线路为1-2-3-5-7;1-2-3-4-7。 B选项错误,工作3-4总时差为0,为关键工作。 C选项正确,工作1-3的紧后工作为3-4和5-7,其最早开始均为7天,1-3自由时差=7-5=2。 D选项正确,工作1-5总时差=7-3=4。 E选项正确,6-7总时差=13-12=1。6-7没有紧后工作,总时差=自由时差。

备考刷题233网校APP提供二建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料二建备考PDF资料下载 | 二建干货笔记 | 二建学霸笔记

刷题二建章节试题免费刷 | 历年真题在线演练 |

二级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
