知识库/造价工程师 /材料的分类

材料的分类

材料的分类相关课程

本视频可免费试听30秒,看完整版请购买课程

材料的分类考点解析

所属考试:造价工程师
授课老师:梁艳红
所属科目:建设工程计价
考点标签: 理解
所属章节:第二章 建设工程计价原理、方法及依据/第三节 建筑安装工程人工、材料和施工机具台班消耗量的确定/确定材料定额消耗量的基本方法
所属版本:2026

材料的分类介绍

材料的分类

专题更新时间:2026/08/04 14:01:24

材料的分类考点试题

多选题 1.施工中材料的消耗分为必需消耗的材料和损失的材料,在确定材料定额消耗量时,必需消耗的材料包括()。
A . 非实体性材料
B . 不可避免的场外运输损耗材料
C . 不可避免的施工废料
D . 不可避免的仓储损耗材料
E . 不可避免的施工操作中损耗材料

正确答案: C

答案解析: 施工中材料的消耗可分为必须消耗的材料和损失的材料两类性质。
必须消耗的材料,是指在合理用料的条件下生产合格产品需要消耗的材料,包括直接用于建筑和安装工程的材料、不可避免的施工废料、不可避免的材料损耗。

单选题 2.以下关于材料消耗的性质及消耗量确定的基本方法,说法错误的是(  )。
A . 材料的消耗量=材料净用量+损耗量
B . 必需消耗的材料包括直接用于建筑和安装工程的材料
C . 损耗量中包括不可避免的场内运输损耗材料
D . 损耗量中包括不可避免的现场仓储损耗材料

正确答案: D

答案解析: 施工中材料的消耗可分为必须的材料消耗和损失的材料两类性质。必须消耗的材料,包括:直接用于建筑和安装工程的材料;不可避免的施工废料;不可避免的材料损耗。

多选题 3.下列施工中使用或消耗的材料,属于实体材料类的有()。
A . 综合脚手架中的钢管
B . 钢筋混凝土梁中的钢筋
C . 隧道爆破用的炸药
D . 焊接钻孔桩钢筋笼用的电焊条
E . 施工机械用的柴油

正确答案: B

答案解析: 施工中的材料可分为实体材料和非实体材料两类。

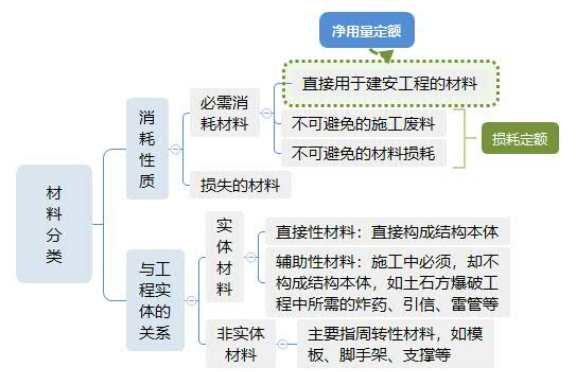

(1)实体材料是指直接构成工程实体的材料,包括工程直接性材料和辅助性材料。工程直接性材料主要是指一次性消耗、直接用于工程构成建筑物或结构本体的材料,如钢筋混凝土柱中的钢筋、水泥、砂、碎石等;辅助性材料主要是指虽也是施工过程中一次性消耗,却并不构成建筑物或结构本体的材料。如土石方爆破工程中所需的炸药、引信、雷管等。主要材料用量大,辅助材料用量少。
(2)非实体材料是指在施工中必须使用但又不能构成工程实体的施工措施性材料。非实体材料主要是指周转性材料,如模板、脚手架、支撑等。
选项BCD均属于实体材料。
选项A为周转性材料即非实体材料,选项E为施工机械台班单价的燃料动力费。

单选题 4.关于材料消耗的性质及确定材料消耗量的基本方法,下列说法正确的是()。
A . 理论计算法适用于确定材料净用量
B . 必须消耗的材料量是指材料的净用量
C . 土石方爆破工程所需的炸药、雷管、引信属于非实体材料
D . 现场统计法主要适用于确定材料损耗量

正确答案: A

答案解析: 选项A正确,理论计算法,是根据施工图和建筑构造要求,用理论计算公式计算出产品的材料净用量的方法。这种方法较适合于不易产生损耗,且容易确定废料的材料消耗量的计算。
选项B错误,必须消耗的材料,是指在合理用料的条件下生产合格产品需要消耗的材料,包括直接用于建筑和安装工程的材料、不可避免的施工废料、不可避免的材料损耗。
选项C错误,实体材料是指直接构成工程实体的材料,包括工程直接性材料和辅助性材料。辅助性材料主要是指虽也是施工过程中一次性消耗,却并不构成建筑物或结构本体的材料。如土石方爆破工程中所需的炸药、引信、雷管等。主要材料用量大,辅助材料用量少。非实体材料主要是指周转性材料,如模板、脚手架、支撑等。
选项D错误,现场统计法比较简单易行,但也有缺陷:一是该方法一般只能确定材料总消耗量,不能确定必须消耗的材料和损失量;二是其准确程度受到统计资料和实际使用材料的影响。

多选题 5.施工中材料的消耗分为必需消耗的材料和损失的材料,在确定材料定额消耗量时,必需消耗的材料包括()。
A . 非实体性材料
B . 不可避免的场外运输损耗材料
C . 不可避免的施工废料
D . 不可避免的仓储损耗材料
E . 不可避免的施工操作中损耗材料

正确答案: C

答案解析: 施工中材料的消耗可分为必须消耗的材料和损失的材料两类性质。
必须消耗的材料,是指在合理用料的条件下生产合格产品需要消耗的材料,包括直接用于建筑和安装工程的材料、不可避免的施工废料、不可避免的材料损耗。

大咖讲解:材料的分类

李志成
造价工程师
一级造价师,一级建造师;全国注册监理工程师;注册咨询工程师
查看老师课程
梁艳红
造价工程师
香港大学博士,副教授/硕士生导师。同时参编国家一级、二级造价工程师考试教材、山东省二级造价工程师考试教材、上海市二级造价工程师考试教材,建造师、造价师辅导用书等各类教材10余本。
查看老师课程
相关知识点推荐
高频

施工过程分解及工时研究

(一)施工过程及其分类
1、施工过程的含义
建筑安装施工过程包括生产力三要素:劳动者、劳动对象、劳动工具。
按照工程分部组合的计价原理,对于复杂的工程体,需要自上而下分解为细小的计价单元,计价时通过对计价单元价格自下而上适当组合形成工程造价。
2、施工过程分类
【按施工过程组织上的复杂程度分类】

3、施工过程的影响因素
(1)技术因素【材料、机械】
包括产品的种类和质量要求,所用材料、半成品、构配件的类别、规格和性能,所用工具和机械设备的类别、型号、性能及完好情况等。
(2)组织因素【方法、组织、人】
包括施工组织与施工方法、劳动组织、工人技术水平、操作方法和劳动态度、工资分配方式、劳动竞赛。
(3)自然因素【风、雨等】
包括酷暑、大风、雨、雪、冰冻等。
(二)工作时间分类
1、工人工作时间消耗的分类

1、必需消耗的时间
(1)有效工作时间

(2)休息时间
其时间长短与劳动的性质、条件、强度和危险性有关。
(3)不可避免的中断时间
由于施工工艺特点引起的工作中断所必需的时间。
2、损失时间

3、机械工作时间消耗的分类

(1)必需消耗的时间

(2)损失时间
(三)计时观察法
对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有测时法、写实记录法和工作日写实法三种。

高频

确定人工定额消耗量的基本方法

人工定额的两种表现形式:时间定额、产量定额【互为倒数】
(一)工人工作时间

(二)拟定定额时间

(三)计算应用

高频

确定材料定额消耗量的基本方法

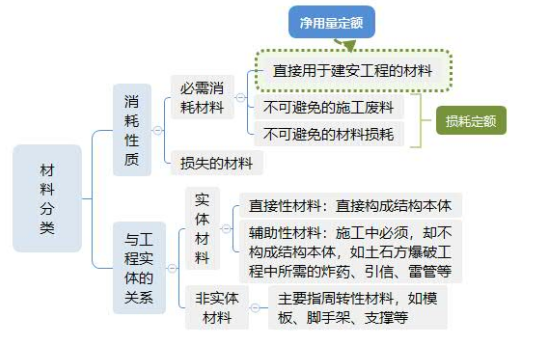

(一)材料的分类

(二)确定材料消耗量的基本方法
(三)理论计算法计算材料用量
(1)标准砖墙材料用量计算
1)每m3砖墙的用砖数和砌筑砂浆的净用量计算公式
计算1m3标准砖一砖外墙砌体砖数和砂浆的净用量。(标准砖的尺寸:240mm×115mm×53mm)【记住本题数值,考试时可直接套用】
砂浆净用量=1-529×(0.24×0.115×0.053)=0.226 (m3)
(2)块料面层的材料用量计算
1)每100m2面层块料数量、灰缝及结合层材料用量计算公式【掌握教材例子】

高频

确定施工机具台班定额消耗量的基本方法

1、计算公式
2、计算步骤

高频

施工过程及其分类

1、施工过程的含义

建筑安装施工过程包括生产力三要素:劳动者、劳动对象、劳动工具。

按照工程分部组合的计价原理,对于复杂的工程体,需要自上而下分解为细小的计价单元,计价时通过对计价单元价格自下而上适当组合形成工程造价。

2、施工过程分类

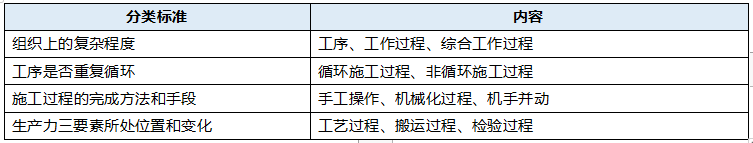

分类标准

内容

组织上的复杂程度

工序、工作过程、综合工作过程

工序是否重复循环

循环施工过程、非循环施工过程

施工过程的完成方法和手段

手工操作、机械化过程、机手并动

生产力三要素所处位置和变化

工艺过程、搬运过程、检验过程

【按施工过程组织上的复杂程度分类】

类别

概念

特点

例子

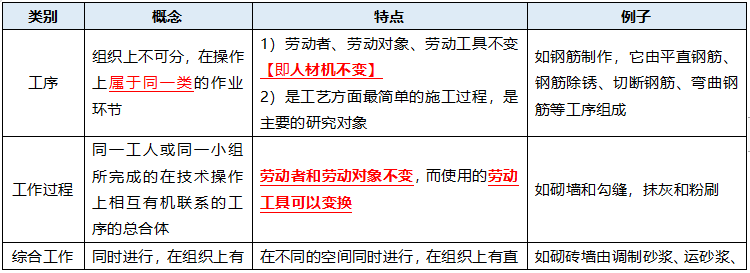

工序

组织上不可分,在操作上属于同一类的作业环节

1)劳动者、劳动对象、劳动工具不变【即人材机不变】

2)是工艺方面最简单的施工过程,是主要的研究对象

如钢筋制作,它由平直钢筋、钢筋除锈、切断钢筋、弯曲钢筋等工序组成

工作过程

同一工人或同一小组所完成的在技术操作上相互有机联系的工序的总合体

劳动者和劳动对象不变,而使用的劳动工具可以变换

如砌墙和勾缝,抹灰和粉刷

综合工作过程

同时进行,在组织上有直接联系,为完成一个最终产品结合起来的各个施工过程的总和

在不同的空间同时进行,在组织上有直接联系

如砌砖墙由调制砂浆、运砂浆、运砖、砌墙等工作过程构成

3、施工过程的影响因素

(1)技术因素【材料、机械】

包括产品的种类和质量要求,所用材料、半成品、构配件的类别、规格和性能,所用工具和机械设备的类别、型号、性能及完好情况等。

(2)组织因素【方法、组织、人】

包括施工组织与施工方法、劳动组织、工人技术水平、操作方法和劳动态度、工资分配方式、劳动竞赛。

(3)自然因素【风、雨等】

包括酷暑、大风、雨、雪、冰冻等。

高频

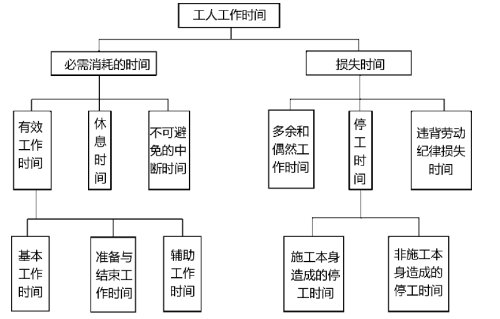

工人工作时间消耗的分类

1、工人工作时间消耗的分类

1、必需消耗的时间

(1)有效工作时间

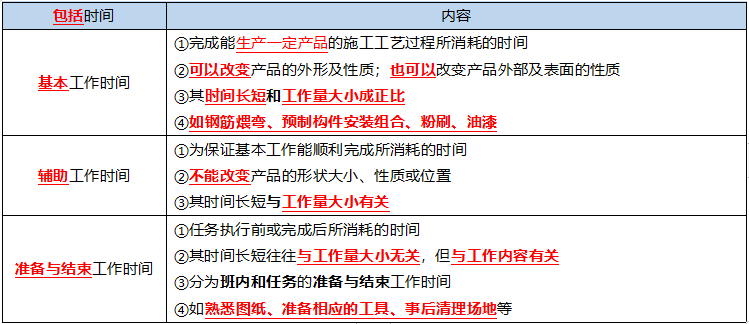

包括时间

内容

基本工作时间

①完成能生产一定产品的施工工艺过程所消耗的时间

②可以改变产品的外形及性质;也可以改变产品外部及表面的性质

③其时间长短和工作量大小成正比

④如钢筋煨弯、预制构件安装组合、粉刷、油漆

辅助工作时间

①为保证基本工作能顺利完成所消耗的时间

②不能改变产品的形状大小、性质或位置

③其时间长短与工作量大小有关

准备与结束工作时间

①任务执行前或完成后所消耗的时间

②其时间长短往往与工作量大小无关,但与工作内容有关

③分为班内和任务的准备与结束工作时间

④如熟悉图纸、准备相应的工具、事后清理场地等

(2)休息时间

其时间长短与劳动的性质、条件、强度和危险性有关。

(3)不可避免的中断时间

由于施工工艺特点引起的工作中断所必需的时间。

2、损失时间

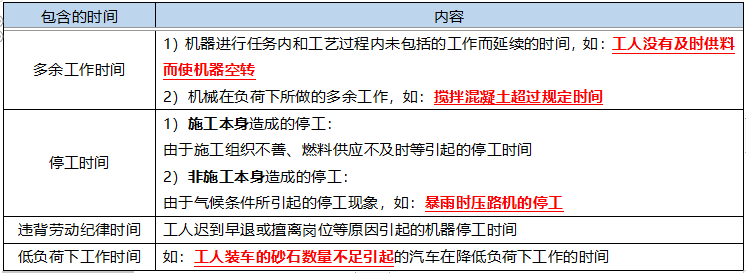

包括时间

内容

多余工作时间

工人进行任务以外的工作而又不能增加产品数量的工作时间,一般由于工人差错而引起,不应计入定额时间中。如:重砌质量不合格的墙体

偶然工作时间

工人进行任务以外的工作但能够获得一定产品的工作时间,拟定定额时要适当考虑它的影响。如:抹灰工不得不补上偶然遗漏的墙洞

停工时间

(1)施工本身造成的停工时间

由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。拟定定额时不应计算

(2)非施工本身造成的停工时间

由于停电等外因引起的停工时间,在定额中给予合理考虑

违背劳动纪律损失时间

迟到、早退、擅自离岗等,也包括由于个别工人违背劳动纪律影响其他人无法工作的时间损失

2、机械工作时间消耗的分类

(1)必需消耗的时间

包含的时间

内容

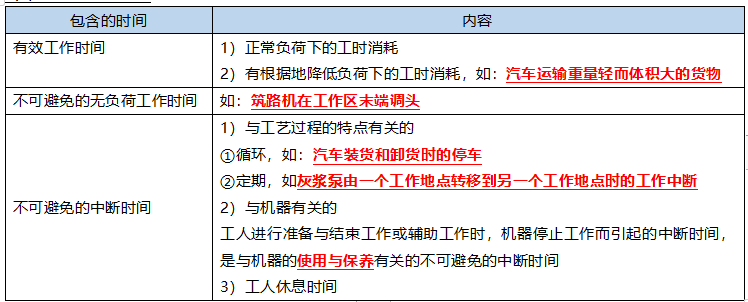

有效工作时间

1)正常负荷下的工时消耗

2)有根据地降低负荷下的工时消耗,如:汽车运输重量轻而体积大的货物

不可避免的无负荷工作时间

如:筑路机在工作区末端调头

不可避免的中断时间

1)与工艺过程的特点有关的

①循环,如:汽车装货和卸货时的停车

②定期,如灰浆泵由一个工作地点转移到另一个工作地点时的工作中断

2)与机器有关的

工人进行准备与结束工作或辅助工作时,机器停止工作而引起的中断时间,是与机器的使用与保养有关的不可避免的中断时间

3)工人休息时间

(2)损失时间

包含的时间

内容

多余工作时间

1)机器进行任务内和工艺过程内未包括的工作而延续的时间,如:工人没有及时供料而使机器空转

2)机械在负荷下所做的多余工作,如:搅拌混凝土超过规定时间

停工时间

1)施工本身造成的停工:

由于施工组织不善、燃料供应不及时等引起的停工时间

2)非施工本身造成的停工:

由于气候条件所引起的停工现象,如:暴雨时压路机的停工

违背劳动纪律时间

工人迟到早退或擅离岗位等原因引起的机器停工时间

低负荷下工作时间

如:工人装车的砂石数量不足引起的汽车在降低负荷下工作的时间

(三)计时观察法

对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有测时法、写实记录法和工作日写实法三种。

高频

计时观察法

对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有测时法、写实记录法和工作日写实法三种。

高频

施工机械工作时间消耗的分类

必需消耗的时间

高频

确定材料消耗量的基本方法

确定材料消耗量的基本方法

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
