下载正确答案: C
答察解析: 低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础。
选项ABD属于必须消耗的时间。
正确答案: A
答察解析: 有效工作时间包括正常负荷下的工作时间和有根据地降低负荷下的工作时间。例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷。
正确答案: B
答察解析: 选项A,不可避免的无负荷工作时间是由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。例如,筑路机在工作区末端调头等,就属于此项工作时间的消耗。
选项B,有根据地降低负荷下的工作时间是在个别情况下由于技术上的原因,机器在低于其计算负荷下工作的时间。例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷。
选项C,与工艺过程的特点有关的不可避免中断工作时间,有循环的和定期的两种。循环的不可避免中断,是在机器工作的每一个循环中重复一次。如汽车装货和卸货时的停车。定期的不可避免中断,是经过一定时期重复一次。例如把灰浆泵由一个工作地点转移到另一工作地点时的工作中断。
选项D,低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础。
正确答案: A
答察解析: 选项A,筑路机在工作区末端掉头的时间属于不可避免的无负荷工作时间。
选项B,暴雨时压路机的停工时间属于机器的停工时间。
选项C,操作工人短暂休息的停机时间属于工人休息时间。
选项D,汽车装货时的停车时间属于与工艺过程的特点有关的不可避免中断工作时间。
选项E,甲方材料供应不及时引起的停机时间属于停工时间。
由此可得,选项ACD属于必须消耗的时间,选项BE属于损失的工作时间。
(一)施工过程及其分类
1、施工过程的含义
建筑安装施工过程包括生产力三要素:劳动者、劳动对象、劳动工具。
按照工程分部组合的计价原理,对于复杂的工程体,需要自上而下分解为细小的计价单元,计价时通过对计价单元价格自下而上适当组合形成工程造价。
2、施工过程分类【按施工过程组织上的复杂程度分类】
3、施工过程的影响因素
(1)技术因素【材料、机械】
包括产品的种类和质量要求,所用材料、半成品、构配件的类别、规格和性能,所用工具和机械设备的类别、型号、性能及完好情况等。
(2)组织因素【方法、组织、人】
包括施工组织与施工方法、劳动组织、工人技术水平、操作方法和劳动态度、工资分配方式、劳动竞赛。
(3)自然因素【风、雨等】
包括酷暑、大风、雨、雪、冰冻等。
(二)工作时间分类
1、工人工作时间消耗的分类
1、必需消耗的时间
(1)有效工作时间
(2)休息时间
其时间长短与劳动的性质、条件、强度和危险性有关。
(3)不可避免的中断时间
由于施工工艺特点引起的工作中断所必需的时间。
2、损失时间
3、机械工作时间消耗的分类
(1)必需消耗的时间
(2)损失时间(三)计时观察法
对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有测时法、写实记录法和工作日写实法三种。
人工定额的两种表现形式:时间定额、产量定额【互为倒数】
(一)工人工作时间
(二)拟定定额时间
(三)计算应用
(一)材料的分类
(二)确定材料消耗量的基本方法(三)理论计算法计算材料用量
(1)标准砖墙材料用量计算
1)每m3砖墙的用砖数和砌筑砂浆的净用量计算公式计算1m3标准砖一砖外墙砌体砖数和砂浆的净用量。(标准砖的尺寸:240mm×115mm×53mm)【记住本题数值,考试时可直接套用】
砂浆净用量=1-529×(0.24×0.115×0.053)=0.226 (m3)
(2)块料面层的材料用量计算
1)每100m2面层块料数量、灰缝及结合层材料用量计算公式【掌握教材例子】
1、计算公式2、计算步骤
1、施工过程的含义
建筑安装施工过程包括生产力三要素:劳动者、劳动对象、劳动工具。
按照工程分部组合的计价原理,对于复杂的工程体,需要自上而下分解为细小的计价单元,计价时通过对计价单元价格自下而上适当组合形成工程造价。
2、施工过程分类
分类标准 |
内容 |
组织上的复杂程度 |
工序、工作过程、综合工作过程 |
工序是否重复循环 |
循环施工过程、非循环施工过程 |
施工过程的完成方法和手段 |
手工操作、机械化过程、机手并动 |
生产力三要素所处位置和变化 |
工艺过程、搬运过程、检验过程 |
【按施工过程组织上的复杂程度分类】
类别 |
概念 |
特点 |
例子 |
工序 |
组织上不可分,在操作上属于同一类的作业环节 |
1)劳动者、劳动对象、劳动工具不变【即人材机不变】 2)是工艺方面最简单的施工过程,是主要的研究对象 |
如钢筋制作,它由平直钢筋、钢筋除锈、切断钢筋、弯曲钢筋等工序组成 |
工作过程 |
同一工人或同一小组所完成的在技术操作上相互有机联系的工序的总合体 |
劳动者和劳动对象不变,而使用的劳动工具可以变换 |
如砌墙和勾缝,抹灰和粉刷 |
综合工作过程 |
同时进行,在组织上有直接联系,为完成一个最终产品结合起来的各个施工过程的总和 |
在不同的空间同时进行,在组织上有直接联系 |
如砌砖墙由调制砂浆、运砂浆、运砖、砌墙等工作过程构成 |
3、施工过程的影响因素
(1)技术因素【材料、机械】
包括产品的种类和质量要求,所用材料、半成品、构配件的类别、规格和性能,所用工具和机械设备的类别、型号、性能及完好情况等。
(2)组织因素【方法、组织、人】
包括施工组织与施工方法、劳动组织、工人技术水平、操作方法和劳动态度、工资分配方式、劳动竞赛。
(3)自然因素【风、雨等】
包括酷暑、大风、雨、雪、冰冻等。
1、工人工作时间消耗的分类
1、必需消耗的时间
(1)有效工作时间
包括时间 |
内容 |
基本工作时间 |
①完成能生产一定产品的施工工艺过程所消耗的时间 ②可以改变产品的外形及性质;也可以改变产品外部及表面的性质 ③其时间长短和工作量大小成正比 ④如钢筋煨弯、预制构件安装组合、粉刷、油漆 |
辅助工作时间 |
①为保证基本工作能顺利完成所消耗的时间 ②不能改变产品的形状大小、性质或位置 ③其时间长短与工作量大小有关 |
准备与结束工作时间 |
①任务执行前或完成后所消耗的时间 ②其时间长短往往与工作量大小无关,但与工作内容有关 ③分为班内和任务的准备与结束工作时间 ④如熟悉图纸、准备相应的工具、事后清理场地等 |
(2)休息时间
其时间长短与劳动的性质、条件、强度和危险性有关。
(3)不可避免的中断时间
由于施工工艺特点引起的工作中断所必需的时间。
2、损失时间
包括时间 |
内容 |
多余工作时间
|
工人进行任务以外的工作而又不能增加产品数量的工作时间,一般由于工人差错而引起,不应计入定额时间中。如:重砌质量不合格的墙体 |
偶然工作时间 |
工人进行任务以外的工作但能够获得一定产品的工作时间,拟定定额时要适当考虑它的影响。如:抹灰工不得不补上偶然遗漏的墙洞 |
停工时间 |
(1)施工本身造成的停工时间 由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。拟定定额时不应计算 (2)非施工本身造成的停工时间 由于停电等外因引起的停工时间,在定额中给予合理考虑 |
违背劳动纪律损失时间 |
迟到、早退、擅自离岗等,也包括由于个别工人违背劳动纪律影响其他人无法工作的时间损失 |

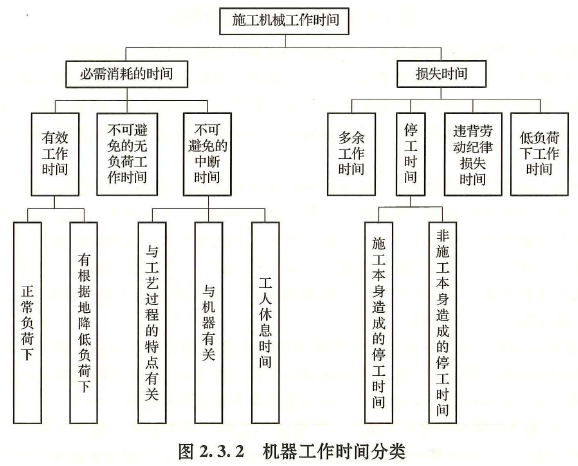

2、机械工作时间消耗的分类
(1)必需消耗的时间
包含的时间 |
内容 |
有效工作时间
|
1)正常负荷下的工时消耗 2)有根据地降低负荷下的工时消耗,如:汽车运输重量轻而体积大的货物 |
不可避免的无负荷工作时间 |
如:筑路机在工作区末端调头 |
不可避免的中断时间 |
1)与工艺过程的特点有关的 ①循环,如:汽车装货和卸货时的停车 ②定期,如灰浆泵由一个工作地点转移到另一个工作地点时的工作中断 2)与机器有关的 工人进行准备与结束工作或辅助工作时,机器停止工作而引起的中断时间,是与机器的使用与保养有关的不可避免的中断时间 3)工人休息时间 |
(2)损失时间
包含的时间 |
内容 |
多余工作时间 |
1)机器进行任务内和工艺过程内未包括的工作而延续的时间,如:工人没有及时供料而使机器空转 2)机械在负荷下所做的多余工作,如:搅拌混凝土超过规定时间 |
停工时间 |
1)施工本身造成的停工: 由于施工组织不善、燃料供应不及时等引起的停工时间 2)非施工本身造成的停工: 由于气候条件所引起的停工现象,如:暴雨时压路机的停工 |
违背劳动纪律时间 |
工人迟到早退或擅离岗位等原因引起的机器停工时间 |
低负荷下工作时间 |
如:工人装车的砂石数量不足引起的汽车在降低负荷下工作的时间 |
(三)计时观察法
对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有测时法、写实记录法和工作日写实法三种。
对施工过程进行观察、测时,计算实物和劳务产量,记录施工过程所处的施工条件和确定影响工时消耗的因素,是计时观察法的三项主要内容和要求。计时观察法种类很多,最主要的有测时法、写实记录法和工作日写实法三种。
材料的分类
确定材料消耗量的基本方法
拒绝盲目备考,加学习群领资料共同进步!
免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。
免费听
邓娇娇
主讲:建设工程计价
博士,天津某大学管理学院工程造价系副教授,多年造价工程师培训经验
免费听
李恺
记忆方法强大
主讲:技术与计量(安装),案例分析(土建与安装),安装工程(江苏版)
国家注册一级建造师、国家注册一级造价工程师、国家注册一级消防工程师、国家注册安全工程师、监理工程师
免费听
吴新华
高人气讲师
主讲:技术与计量(土建),土木建筑工程(北京版)
国家注册一级建造师,国家注册一级造价工程师。
免费听
王维雪
主讲:技术与计量(公路交通)
结构工程硕士,国家注册一级造价工程师,国家注册一级建造师,长期从事建工类培训工作。
免费听
赵亮平
小白也能懂
主讲:案例分析(公路交通)
博士、注册一级建造师、注册造价工程师、公路工程造价师,长期从事建筑类培训工作。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关
扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
