知识点三 包装、标记、和开箱检验

【包装】卖方应对合同设备进行妥善包装,以满足合同设备运至施工场地及在施工场地保管的需要。

【标记】卖方应在每一包装箱相邻的四个侧面以不可擦除的、明显的方式标记必要的装运信息和标记,以满足合同设备运输和保管的需要。对于专用合同条款约定的超大超重件,卖方应在包装箱两侧标注"重心""起吊点"以便装卸和搬运。

【开箱检验】

合同设备交付后应进行开箱检验,即合同设备数量外观检验。开箱检验在合同约定的下列任一时间进行:

1)合同设备交付时;

2)合同设备交付后的一定期限内。

如开箱检验不在合同设备交付时进行,买方应在开箱检验3日前将开箱检验的时间和地点通知卖方。

合同设备的开箱检验应在施工场地进行。开箱检验由买卖双方共同进行,卖方应自负费用派遣代表到场参加开箱检验。在开箱检验中,买方和卖方应共同签署数量外观检验报告,报告应列明检验结果,包括检验合格或发现的任何短缺、损坏或其他与合同约定不符的情形。

如果卖方代表未能依约或按买方通知到场参加开箱检验,买方有权在卖方代表未在场的情况下进行开箱检验,并签署数量、外观检验报告,对于该检验报告和检验结果,视为卖方已接受,但卖方确有合理理由且事先与买方协商推迟开箱检验时间的除外。

专题更新时间:2026/06/03 16:32:02

包装、标记和开箱检验考点试题

单选题 1.根据《标准设备采购招标文件》,对于专用合同条款约定的超大超重设备,卖方应在包装箱两侧标注的内容是()。
A . 产品名称和吊装要求
B . 重心和吊装要求
C . 重心和起吊点
D . 产品名称和起吊点

正确答案: C

答案解析: 对于专用合同条款约定的超大超重件,卖方应在包装箱两侧标注"重心"和"起吊点"以便装卸和搬运。因此,C选项正确。

单选题 2.设备采购合同履行过程中,由于包装防护不当,造成货物锈蚀,由此造成的损失由( )承担。
A . 卖方
B . 买方
C . 运输方
D . 买卖双方

正确答案: A

答案解析: 本题考查设备采购合同履行管理。卖方应对合同设备进行妥善包装,以满足合同设备运至施工场地及在施工场地保管的需要。包装应采取防潮、防晒、防锈、防腐蚀、防震动及防止其他损坏的必要保护措施。
包装防护不当是卖方的责任,因此由卖方承担责任,正确答案为A。

多选题 3.除专用合同条款另有约定外合同设备的开箱检验应在施工场地进行,开箱检验由买卖双方共同进行,买方和卖方应共同签署的文件是()。
A . 检测检验报告
B . 数量检验报告
C . 质量合格证书
D . 外观检验报告
E . 质量证明文件

正确答案: B

答案解析: BD正确。除专用合同条款另有约定外,合同设备的开箱检验应在施工场地进行。开箱检验由买卖双方共同进行,卖方应自负费用派遣代表到场参加开箱检验。在开箱检验中,买方和卖方应共同签署数量、外观检验报告,报告应列明检验结果,包括检验合格或发现的任何短缺、损坏或其他与合同约定不符的情形
A错误。检测检验报告通常指的是对设备的技术性能或质量进行详细检测后生成的报告,而不是开箱检验时签署的文件。
C错误。质量合格证书通常是卖方在交付合同材料时提供的,表明合同材料已经通过了质量检验。这不是开箱检验时签署的文件。
E错误。质量证明文件通常是指由卖方提供的,证明合同材料或设备质量符合要求的文件。这不是开箱检验时签署的文件。
因此,BD选项正确。

单选题 4.依据《标准设备招标文件》,关于建设工程设备采购合同的履行,说法正确的是()。
A . 卖方应在每一包装箱两侧以不可擦除的、明显的方式标记必要的装运信息和标记
B . 卖方应在每一包装箱两侧标注“重心”和“起吊点”以便装卸和搬运
C . 卖方应在施工场地车面上将合同设备交付给买方
D . 合同设备安装、调试、考核和运行所使用的备品、备件、易损易耗件等可以与相关主机分开装运

正确答案: C

答案解析: A选项不完全准确。根据《标准设备招标文件》的规定,卖方应在每一包装箱相邻的四个侧面以不可擦除的、明显的方式标记必要的装运信息和标记,而不是仅在两侧。
B选项也不完全准确。根据规定,对于专用合同条款约定的超大超重件,卖方才需要在包装箱两侧标注“重心”和“起吊点”,而不是所有包装箱都需要这样做。
C选项是正确的。根据《标准设备招标文件》,卖方应将合同设备交付到施工场地,并在车面上完成交付,这是合同中通常规定的交付地点。
D选项是错误的。根据规定,这些备品、备件、易损易耗件等应随相关的主机一齐装运,不能分开装运。
综上所述,正确答案是 C。

单选题 5.根据《标准设备采购招标文件》,对于专用合同条款约定的超大超重设备,卖方应在设备包装箱两侧标注( ),以便装卸和搬运。
A . 起吊点和平衡点
B . 平衡点和支点
C . 支点和重心
D . 重心和起吊点

正确答案: D

答案解析: D选项正确。对于专用合同条款约定的超大超重件,卖方应在包装箱两侧标注"重心"和"起吊点"以便装卸和搬运。

大咖讲解:包装、标记和开箱检验

唐忍
监理工程师
注册安全工程师
初级注册安全工程师
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。
查看老师课程
相关知识点推荐
高频

合同价款的支付

知识点一 合同价格与支付

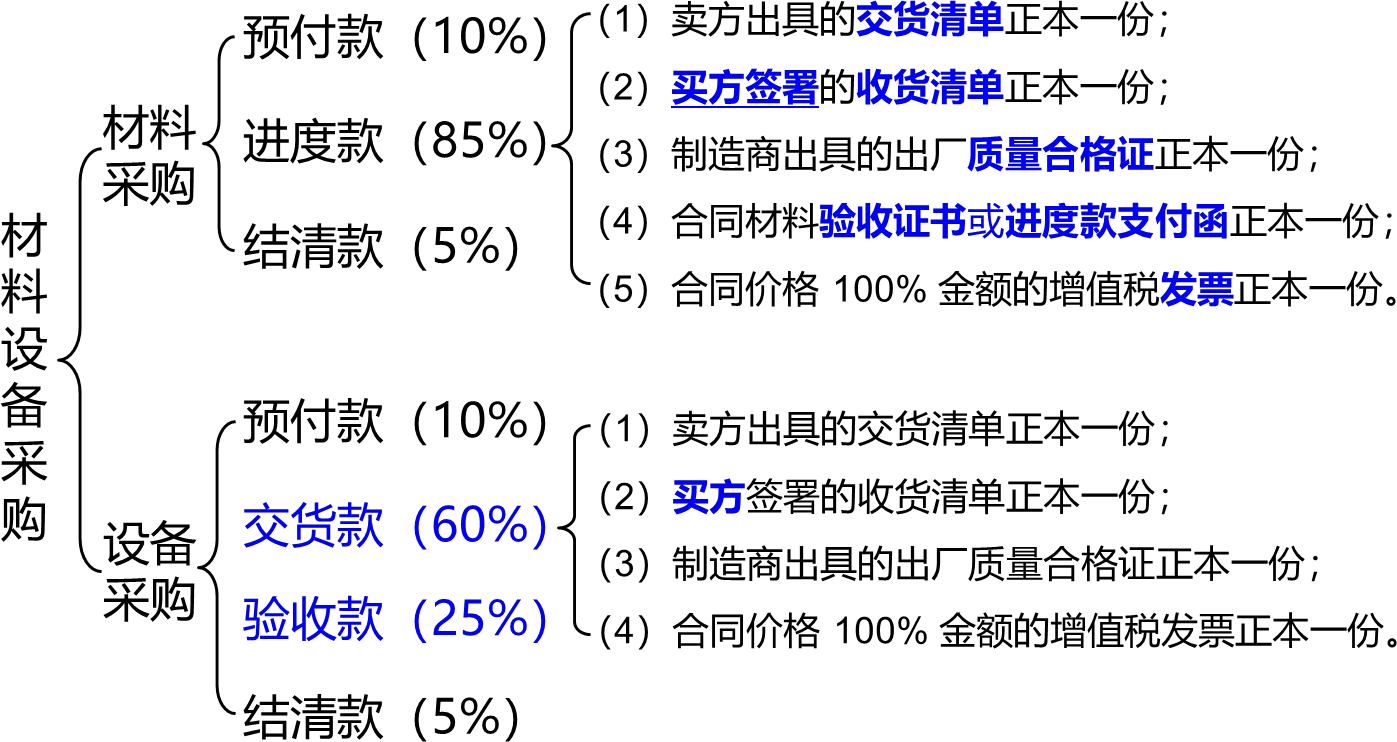

除合同另有约定外,买方应通过以下方式和比例向卖方支付合同价款:

(1)预付款。28日内,支付合同价的10%。

2)交货款。28日内,支付合同价的60%

3)验收款。28日内,支付合同价的25%

(4)结清款。28日内,支付合同价的5%。

2.交货款

卖方按合同约定交付全部合同设备后,买方在收到卖方提交的下列全部单据并经审核无误后28日内,向卖方支付合同价格的60%

(1)卖方出具的交货清单正本一份;

(2)买方签署的收货清单正本一份;

(3)制造商出具的出厂质量合格证正本一份;

(4)同价格 100% 金额的增值税发票正本一份。

3. 验收款

买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无误后28日内,向卖方支付合同价格的 25%

###分页标识###

2026031708533967337395_设备采购合同履行管理



高频

监造及交货前检验

知识点二 监造及交货前检验

(一)监造

(1)专用合同条款约定买方对合同设备进行监造的,双方应按本款及专用合同条款约定履行。在设备的制造过程中,买方可派出监造人员,对合同设备的生产制造进行监造,监督设备制造、检验等情况。

(2)除专用合同条款和(或)供货要求等合同文件另有约定外,买方监造人员可到合同设备及其关键部件的生产制造现场进行监造,卖方应予以配合卖方应免费为买方监造人员提供工作条件及便利,包括但不限于必要的办公场所、技术资料、检测工具及出入许可等。除专用合同条款另有约定外,买方监造人员的交通费、食宿费用由买方承担。

3卖方制订生产制造合同设备的进度计划时,应将买方监造纳入计划安排,并提前通知买方;买方进行监造不应影响合同设备的正常生产。除专用合同条款和(或)供货要求等合同文件另有约定外,卖方应提前7日将需要买方监造人员现场监造事项通知买方;如买方监造人员未按通知出席,不影响合同设备及其关键部件的制造或检验。

4)买方监造人员对合同设备的监造,不视为对合同设备质量的确认。

(二)交货前检验

(1)合同设备交货前,卖方应会同买方代表根据合同约定对合同设备进行交货前检验并出具交货前检验记录,有关费用由卖方承担。买方代表的交通、食宿费用由买方承担。

(2)卖方应提前7将需要买方代表检验事项通知买方;如买方代表未按通知出席,不影响合同设备的检验。若卖方未依照合同约定提前通知买方而自行检验,则买方有权要求卖方暂停发货并重新进行检验,由此增加的费用和(或)造成的延误由卖方负责。

高频

安装调试、考核验收和技术服务

知识点四 安装调试、考核验收和技术服务

(一)安装调试

开箱检验完成后,双方应对合同设备进行安装、调试,以使其具备考核的状态。

除专用合同条款另有约定外,在安装、调试过程中,如由于买方或买方安排的第三方未按照卖方现场服务人员的指导导致安装、调试不成功和(或)出现合同设备损坏,买方应自行承担责任。

(二)考核

安装、调试完成后,双方应对合同设备进行技术性能指标考核。除专用合同条款另有约定外,考核中合同设备运行需要的用水、用电、其他动力和原材料(如需要)等均由买方承担。

由于卖方原因未能达到技术性能考核指标时,为卖方进行考核的机会不超过三次。如果由于卖方原因,三次考核均未能达到合同约定的技术性能考核指标,买卖双方应就合同的后续履行进行协商,协商不成的,买方有权解除合同。

(三)验收

如合同设备在考核中达到或视为达到技术性能考核指标,则买卖双方应在考核完成后7日内或专用合同条款另行约定的时间内签署合同设备验收证书一式 二份,双方各持一份。验收日期应为合同设备达到或视为达到技术性能考核指标的日期;如由于买方原因合同设备在三次考核中均未能达到技术性能考核指标,买卖双方应在考核结束后7日内或专用合同条款另行约定的时间内签署验收款支付函

卖方有义务在验收款支付函签署后12个月内应买方要求提供相关技术服务,协助买方采取一切必要措施使合同设备达到技术性能考核指标。买方应承担卖方因此产生的全部费用。

如由于买方原因在最后一批合同设备交货后6个月内未能开始考核,则买卖双方应在上述期限届满后7日内或专用合同条款另行约定的时间内签署验收款支付函。

【材料不按时检验或设备不按时验收的货款支付】

材料

3个月内不检验,到期后7日内签署进度款支付函

设备

交货后6个月未组织技术考核,到期后7日内签署验收款支付函



高频

质量保证期和违约责任

知识点五 质量保证期

除专用合同条款和(或)供货要求等合同文件另有约定外,合同设备整体质量保证期为验收之日起12个月

卖方应为质保期服务配备充足的技术人员、工具和备件并保证提供的联系方式畅通。卖方应在收到买方通知后24小时内作出响应,如需卖方到合同设备现场,卖方应在收到买方通知后48小时内到达,并在到达后7日内解决合同设备的故障(重大故障除外)。

知识点六 违约责任

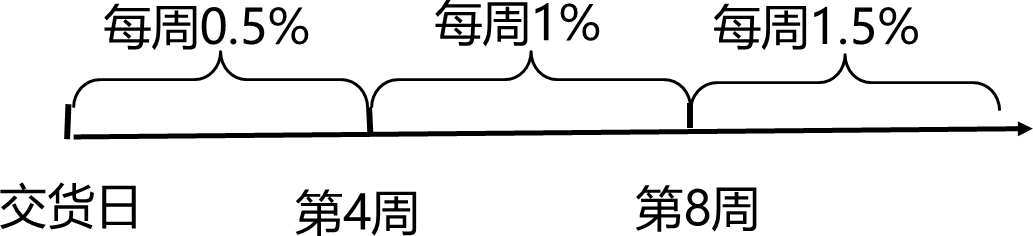

除专用合同条款另有约定外,卖方迟延交付违约金的计算方法如下:

(1)从迟交的第一周到第四周每周迟延交付违约金为迟交合同设备价格的0.5%

(2)从迟交的第五周到第八周,每周迟延交付违约金为迟交合同设备价格的1%

(3)从迟交第九周起,每周迟延交付违约金为迟交合同设备价格的1.5%

在计算迟延交付违约金时,迟交不足一周的按一周计算。迟延交付违约金的总额不得超过合同价格的10%

2026031708533967337395_设备采购合同履行管理

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
