三、流水施工工期的确定【172023-24年★★★

T=K+tn+∑Z+∑G- ∑C

式中 ∑K——各施工过程(或专业工作队)之间流水步距之和

∑tn——最后一个施工过程 (或专业工作队)在各施工段流水节拍之和

专题更新时间:2026/06/04 17:51:36

三、流水施工工期确定考点试题

单选题 1.某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分别为5、8、4、4天和7、2、5、3天,则该工程的流水施工工期是(  )天。
A . 16
B . 21
C . 25
D . 28

正确答案: C

答案解析: 在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。根据题干可知,累加数列为5、13、17、21和7、9、14、17;错位相减后取最大值求得流水步距为8。非节奏流水施工的施工工期计算公式为:T=∑K+∑tn。式中,T——流水施工工期,∑K——各施工过程(或专业工作队)之间流水步距之和,∑tn——最后一个施工过程(或专业工作队)在各施工段流水节拍之和。所以流水施工工期=8+(7+2+5+3)=25(天)。

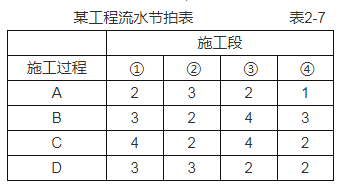

多选题 2.某工程组织流水施工,各施工段流水节拍如下表所示,该工程的流水步距,间歇时间和流水施工工期计算正确的有(  )。
A . AB间流水步距为3
B . BC间流水步距为5
C . CD间流水步距为2
D . AD间流水步距为9
E . 流水施工工期为20

正确答案: A

答案解析: (1)求各施工过程流水节拍的累加数列:
施工过程A:3,7,10
施工过程B:4,7,10
施工过程C:2,4,7
施工过程D:3,5,9
(2)错位相减求得差数列
A与B:

B与C:

C与D:

(3)在差数列中取最大值求得流水步距
施工过程AB间流水步距为3
施工过程BC间流水步距为6
施工过程CD间流水步距为2
(4)流水施工工期=3+6+2+(3+2+4)=20
综上,选项ACE正确,选项B错误。选项D错误,A与D不是相邻施工过程,无需进行计算流水步距。

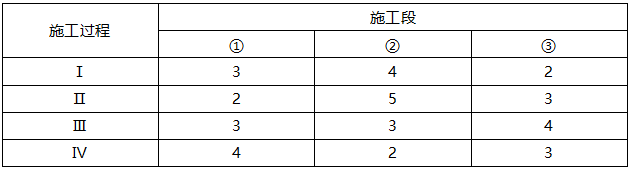

单选题 3.某分部工程有3个施工过程,各分为4个施工段组织流水施工,流水节拍分别为4天、3天、2天、4天,2天、5天、4天、4天和4天、3天、3天、5天,则流水施工工期为(  )。
A . 22天
B . 23天
C . 24天
D . 25天

正确答案: D

答案解析: (1)求各个施工过程流水节拍的累加数列:
施工过程1:4,7,9,13
施工过程2:2,7,11,15
施工过程3:4,7,10,15
(2)错位相减求得差数列:
1与2:

(3)在差数列中取最大值求得流水步距:
施工过程1与2之间的流水步距:K1,2=max[4,5,2,2,-15]=5天;
施工过程2与3之间的流水步距:K2,3=max[2,3,4,5,-15]=5天。
(4)流水施工工期等于各流水步距加上最后一个施工过程流水节拍之和。
施工工期T=(
5+5)+(4+3+3+5)=25天。

单选题 4.某工程有4个施工过程,划分为3个施工段组织流水施工,各施工过程在各施工段上的流水节拍(天)见下表,第Ⅱ和第Ⅲ两个施工过程之间有3天的工艺间歇时间,则该工程的流水施工工期是(  )天。
A . 16
B . 19
C . 22
D . 25

正确答案: D

答案解析: (1)累加数列:
I:3,7,9
II:2,7,10
III:3,6,10
IV:4,6,9
(2)错位相减、取大值,得流水步距分别为:
KI,II=5
KII,III=4
KIII,IV=4
(3)计算工期:T=(5+4+4)+(4+2+3)+3=25d

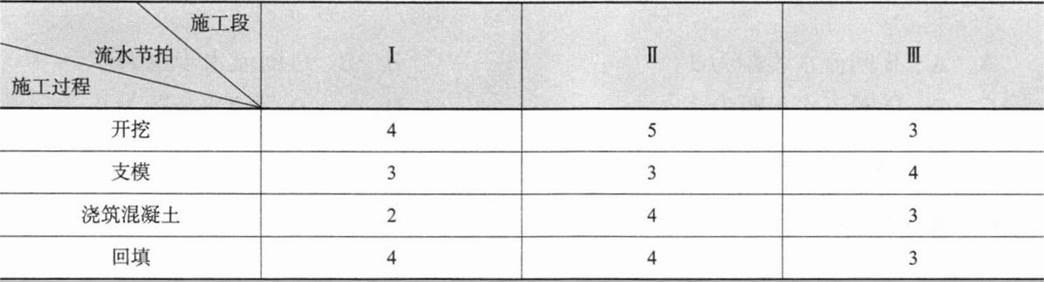

单选题 5.某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表(单位:d),则该基础工程的流水施工工期为()d。
A . 17
B . 20
C . 23
D . 24

正确答案: C

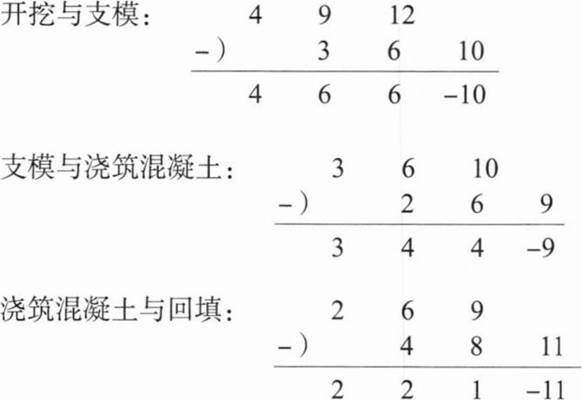

答案解析: 该基础工程的流水施工工期的计算如下:

开挖与支模=max{4,6,6,-10}=6d;
支模与浇筑混凝土=max{3,4,4,-9}=4d;
浇筑混凝土与回填=max{2,2,1,-11}=2d;
则该基础工程的流水施工工期=各施工过程(或专业工作队)之间流水步距之和+最后一个施工过程(或专业工作队)在各施工段流水节拍之和+间歇时间-插入时间=6+4+2+(4+4+3)=23d。
