您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 市政公用工程 > 市政工程模拟试题

一建市政案例分析题及答案详解(5)

来源:233网校 2025-08-09 00:07:15

【背景资料】

某公司承建一标段城市高架桥施工,该标段为5联连续梁桥,跨径组合为3×20m+(4×30m)×3+3×20m。每跨布置5片箱梁,上部结构施工采用先简支后连续施工方法。

下部结构墩柱基础采用混凝土钻孔灌注桩。

项目部编制的施工方案有如下内容:

(1)为防止或减少钻孔灌注桩施工对周围环境和现有道路的影响,根据桩基施工方案和环境特点,施工单位制定了桩基施工过程中可能出现的质量事故的预防措施,部分内容如表2-1所示。

(2)根据施工条件在城郊建设箱梁预制场,箱梁预应力采用后张法施工,预应力筋采用低松弛钢绞线,锚具采用夹片式。箱梁施工除确定了预应力筋的张拉程序,还编写了预应力筋张拉的应急预案。

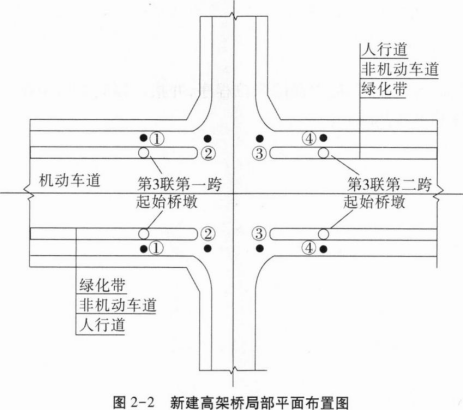

(3)上部结构第三联第一跨位于现有道路十字路口上方,平面布置图如图2—2所示。鉴于交通压力和场地条件受限,上部结构箱梁吊装拟采用双台跨墩龙门吊在夜间施工,龙门吊使用时严格执行“三定”制度,确保施工安全。

问题:

1.指出施工方案表2—1中A、B、C、D、E分别代表什么内容。

2.列式计算本标段上部结构施工需要设置多少道伸缩缝,浇筑多少道湿接头。(标段起终需设置伸缩缝)

3.写出施工方案(2)中预应力筋的张拉程序,并指出预应力筋张拉应急预案属于应急预案体系中的哪一种。

4.根据施工方案(3)图2-2判断,第三联第一跨和第三联第二跨起始桥墩上方桥跨连接是否需要设置预应力筋,原因是什么?写出湿接头施工的技术要点。

5.根据图2-2判断,两台跨墩龙门吊应架设在哪个位置?(用图中①②③④表示)并写出机械使用的“三定”的内容。

参考解析:

1.(1)A是钻孔垂直度不符合要求。

(2)B是特殊地层控制钻孔速度、控制泥浆性能、钢筋骨架完成后及时灌注混凝土。

(3)C是混凝土灌注时堵管。

(4)D是混凝土灌注时钢筋笼上浮。

(5)E是桩身混凝土夹渣或断桩。

2.(1)需要设置伸缩缝的道数为:5+1=6(道)。

(2)湿接头数量:

①第一联和第五联浇筑湿接头的道数为:(3—1)×2=4(道)。(0.5分)

②中间三联浇筑湿接头的道数为:(4—1)×3=9(道)。(0.5分)

③本标段需要浇筑湿接头的数量为:4+9=13(道)。(1.0分)

3.(1)张拉程序:0→ 初应力(10%~15%σcon )→张拉控制应力σcon (持荷2min锚固)。

(3.0分)

(2)属于专项应急预案。(2.0分)

4.(1)第三联第一跨起始桥墩上方不需要设置预应力筋。(1.0分)

原因:本处桥墩位于第二联和第三联交界处,需要设置伸缩装置。(1.0分)

(2)第三联第二跨起始桥墩上方需要设置预应力筋。(1.0分)

原因:梁跨体系转换后,本处桥墩上方桥跨连接处会产生负弯矩区,需要设置预应力筋补强,防止连接处出现裂缝。(1.0分)

(3)湿接头施工技术要点:

①湿接头处的梁端,按施工缝要求进行凿毛处理。(1.0分)

②安装湿接头底模前安装永久支座,湿接缝模板满足强度、刚度要求,与梁体密贴有一定搭接长度,接缝严密不漏浆。(1.0分)

③普通钢筋连接满足设计和规范要求。(1.0分)

④负弯矩区的预应力管道连接平顺,与梁体预留管道结合处应密封。(1.0分)

⑤湿接头混凝土在一天气温较低的时段浇筑,一联全部湿接头一次性浇筑,养护时间不应少于14天。(2.0分)

⑥负弯矩预应力筋张拉按设计要求张拉,孔道压浆符合要求,压浆浆体达到设计要求后立即拆除临时支座,同一片梁同时拆除。(1.0分)

5.(1)应设置在①和④处。(1.0分)

(2)定机、定人、定岗。(3.0分)

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
