一建管理历年章节真题:4.3.2 时间参数计算方法

1、某工作有两个紧前工作,最早完成时间分别是第2天和第4天,该工作持续时间是5天,则其最早完成时间是第()天。【2021年真题】

A.9

B.6

C.7

D.11

参考答案:A
参考解析:max{2+5,4+5}=9

2、修一条堤坝的护坡时,一定要等土堤自然沉降完成后开始,用单代号搭接网络计划表达堤坝填筑和堤坝护坡的逻辑关系时,应采用的搭接关系是( )。【2022年真题】

A.FTF

B.STS

C.STF

D.FTS

参考答案:D
参考解析:单代号搭接网络图中,箭线及其上面的时距符号表示相邻工作间的逻辑关系。 FTSi,j——工作 i 完成时间与其紧后工作 j 开始时间的时间间距; FTFi,j——工作 i 完成时间与其紧后工作 j 完成时间的时间间距; STSi,j——工作 i 开始时间与其紧后工作 j 开始时间的时间间距; STFi,j——工作 i 开始时间与其紧后工作 j 完成时间的时间间距。

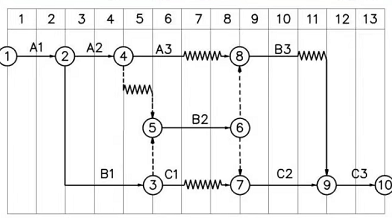

3、某双代号时标网络计划如下图(时间单位:天),工作 A3的最迟开始时间是第()天。【2023年真题】

A.8

B.5

C.6

D.7

参考答案:D
参考解析:据图可知A3的最早开始时间为第4天,A3的总时差为3天(A3、B3、C3的波折线之和),即A3的最迟开始时间=A3的最早开始时间+A3的总时差=4+3=7。

4、双代号网络计划中,某工作最早第3天开始,工作持续时间2天,有且仅有2个紧后工作,紧后工作最早开始时间分别是第5天和第6天,对应总时差是4天和2天。该工作的总时差和自由时差分别是(  )。【2020年真题】

A.3天,0天

B.0天,0天

C.4天,1天

D.2天,2天

参考答案:A
参考解析:总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。总时差=min{5+4-2,6+2-2}-3=3。 自由时差等于紧后工作的最早开始时间减去本工作的最早完成时间。自由时差=min{5,6}-(3+2)=0。

5、某工程网络计划中,工作M的持续时间是1天,最早第4天开始,工作M的两个紧后工作的最迟开始时间分别为第7天和第9天,工作M的总时差是( )天。【2022年真题】

A.2

B.1

C.0

D.5

参考答案:A
参考解析:M的最迟完成等于紧后工作的最迟开始的最小值取7,总时差=最迟完成时间-最早完成时间=7-(4+1)=2
插入模块

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
