一建管理历年章节真题:6.3.2 施工成本控制方法

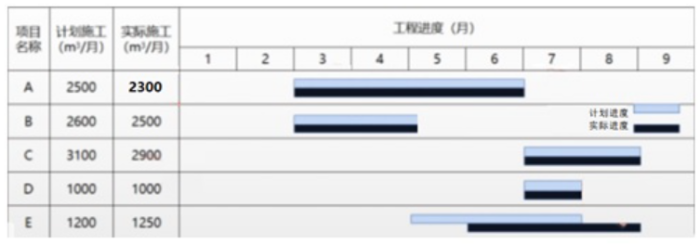

1、某混凝土工程施工情况如下图,清单综合单价为1000元/m3,按月结算,根据赢得值法,该工程6月末进度偏差(SV)是( )万元。【2020年真题】
A.-215
B.-200
C.-125
D.-60
2、某分项工程某月计划工程量为3200m2,计划单价为15元/m2。月末核定实际完成工程量为2800m2,实际单价为20元/m2。则该分项工程的已完工作预算费用(BCWP)是()元。【2021年真题】
A.48000
B.42000
C.56000
D.64000
3、施工成本过程控制中,控制人工费通常采用的方法是()。【2022年真题】
A.弹性管理
B.量价分离
C.指标包干
D.计量控制
4、某分部工程计划工程量5000m3,计划成本500元/m3;某检查时点实际完成工程量4500m3,实际成本520元/m3;采用赢得值法分析该分部工程在检查时点的施工成本偏差是()万元。【2022年真题】
A.-10
B.-9
C.-16
D.-35
5、下列成本管理措施中,属于合同措施的是( )。【2022年真题】
A.编制科学合理的成本计划
B.在项目实施过程中寻找索赔机会
C.对成本管理目标进行风险分析
D.对不同的技术方案进行比选
