1.赢得值法的基本参数介绍

1.赢得值法的基本参数
赢得值法用三个基本值来表示项目的实施状态,并以此预测工程可能的完工时间和完工时的可能费用,三个基本值是:
1)已完工程预算费用(BCWP)=已完工程量x预算单价
2)计划工程预算费用(BCWS)=计划工程量x预算单价
3)已完工程实际费用(ACWP)=已完工程量x实际单价

专题更新时间:2025/08/01 10:59:41

1.赢得值法的基本参数考点试题

单选题 1. 某施工企业进行机电排管工程,按合同约定3月份的计划工程量为2400米,计划单价是12元/米;到月底检查时,确定承包商实际完成的工程量为2000米,实际单价为15元/米,则该工程的进度偏差(SV)和进度绩效指数(SPI)分别为(  )。
A . -0.6万元;0.83
B . -0.48万元;0.83
C . 0.6万元;0.80
D . 0.48万元;0.80

正确答案: B

答察解析: 进度偏差SV=已完工作预算费用(BCWP)一计划工作预算费用(BCWS)=12×(2000-2400)=-0.48万元。SV为负值,进度延误;SV为正值,进度提前,此题可确定选B。进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)=2000/2400=0.83,SPI<1时,进度延误;SPI>1时,进度提前。

简答/论述/问答 2.背景资料:
某机电工程公司承接北方某城市一高档办公楼机电安装工程,建筑面积16万m2,地下3层,地上24层。内容包括:通风空调工程、给排水及消防工程、电气工程。
在地下室出入口区域、计算机房和资料室区域设置消防预作用灭火系统,系统通过自动控制的空压机保持管网系统正常的气体压力,在火灾自动报警系统报警后,开启电磁阀组使管网充水,充水速度达到3m/s,变成湿式系统。
工程中采用独立换气功能的内吸收式玻璃幕墙系统,通过幕墙风机使幕墙空气腔形成负压,将室内空气经过风道直接排出室外,以增加室内新风,并对外墙玻璃降温。系统由内外双层玻璃幕墙、幕墙管道风机、风道、静压箱、回风口及排风口六部分组成。回风口为带过滤器的木质单层百叶,安装在装饰地板上,风道为用镀锌钢板制作的小管径圆形风管,管道直径为DN100-250mm。安装完成后,试运行时发现呼吸式幕墙风管系统运行噪声非常大,自检发现噪声大的主要原因是:
(1)风管与排风机的连接不正确;
(2)风管静压箱未单独安装支吊架。
项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行60d后的赢得分析法曲线图

问题:
 1.预作用消防系统一般适用于有哪些要求的建筑场所?本工程预作用灭火系统管线的最长距离为多少米?
 2.呼吸式幕墙风管系统运行噪声非常大的质量问题,从管理的角度应如何处理?
 3.镀锌风管制作连接方法有哪些?安装完毕,应如何进行严密性试验?
 4.根据赢得值分析法曲线图,指出项目部进度在第60d时,是超前或滞后了多少万元?若用时间表达式,是超前或滞后了多少天?指出第60天时,项目费用是超支或结余多少万元?

正确答案:

答察解析: 【第1问】
预作用系统一般用于建筑装饰要求较高,不允许有水渍损失,灭火要求及时的建筑和场所。预作用灭火系统管线的最长距离为3m/s×120s=360m。(根据规范GB50084-2017,配水管道充水时间不宜大于2min)
【第2问】
项目部应制定整改措施,明确整改方法、质量要求、整改时间和整改人员,经建设单位、监理单位批准后实施,整改完成后按原施工验收规范进行验收。
【第3问】
镀锌风管制作连接方法:咬口连接或铆接。安装完毕后,应对主、干风管分段进行严密性试验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验合格后方能交付下道工序。
【第4问】
(1)第60天的进度偏差(SV)=BCWP-BCWS=1200-700=500万元>0,项目部进度超前500万元;
(2)超前天数=82-60=22天
(3)第60天的费用偏差(CV)=BCWP-ACWP=1200-900=300万元>0,项目部费用节余300万元。

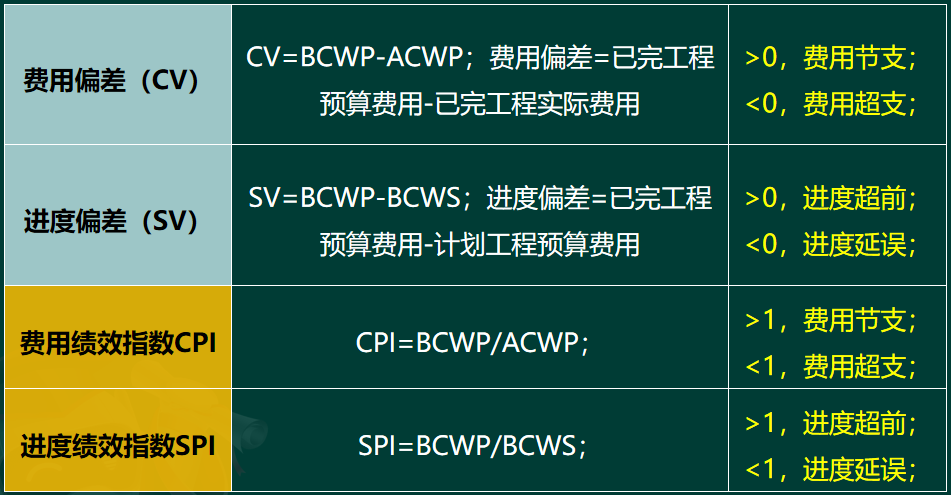

单选题 3.赢得值参数比较中,施工进度提前、费用节支的是( )。
A . CV>0,SV>0
B . CV<0,SV<0
C . CV>0,SV<0
D . CV<0,SV>0

正确答案: A

答察解析: A选项正确,如下图所示。

大咖讲解:1.赢得值法的基本参数

王克
一级建造师
一级建造师、二级建造师、注册安全工程师、招标师等国家级资格考试证书。多年EPC总承包项目工程经验,对工程项目理解深刻,教学理论结合实际,尤其机电实务科目在首创引入BIM技术结合教材知识点教学,使学员学的轻松。
查看老师课程
王子初
一级建造师
二级建造师
国家注册一级建造师,从事智能化工程工作
查看老师课程
相关知识点推荐
高频

9.3.1 赢得值法的基本参数与评价指标

1.赢得值法的基本参数
赢得值法用三个基本值来表示项目的实施状态,并以此预测工程可能的完工时间和完工时的可能费用,三个基本值是:
1)已完工程预算费用(BCWP)=已完工程量x预算单价
2)计划工程预算费用(BCWS)=计划工程量x预算单价
3)已完工程实际费用(ACWP)=已完工程量x实际单价

2.赢得值法的评价指标
1)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)
计算结果大于零,表示实际费用节余,反之则为超支。
2)进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)
计算结果大于零,表示实际进度提前,反之则为落后。
3)费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)
计算结果大于1,表示实际费用节余,反之则为超支。
4)进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)
计算结果大于1,表示实际进度提前,反之则为落后。

高频

9.3.2 偏差分析与项目费用 - 进度综合控制

1.偏差分析
曲线法在项目实施过程中,计划工程预算费用BCWS、已完工程预算费用BCWP、已完工程实际费用ACWP的三个参数可以形成三条曲线。
CV=BCWP-ACWP,两项参数之差,反映项目进展的费用偏差。
SV=BCWP-BCWS,两项参数之差,反映项目进展的进度偏差。

2.项目费用-进度综合控制方法

3.项目费用-进度综合控制分析
(1)在机电工程项目费用-进度综合控制中,最理想的状态是已完工程实际费用曲线、已完工程预算费用曲线和计划工程预算费用曲线非常靠近,平稳上升,表示工程项目按计划目标进行,如果三条曲线的离散度不断增加,表示出现较大的费用偏差,项目费用一进度失控。

高频

2.赢得值法的评价指标

2.赢得值法的评价指标
1)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)
计算结果大于零,表示实际费用节余,反之则为超支。
2)进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)
计算结果大于零,表示实际进度提前,反之则为落后。
3)费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)
计算结果大于1,表示实际费用节余,反之则为超支。
4)进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)
计算结果大于1,表示实际进度提前,反之则为落后。

高频

1.偏差分析

1.偏差分析
曲线法在项目实施过程中,计划工程预算费用BCWS、已完工程预算费用BCWP、已完工程实际费用ACWP的三个参数可以形成三条曲线。
CV=BCWP-ACWP,两项参数之差,反映项目进展的费用偏差。
SV=BCWP-BCWS,两项参数之差,反映项目进展的进度偏差。

高频

3.项目费用-进度综合控制分析

3.项目费用-进度综合控制分析
(1)在机电工程项目费用-进度综合控制中,最理想的状态是已完工程实际费用曲线、已完工程预算费用曲线和计划工程预算费用曲线非常靠近,平稳上升,表示工程项目按计划目标进行,如果三条曲线的离散度不断增加,表示出现较大的费用偏差,项目费用一进度失控。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
