2.赢得值法的评价指标考点解析
2.赢得值法的评价指标介绍
2.赢得值法的评价指标
1)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)
计算结果大于零,表示实际费用节余,反之则为超支。
2)进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)
计算结果大于零,表示实际进度提前,反之则为落后。
3)费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)
计算结果大于1,表示实际费用节余,反之则为超支。
4)进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)
计算结果大于1,表示实际进度提前,反之则为落后。
539.65KB
下载
534.63KB
下载
820.62KB
下载
875.32KB
下载
755.06KB
下载
716.34KB
下载
658.50KB
下载
816.93KB
下载
433.43KB
下载
375.72KB
下载
501.08KB
下载
正确答案:
答察解析: 【第1问】

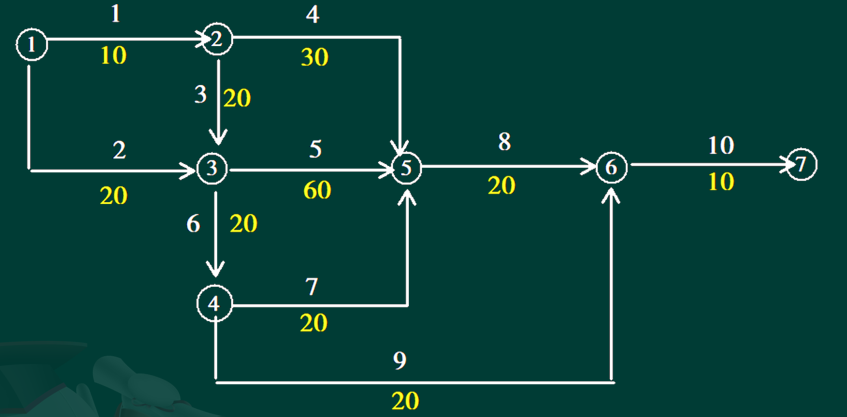

根据逻辑关系,画出双代号网络图

正确答案:
答察解析: 【第1问】

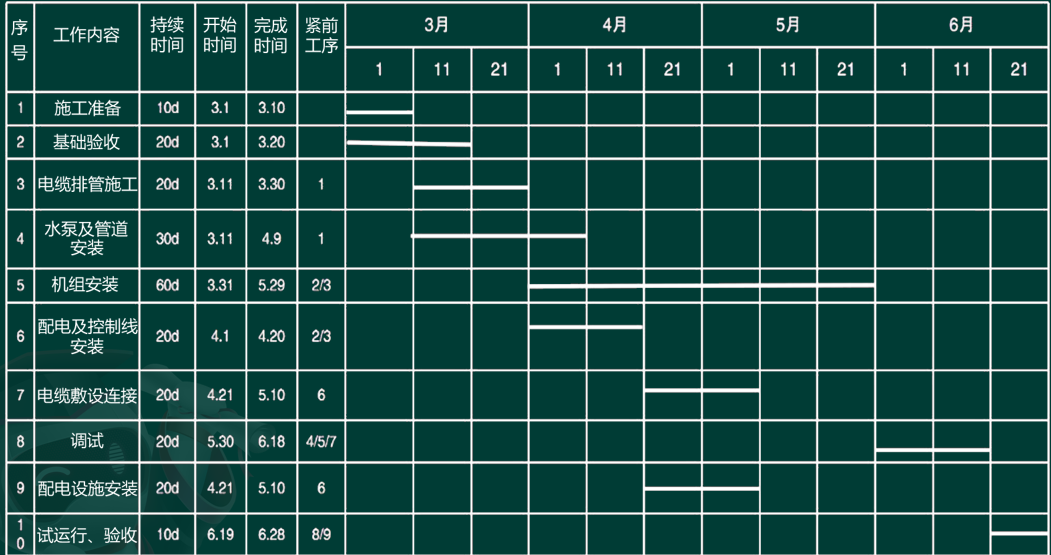

(1)事件1中预算单价120元/m,B公司已完成电缆排管施工1000m,可得:
已完工程预算费用BCWP=1000m×120元/m=120000元;
已完工程实际费用ACWP=160000元;
计划工程预算费用BCWS=(2000/20×12)m×120元/m=144000元;
所以:事件1中的CPI=BCWP/ACWP=120000/160000=0.75,说明费用超支。
事件1中的SPI=BCWP/BCWS=120000/144000=0.83,说明进度延误。
影响总工期,理由:工作电缆排管施工在关键线路上,是关键工作,时差为0,延误影响总工期。
【第2问】


正确答案:
答察解析: 【第1问】
1-1.错误一:限位杆定位螺母未松开;
改正:限位杆需要松开限位螺栓,将限位螺栓定位螺母调到合适位置预留工作空隙。
1-2.错误二:上游螺栓方向错误;
改正:橡胶软接头螺栓安装方向应螺母朝向外侧,避免螺栓顶到橡胶球体。
【第2问】
2-1.不合理。
2-2.集热器与集热器之间的连接宜采用柔性连接,不得采用型钢,且密封可靠、无泄漏、无扭曲变形。
【第3问】
BCWP(已完工程预算费用)=1000x90=9万
ACWP(已完工程实际费用)=12万
BCWS(计划工程预算费用)=[(2000/20)x12]x90=10.8万
费用偏差=9-12=-3万(1分)
进度偏差=9-10.8=-1.8万(1分)
费用绩效指数=9/12=0.75(1分)
【第4问】
4-1.项目部编制的工法还应增加适用范围、效益分析和应用实例。
4-2.科技查新报告由省级以上技术情报部门提供。
1.赢得值法的基本参数
赢得值法用三个基本值来表示项目的实施状态,并以此预测工程可能的完工时间和完工时的可能费用,三个基本值是:
1)已完工程预算费用(BCWP)=已完工程量x预算单价
2)计划工程预算费用(BCWS)=计划工程量x预算单价
3)已完工程实际费用(ACWP)=已完工程量x实际单价
2.赢得值法的评价指标
1)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)
计算结果大于零,表示实际费用节余,反之则为超支。
2)进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)
计算结果大于零,表示实际进度提前,反之则为落后。
3)费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)
计算结果大于1,表示实际费用节余,反之则为超支。
4)进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)
计算结果大于1,表示实际进度提前,反之则为落后。
1.偏差分析
曲线法在项目实施过程中,计划工程预算费用BCWS、已完工程预算费用BCWP、已完工程实际费用ACWP的三个参数可以形成三条曲线。
CV=BCWP-ACWP,两项参数之差,反映项目进展的费用偏差。
SV=BCWP-BCWS,两项参数之差,反映项目进展的进度偏差。
2.项目费用-进度综合控制方法
3.项目费用-进度综合控制分析
(1)在机电工程项目费用-进度综合控制中,最理想的状态是已完工程实际费用曲线、已完工程预算费用曲线和计划工程预算费用曲线非常靠近,平稳上升,表示工程项目按计划目标进行,如果三条曲线的离散度不断增加,表示出现较大的费用偏差,项目费用一进度失控。
1.赢得值法的基本参数
赢得值法用三个基本值来表示项目的实施状态,并以此预测工程可能的完工时间和完工时的可能费用,三个基本值是:
1)已完工程预算费用(BCWP)=已完工程量x预算单价
2)计划工程预算费用(BCWS)=计划工程量x预算单价
3)已完工程实际费用(ACWP)=已完工程量x实际单价
1.偏差分析
曲线法在项目实施过程中,计划工程预算费用BCWS、已完工程预算费用BCWP、已完工程实际费用ACWP的三个参数可以形成三条曲线。
CV=BCWP-ACWP,两项参数之差,反映项目进展的费用偏差。
SV=BCWP-BCWS,两项参数之差,反映项目进展的进度偏差。
3.项目费用-进度综合控制分析
(1)在机电工程项目费用-进度综合控制中,最理想的状态是已完工程实际费用曲线、已完工程预算费用曲线和计划工程预算费用曲线非常靠近,平稳上升,表示工程项目按计划目标进行,如果三条曲线的离散度不断增加,表示出现较大的费用偏差,项目费用一进度失控。
拒绝盲目备考,加学习群领资料共同进步!
