知识库/二级建造师 /非节奏流水施工

非节奏流水施工

非节奏流水施工相关课程

本视频可免费试听30秒,看完整版请购买课程

非节奏流水施工考点解析

所属考试:二级建造师
授课老师:赵春晓
所属科目:建设工程施工管理
考点标签: 运用
所属章节:第3章 施工进度管理/3.2流水施工进度计划/3.2.3.流水施工基本方式
所属版本:2024版

非节奏流水施工介绍

1)非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2)流水施工工期的计算(适用于异步距异节奏流水施工)
T=∑K+∑tn+∑Z-∑C
式中:∑K——各施工过程(或专业工作队)之间流水步距之和;
∑tn——最后一个施工过程(或专业工作队)在各施工段上的流水节拍之和。
通常采用累加数列错位相减取大差法计算流水步距,基本步骤如下:
①依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列;
②将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
③在差数列中取最大值,即为相邻两个施工过程的流水步距。

专题更新时间:2026/05/13 10:58:43

非节奏流水施工考点试题

单选题 1.某工程建设中,为安装4台规格型号和基础条件均不相同的设备,需要修筑相应基础工程,施工过程包括基坑开挖、基础处理和浇筑混凝土,各施工过程流水节拍(单位:周)见下表,则该工程的流水施工工期是( )周。
A . 16
B . 17
C . 18
D . 19

正确答案: C

答案解析: 采用“累加数列错位相减取大差法”确定流水步距:K1,2=max{2,1,0,-1,-14}=2。K₂,3=max{4,6,6,7,-9}=7。流水施工工期=2+7+2+3+2+2=18(周)。

单选题 2.某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2—7,则流水施工工期为()天。
A . 17天
B . 18天
C . 19天
D . 20天

正确答案: C

答案解析: 本题考查的是流水施工工期的确定。
(1)求各施工过程流水节拍的累加数列:
施工过程A:2,5,7,8
施工过程B:3,5,9,12
施工过程C:4,6,10,12
施工过程D:3,6,8,10
(2)错位相减求得流水步距:

单选题 3.下列关于非节奏流水施工的说法,正确的是(  )。
A . 各施工过程在各施工段上的流水节拍全相等
B . 相邻施工过程的流水步距不尽相等
C . 专业工作队数大于施工过程数
D . 各专业工作队能够在施工段上连续作业,施工段之间没有空闲时间

正确答案: B

答案解析: 非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等(A错误);
②相邻施工过程的流水步距不尽相等(B正确);
专业工作队数等于施工过程数(C错误);
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间(D错误)。

多选题 4.关于流水施工的说法中,反映建设工程非节奏流水施工特点的有( )。
A . 专业工作队数大于施工过程数
B . 各个施工段上的流水节拍相等
C . 有的施工段之间可能有空闲时间
D . 各个专业工作队能够在施工段上连续作业
E . 相邻施工过程的流水步距不尽相等

正确答案: C

答案解析: 本题考查的是非节奏流水施工的特点。非节奏流水施工的特点
(1)各施工过程在各施工段上的流水节拍不全相等,B选项错误;
(2)相邻施工过程的流水步距不尽相等,E选项正确;
(3)专业工作队数等于施工过程数,A选项错误;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间,CD选项正确。

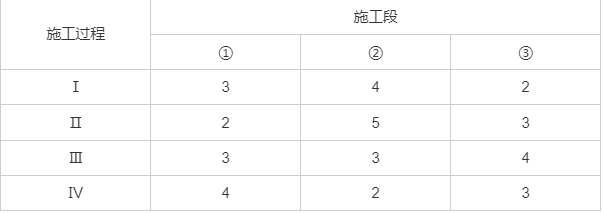

单选题 5.某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见下表。如果组织非节奏流水施工,则基础二浇筑完工时间为第(  )天。
A . 9
B . 11
C . 14
D . 15

正确答案: A

答案解析: 本题考查的是非节奏流水施工。在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。施工开挖过程:3,7,9,15;施工浇筑过程:4,6,12,20,施工回填过程2,5,12,21。
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。

(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
施工开挖与浇筑过程之间的流水步距:K1,2=max{3,3,3,3,-20}=3(天);
施工浇筑与回填过程之间的流水步距:K2,3=max{4,4,7,8,-21}=8(天);
(4)所以基础二浇筑完工时间=3+(4+2)=9 天。

大咖讲解:非节奏流水施工

赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

3.2.2.流水施工参数

1.工艺参数

2. 空间参数(段、面)

2. 空间参数——划分施工段,应遵循下列原则:

(1) 各施工段的劳动量应大致相等,相差幅度不宜超过15%。

(2) 每个施工段要有足够的工作面。

(3) 施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,以保证建筑结构的整体性。

(4) 施工段数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工。

(5) 对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层。

3. 时间参数

1)流水步距(数量=n-1)

定义:指两个相邻专业工作队(两个施工过程)相继开始施工的最小间隔时间。

数目:取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距总数为n-1个。

大小:取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。

2)流水步距(确定原则)

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个施工过程(或专业工作队)在满足连续施工的条件下,能最大限度地实现合理搭接。

高频

流水施工的特点

(1) 尽可能利用工作面进行施工,工期较短;
(2) 各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;
(3) 专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4) 单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5) 为施工现场的文明施工和科学管理创造了有利条件。
【总结】组织施工方式及特点比较

高频

流水施工的表达方式

高频

有节奏流水施工

等节奏流水施工
1)基本特点
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
2)流水施工工期的计算
T=(m+n-1)·K+∑Z-∑C
式中:∑Z——技术间歇时间之和;
∑C——提前插入时间之和。

等步距异节奏流水施工
1)加快的成倍节拍(等步距异节奏)流水施工特点:
①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
2)流水施工工期的计算
T=(m+N-1)·K+∑Z-∑C
式中:K——流水步距,取各施工过程流水节拍的最大公约数;
N——参加流水作业的专业工作队数。

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
