8.2.2施工进度计划检查与调整

8.2.2施工进度计划检查与调整相关课程

本视频可免费试听30秒,看完整版请购买课程

8.2.2施工进度计划检查与调整考点解析

所属考试:二级建造师
授课老师:江凌俊
所属科目:建筑工程管理与实务
考点标签: 了解
所属章节:第8章施工进度管理/8.2施工进度计划编制与控制/8.2.2施工进度计划检查与调整
所属版本:2025

8.2.2施工进度计划检查与调整介绍

(1)调整的内容

调整的内容:工程量起止时间持续时间工作关系资源供应等。

(2)调整施工进度计划的步骤【20年简答】

分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。

3)进度计划的调整

(1)关键工作的调整

(2)改变某些工作间的逻辑关系

(3)剩余工作重新编制进度计划

(4)非关键工作调整

(5)资源调整

4)工期优化【21、24年简答】

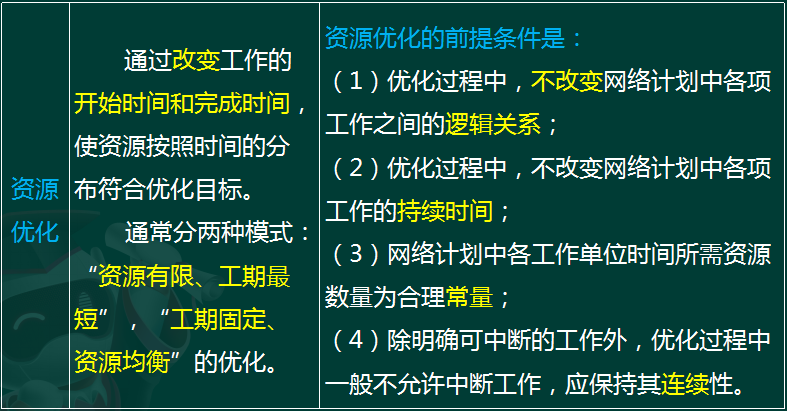

5)资源优化

专题更新时间:2026/05/13 10:57:00

8.2.2施工进度计划检查与调整考点试题

简答/论述/问答 1.根据优化目标的不同,网络计划的优化相应分为工期优化、费用优化和资源优化三种:

正确答案:

答案解析:
工期优化
选择优化对象应考虑下列因素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有备用或替代资源的工作;
(3)缩短持续时间所需增加的资源、费用最少的工作。

单选题 2.施工进度计划的调整中,进度计划调整的重点,也是最常用的方法的是()。
A . 改变某些工作间的逻辑关系
B . 关键工作的调整
C . 资源调整
D . 剩余工作重新编制进度计划

正确答案: B

答案解析: (1)关键工作的调整。本方法是进度计划调整的重点,也是最常用的方法之一。(B选项)
(2)改变某些工作间的逻辑关系。此种方法效果明显,但需要在允许改变工作关系的前提下才能进行。(A选项)
(3)剩余工作重新编制进度计划。当采用其他方法不能解决时,应根据工期要求,将剩余工作重新编制进度计划。(D选项)
(4)非关键工作调整。为了更充分地利用资源、降低成本,必要时可对非关键工作的时差做适当调整。
(5)资源调整。若资源供应发生异常,或某些工作只能由其特殊资源来完成时,应进行资源调整,在条件允许的前提下将优势资源用于关键工作的实施,资源调整的方法 实际上也就是进行资源优化。(C选项)

简答/论述/问答 3.某单项工程,按图4-1所示进度计划网络图组织施工。

图4-1 进度计划网络图(d)
在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全,要求认真分析补充内容后再上报。
本工程原计划各工作相关参数见表4-1。
                             表4-1 相关参数表

项目部向施工企业主管部门上报了项目阶段进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。遭到施工企业主管部门的批评,认为内容不完整,要求补充后上报。
问题:
1.针对进度检查发现的问题,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。
2.重新绘制调整后的进度计划网络图,并列出关键线路(以工作表示)。
3.还应补充调整施工进度计划步骤的哪些内容?
4.项目进度报告还应补充哪些内容?

正确答案:

答案解析: 【第1问】
①A 拖后15d,此时的关键线路:B→D→H:
a. 其中工作B赶工费率最低,故先对工作B 持续时间进行压缩。工作B压缩5d,因此增加费用为:5×200=1000元;
总工期为:185-5=180d;
关键线路:B→D→H。
b. 剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作D只能压缩5d,因此增加费用为:5×300=1500元;
总工期为:180-5=175d;
关键线路:B→D→H和 B→C→F→H两条。
c.剩余关键工作中,存在三种压缩方式:同时压缩工作C、工作D;同时压缩工作F、工作D;压缩工作H。
同时压缩工作C和工作D的赶工费率最低,故应对工作C 和工作D 同时进行压缩。
工作C最大可压缩天数为3d,  故本次调整只能压缩3d, 因此增加费用为:3×100+3×300=1200元;
总工期为:175-3=172d;
关键线路:B→D→H和 B→C→F→H两条。
d.剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。
工作H压缩2d, 因此增加费用为:2×420=840元;
总工期为:172-2=170d。
e. 通过以上工期调整,工作仍能按原计划的170d完成。
②所需投入的赶工费为:1000+1500+1200+840=4540元。

【第2问】
调整后的进度计划网络图如图4-2所示。

图4-2 调整后的进度计划网络图
其关键线路为:A→B→D→H和A→B→C→F→H。

【第3问】
对调整方案进行评价和决策、调整;确定调整后付诸实施的新施工进度计划。

【第4问】

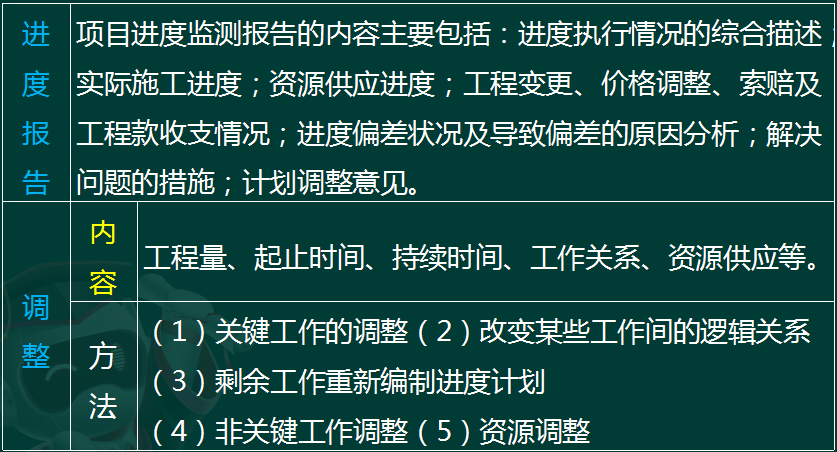

工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见。

单选题 4.下列不属于实际进度与计划进度比较的常用方法的是()。
A . 网络图比较法
B . 横道图比较法
C . S曲线比较法
D . 前锋线比较法

正确答案: A

答案解析: BCD选项:实际进度与计划进度比较的常用方法有:横道图比较法、S曲线比较法和前锋线比较法
A选项:不属于。

简答/论述/问答 5.根据优化目标的不同,网络计划的优化相应分为工期优化、费用优化和资源优化三种:

正确答案:

答案解析:

大咖讲解:8.2.2施工进度计划检查与调整

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
