钢梁安装技术要求

钢梁安装技术要求相关课程

本视频可免费试听30秒,看完整版请购买课程

钢梁安装技术要求考点解析

所属考试:二级建造师
授课老师:凌平平
所属科目:市政公用工程管理与实务
考点标签: 了解
所属章节:第2章城市桥梁工程/2.4城市桥梁上部结构施工/钢梁施工技术
所属版本:2025

钢梁安装技术要求介绍

1)安装方法选择

(1)城区内常用安装方法:

吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法等。

(2)钢梁工地安装,应根据跨径大小、河流情况、交通情况和起吊能力等条件选择安装方法。

专题更新时间:2026/05/13 10:53:09

钢梁安装技术要求考点试题

多选题 1.钢梁现场涂装应符合的要求正确的是()。
A . 防腐涂料底漆应具有良好的封孔性能
B . 剪力连接器在安装后进行除锈、防腐蚀处理
C . 首层底漆于除锈后4h内开始,8h内完成
D . 涂料、涂装层数和涂层厚度应符合施工要求
E . 涂装时构件表面不应有结露,涂装后4h内应采取防护措施

正确答案: A

答案解析: A正确:防腐涂料底漆需具备封孔性能,防止锈蚀。
B错误:剪力连接器和上翼缘板顶面不得涂装,安装前需完成除锈防腐(不可安装后处理)。
C正确:首层底漆必须在除锈后4h内开始,8h内完成。
D错误:涂料层数、厚度等应严格符合设计要求,而非施工方自行决定。
E正确:涂装时表面禁止结露,涂装后4h内需防护(如防雨、防晒)。

单选题 2.当施工现场相对湿度为80%时,首层底漆于除锈后()内涂完
A . 3h
B . 4h
C . 6h
D . 8h

正确答案: B

答案解析: 首层底漆于除锈后4h内开始,8h内完成,当相对湿度大于75%时应在4h内涂完

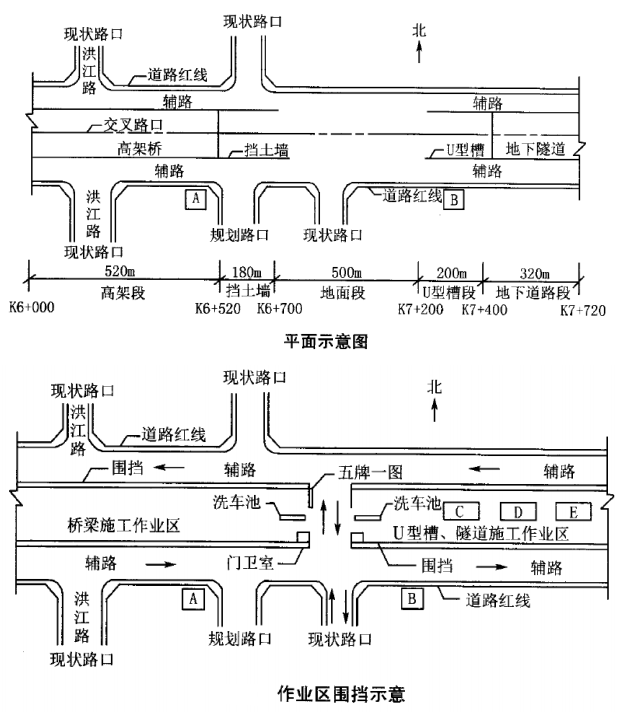

简答/论述/问答 3.某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。

高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。


问题:


1、目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?


正确答案:

答案解析: 答案:
1、自行吊机整孔架设、门架吊机整孔架设、支架架设、缆索吊机拼装架设、悬臂拼装、拖拉架设。
采用自行吊机整孔架设配套设备:吊车

安装时段:夜间安装

单选题 4.用于钢结构安装的冲钉和螺栓宜选用()碳素结构钢制造
A . Q245
B . HRB400
C . DW470
D . Q345

正确答案: D

答案解析: 冲钉和螺栓宜选用Q345碳素结构钢制造。正确答案是:D
Q245(A)碳素结构钢强度等级较低
HRB400(B)是钢筋牌号
DW470(C)是硅钢片牌号

多选题 5.钢梁安装落梁前后应检查的项目包括()
A . 建筑拱度
B . 螺栓孔位
C . 平面尺寸
D . 梁面标高
E . 支座位置

正确答案: A

答案解析: 落梁前后应检查其建筑拱度和平面尺寸、校正支座位置。正确答案:A、C、E
B. 螺栓孔位(错误):属于高强度螺栓连接前检查项,非落梁时重点。
D. 梁面标高(错误):落梁前检查的是支座垫石标高

大咖讲解:钢梁安装技术要求

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
相关知识点推荐
高频

装配式梁(板)施工技术准备

常用的方法有起重机架梁法跨墩龙门吊架梁法和穿巷式架桥机架梁法。

高频

装配式梁(板)的预制、场内移运和存放

(1)构件预制场的布置应满足预制、移运、存放及架设安装的施工作业要求;场地应平整、坚实。预制场地应根据地基及气候条件,设置必要的排水设施,并应采取有效措施防止场地沉陷。砂石料场的地面宜进行硬化处理

(2)预制台座的地基应具有足够的承载力。预制台座应采用适宜材料和方式制作,且应保证其坚固、稳定、不沉陷;当用于预制后张预应力混凝土梁、板时,宜对台座两端及适当范围内的地基进行特殊加固处理。

(4)当后张预应力混凝土梁预计的拱度值较大时,可考虑在预制台座上设置反拱

(5)各种构件混凝土的浇筑除应遵守如下规定:

①腹板底部为扩大断面的T形梁,应先浇筑扩大部分并振实后,再浇筑其上部腹板

②U形梁可上下一次浇筑或分两次浇筑。

一次浇筑时:应先浇筑底板(同时腹板部位浇筑至底板承托顶面),待底板混凝土稍沉实后再浇筑腹板;

两次浇筑时,先浇筑底板至底板承托顶面,按施工缝处理后,再浇筑腹板混凝土。

③采用平卧重叠法支立模板、浇筑构件混凝土时,下层构件顶面应设临时隔离层;上层构件须待下层构件混凝土强度达到5.0MPa后方可浇筑。

答疑解惑:平卧重叠法是为了节省空间、在一个构件上继续浇筑另外一个构件;隔离层是指塑料薄膜等。

④箱形截面梁先浇筑底板混凝土,接着顺次浇筑腹板、顶板混凝土。在浇筑时应采取措施防止内膜上浮,一般在底板设置拉杆

(7)禁止使用橡胶充气气囊作为空心梁板或箱型梁的内模。

(8)后张法预应力构件张拉时应使用数控预应力张拉设备,孔道压浆时应使用数控压浆设备。

2)构件的场内移运和存放

(1)对后张预应力混凝土梁、板,在施加预应力后可将其从预制台座吊移至场内的存放台座上再进行孔道压浆,但必须满足下列要求:

①从预制台座上移出梁、板仅限一次,不得在孔道压浆前多次倒运。

②吊移的范围必须限制在预制场内的存放区域,不得移往他处。

③吊移过程中不得对梁、板产生任何冲击和碰撞。

(2)后张预应力混凝土梁、板在孔道压浆后移运的,其压浆浆体强度应不低于设计强度的75%

(3)构件的吊环应顺直。吊绳与起吊构件的夹角小于60°时,应设置吊架或起吊扁担,使吊环垂直受力。吊移板式构件时,不得吊错上、下面

高频

装配式梁(板)的安装

(1)存放台座应坚固稳定,且宜高出地面200mm以上。存放场地应有相应的防水排水设施,并应保证梁、板等构件在存放期间不致因支点沉陷而受到损坏。

(2)梁、板构件存放时,其支点应符合设计规定的位置,支点处应采用垫木和其他适宜的材料支承,不得将构件直接支承在坚硬的存放台座上;存放时混凝土养护期未满的,应继续洒水养护

(3)构件应按其安装的先后顺序编号存放,预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月

(4)当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上;叠放高度宜按构件强度、台座地基承载力、垫木强度以及堆垛的稳定性等经计算确定。大型构件宜为2不应超过3;小型构件宜为6-10层。

高频

支(模) 架法

1)支架法现浇预应力混凝土连续梁

(1)支架的地基承载力应符合要求,必要时,应采取加强处理或其他措施。地基处理后,应做地基承载试验,若沉降量超标,则对地基重新处理,直到满足要求为止。

###分页标识###

(2)应有简便可行的落架拆模措施。落架时宜分级循环、对称、有序进行,严控单次卸落量。

(3)各种支架和模板安装后,宜采取预压方法消除拼装间隙地基沉降等非弹性变形。

(4)安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。

(5)支架底部应有良好的排水措施,不得被水浸泡。

2)移动模架上浇筑预应力混凝土连续梁

(1)模架长度必须满足施工要求

(3)浇筑分段工作缝,必须设在弯矩零点附近。

(6)移动模架首次拼装后,需做预压加载试验,后续使用无须预压试验。

(7)6级以上大风,禁止移动模架系统。

高频

悬臂浇筑法

悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序渐进,直至悬臂梁段浇筑完成。

高频

钢梁制造技术要求

1、钢梁制造技术要求

(2)钢梁制作基本要求:

②钢梁制造焊接环境相对湿度不宜高于80%

③焊接环境温度:低合金高强度结构钢不得低于5℃,普通碳素结构钢不得低于0℃

④主要杆件应在组装后24h内焊接

⑤钢梁出厂前必须进行试拼装,并应按设计和有关规范的要求验收;

(3)钢梁制造企业应向安装企业提供下列文件:

(口诀:证书图螺焊拼板杆)(2015年一建案例题问答、20年一建选择)

①产品合格证。

②钢材和其他材料质量证明书和检验报告。

③施工图,拼装简图。

④工厂高强度螺栓摩擦面抗滑移系数试验报告。

⑤焊缝无损检验报告和焊缝重大修补记录。

⑥产品试板的试验报件。

⑦工厂试拼装记录。

⑧杆件发运和包装清单。

高频

钢一混凝土组合梁的构成与适用条件

1)钢—混凝土结合梁一般由钢梁和钢筋混凝土桥面板两部分组成

2)钢—混凝土组合梁结构适用范围

适用于城市大跨径或较大跨径的桥梁工程,目的是减轻桥梁结构自重,尽量减少施工对现况交通与周边环境的影响。

高频

钢一混凝土组合梁施工

1)基本工艺流程

钢梁预制并焊接传剪器→架设钢梁→安装横梁(横隔梁)及小纵梁(有时不设小纵梁)→安装预制混凝土板并浇筑接缝混凝土或支搭现浇混凝土桥面板的模板并铺设钢筋→现浇混凝土→养护→张拉预应力束→拆除临时支架或设施。

(3)混凝土浇筑前,应对钢主梁的安装位置、高程、纵横向连接及施工支架进行检查验收,各项均应达到设计要求或施工方案要求。钢梁顶面传剪器焊接经检验合格后,方可浇筑混凝土。

(4)现浇混凝土结构宜采用缓凝、早强、补偿收缩性混凝土

###分页标识###

(5)混凝土桥面结构应全断面连续浇筑,浇筑顺序:顺桥向应自跨中开始向支点处交汇,或由一端开始浇筑;横桥向应先由中间开始向两侧扩展
