一级造价工程师《建设工程造价管理》-【有节奏流水施工】考点练习:

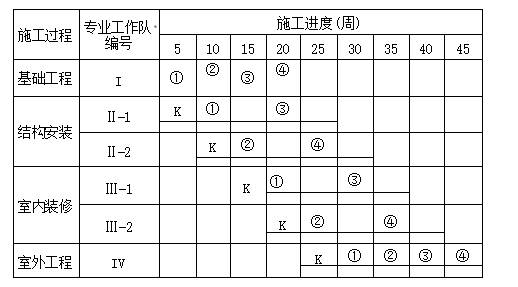

1、某工程流水施工计划如下图所示,则该流水施工的组织形式是(  )。

A.异步距异节奏流水施工

B.固定节拍流水施工

C.非节奏流水施工

D.成倍节拍流水施工

查看答案
参考答案:D
参考解析:由图可知,该项目包括四个施工过程,分为4个施工段,4个施工过程的流水节拍各自相等,分别为:5、10、10、5,因此该工程属于异节奏流水施工方式。另外,施工过程Ⅱ和施工过程Ⅲ分别成立了2个工作队进行施工,且由图可知流水步距(K)均相等,因此该工程属于等步距异节奏流水,即成倍节拍流水施工,故选D。

2、某分部工程流水施工计划如下图所示,该流水施工的组织形式是()。

A.异步距异节奏流水施工

B.等步距异节奏流水施工

C.有提前插入时间的固定节拍流水施工

D.有间歇时间的固定节拍流水施工

查看答案
参考答案:D
参考解析:本题考查流水施工组织形式。有间歇时间的固定节拍流水施工:所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。包括工艺间歇时间和组织间歇时间。

3、 某工程项目由四栋房屋组成,在进行流水作业施工时,4个施工过程的流水节拍分别为8周、4周、8周、8周,则流水步距为(  )周。

A.1

B.2

C.4

D.8

查看答案
参考答案:C
参考解析:等步距异节奏流水施工,又称成倍节拍流水施工,其特点如下:(1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;(3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;:4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。由题干可知,该工程项目可组织成倍节拍流水施工,流水步距为流水节拍8周、4周、8周、8周的最大公约数,即为4周。

4、 建设工程组织流水施工时,同一施工过程中各施工段上流水节拍相等的是(  )。

A.固定节拍流水施工

B.等步距异节奏流水

C.成倍节拍流水

D.异步距异节奏流水

E. 非节奏流水施工

查看答案
参考答案:A,B,C,D

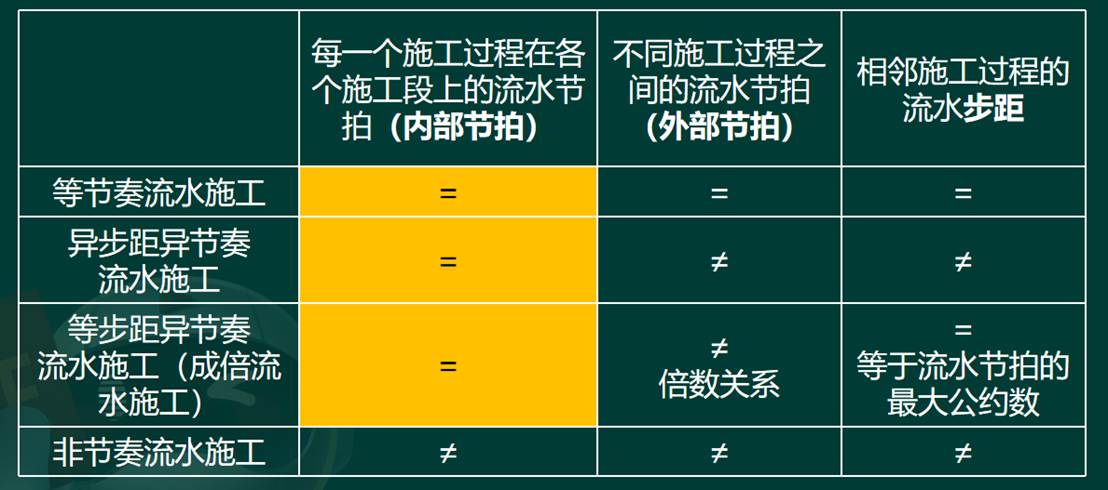

参考解析:本题考查的是流水施工的基本组织方式。四种流水组织中的前三种均相等。选项BC是同一种流水的不同名称。

5、建设工程组织加快的成倍节拍流水施工的特点有()

A.同一施工过程的各施工段上的流水节拍成倍数关系

B.相邻施工过程的流水步距相等

C.专业工作队数等于施工过程数

D.各专业工作队在施工段上可连续工作

E.施工段之间可能有空闲时间

查看答案
参考答案:B,D
参考解析:成倍节拍流水施工的特点如下: 1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系 2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K) 3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目; 4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

6、固定节拍流水施工的特点不包括 (   ) 。

A.各施工段上的流水节拍均不相等

B. 相邻施工过程的流水步距均相等

C. 专业工作队数等于施工过程数

D. 施工段之间可能有空闲时间

E. 有的专业工作队不能连续作业

查看答案
参考答案:A,D,E
参考解析:本题考查的是等节奏流水施工。在等节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。特点:( 1 )所有施工过程在各个施工段上的流水节拍均相等;( 2 )相邻施工过程的流水步距相等,且等于流水节拍;( 3 )专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;( 4 )各个专业工作队在各施工段上能够连续作业施工段之间没有空闲时间。 故本题选A,D,E
B选项包括;“相邻施工过程的流水步距相等,且等于流水节拍”是固定节拍流水施工的重要特点。因此,该选项符合固定节拍流水施工的特点。
C选项包括;“专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队”是固定节拍流水施工的特点之一。因此,该选项符合固定节拍流水施工的特点。

【免费资料】2026年一级造价工程师备考资料下载>>

插入模块
插入模块
相关阅读 有节奏流水施工

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
