依据《建筑信息模型应用统-标准》GB/T 51212- 2016, 建筑信息模型( BuildingInformation Modeling. BIM) 指在建设工程及设施全生命期内,对其物理和功能特性进行数字化表达,并依此设计、施工、运营的过程和结果的总称。

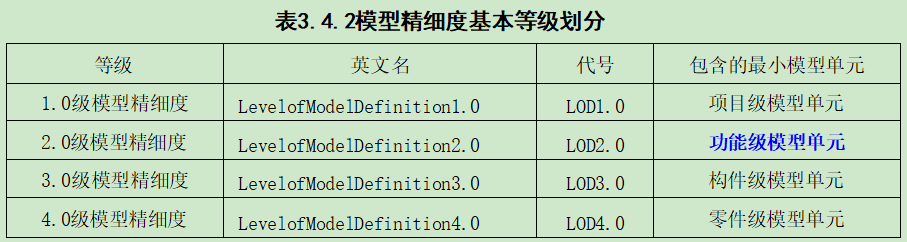

BIM以建筑工程的几何信息、构件的属性信息和规则信息等各项相关信息数据作为模型的基础,建立建筑模型,通过数字信息仿真模拟建筑物所具有的真实信息,也可以反映建筑工程项目的各项相关信息数据。BIM 具有信息完备性、信息关联性、信息一致性、可视化、协调性、模拟性、优化性和可出图性八大特点。BIM 的基本特征是:
(1)采用参数化来描述建筑单元,以墙、窗、梁、柱等建筑构件为基本对象,而不是CAD (Computer Aided Design)中的点、线、面等几何元素。
(2)在建筑信息模型中,建筑单元可以模拟除几何形状外的一些非几何属性,如材料信息、造价信息、设备信息。
(3)采用关联性来描述建筑单元,建筑师或结构工程师修改某个单元构件的属性,建筑模型将进行信息的自动更新,而且这种更新是相互关联的。关联性不仅提高了设计的工作效率,而且解决了图纸之间信息的错、漏、缺等问题。
通过Microsoft Project 编制成的施工进度计划与施工现场BIM 3D模型集成一体,引入时间维度,能够完成对工程施工过程的4D施工模拟。通过建立BIM 5D关联数据库,可以准确快速计算工程量,提升施工预算的精度与效率。由于BIM数据库的数据粒度达到构件级,可以快速提供安装工程所需的数据信息,能自动计算工程实物量。BIM数据库可以实现任一时点上工程基础信息的快速获取,通过合同、计划与实际施工的消耗量、分项单价、分项合价等数据的多算对比,有效了解项目运营状况、消耗量有无超标、进货分包单价有无失控等问题,实现对项目成本风险的有效管控。
正确的工程计量是发包人向承包人支付合同价款的前提和依据。不论何种计价方式,其工程量必须按照相关工程的现行计量规范规定的工程量计算规则计算。依据《计价规范》,关于工程计量的规定有:
1.一般规定
(1)工程量必须按照相关工程现行国家计量规范规定的工程量计算规则计算。
(2) 工程计量可选择按月或按工程形象进度分段计量,具体计量周期应在合同中约定。
(3)因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量。
(4)成本加酬金合同应按单价合同计量的规定计量。
2.单价合同的计量规定
(1)工程量必领以承包人完成合同工程应予计量的工程量确定。
(2)施工中进行工程计量,当发现招标工程量清单中出现缺项、工程量偏差,或因工程变更引起工程量增减时,应按承包人在履行合同义务中完成的工程量计算。
(3)承包人应当按照合同约定的计量周期和时间向发包人提交当期已完工程量报告。发包人应在收到报告后7天内核实,并将核实计量结果通知承包人。发包人未在约定时间内进行核实的,承包人提交的计量报告中所列的工程量应视为承包人实际完成的工程量。
(4)发包人认为需要进行现场计量核实时,应在计量前24h通知承包人,承包人应为计量提供便利条件并派人参加。当双方均同意核实结果时,双方应在上述记录上签字确认。承包人收到通知后不派人参加计量,视为认可发包人的计量核实结果。发包人不按照约定时间通知承包人,致使承包人未能派人参加计量,计量核实结果无效。
(5)当承包人认为发包人核实后的计量结果有误时,应在收到计量结果通知后的7天内向发包人提出书面意见,并应附上其认为正确的计量结果和详细的计算资料。发包人收到书面意见后,应在7天内对承包人的计量结果进行复核后通知承包人。承包人对复核计量结果仍有异议的,按照合同约定的争议解决办法处理。
(6)承包人完成已标价工程量清单中每个项目的工程量并经发包人核实无误后,发承包双方应对每个项目的历次计量报表进行汇总,以核实最终结算工程量,并应在汇总表上签字确认。
3.总价合同的计量规定
采用经审定批准的施工图纸及其预算方式发包形成的总价合同,由于承包人自行对施工图纸进行计量,因此除按照工程变更规定引起的工程量增减外,总价合同各项目的工程量是承包人用于结算的最终工程量。这是与单价合同的最本质区别。总价合同的计量规定有:
(1) 采用工程量清单方式招标形成的总价合同,其工程量应按照《计价规范》单价合同计量的规定计算。
(2)采用经审定批准的施工图纸及其预算方式发包形成的总价合同,除按照工程变更规定的工程量增减外,总价合同各项目的工程量应为承包人用于结算的最终工程量。
(3)总价合同约定的项目计量应以合同工程经审定批准的施工图纸为依据,发承包双方应在合同中约定工程计量的形象目标或时间节点进行计量。
(4)承包人应在合同约定的每个计量周期内对已完成的工程进行计量,并向发包人提交达到工程形象目标完成的工程量和有关计量资料的报告。
(5)发包人应在收到报告后7天内对承包人提交的上述资料进行复核,以确定实际完成的工程量和工程形象目标。对其有异议的,应通知承包人进行共同复核。
关于工程变更、项目特征不符、工程量清单缺项、工程量偏差等合同工程量与合同工程实施中的差异调整,按《计价规范》合同价款调整部分的规定执行。
(一)安装工程算量软件的计量思路
安装工程工程量是根据审定的工程图纸和施工组织设计,按照计量规范有关工程量计算规则计算得到的。基于此,工程量计算软件是根据工程图纸绘制或导人图元,定义构件属性,按照软件内置的工程量计算规则计算工程数量。现阶段,软件计算安装工程工程量的步骤大致分为:建立工程→建立楼层→建立轴网→导入(绘制)图纸信息→建立设备(管线)信息→得到三维模型→汇总计算→复核→查看报表并输出数据。除了绘图输入方式计算工程量之外,算量软件通常还提供表格输入方式,使用户能够随时增补工程量,更方便地进行工程量计量。
(二)安装工程算量软件的计量步骤
1.新建工程
打开安装工程算量软件,选择新建向导,进人新建工程界面。
2.工程设置
进行工程信息的设置,对工程的名称、计算规则、定额库、清单库和做法模式进行输入和选择,填写建筑层数、室内外标高等具体工程信息,起到工程标识的作用。
3.楼层设置
根据工程图纸的楼层信息,建立楼层,进行标高等楼层信息的输人与设置。
4.轴网管理
在软件中新建轴网,根据图纸尺寸依次输人轴网参数。
5.导入二维图纸
在图纸管理模块中添加图纸文件,然后对图纸进行分割定位,对应到不同的楼层当中,最后生成分配图纸,作为识别构件的依据。
6. 建立设备、管线模型
一张安装工程的平面图中往往会涉及多个系统,如给排水平面图中可能会有喷淋、给水、排水等系统,电气平面图中的某个配电箱引出各电气回路,通风平面图中有送风、回风、防排烟等系统。安装工程的工程量计算可通过设置系统编号,得到按某个系统计算的工程量,然后按系统在图中查看、查找已经计算过的图元。
在安装工程算量软件中,构件的识别通常是在分割定位的图纸上,通过鼠标的点、画操作实现。安装工程中的构件主要分为两大类:以个数为单位的点式构件,如水龙头、配电箱、开关、出风口等;以长度为计量单位的线式构件,如给水管道、通风管道、电线配管等。利用软件识别构件过程中,先识别点式构件,再识别线式构件,这样软件可以根据工程逻辑,自动创建平面图中没有的纵向线式构件,將各个构件连接成为一个完整的系统。此外,先进的智能算量软件利用相应功能,对图纸上的主要设备材料和管道、管线能够实现全图或区域的自动识别,包括图形、图块、管道、管线等识别方式,达到快速计量。
7.报表输出
在某构件、某层或整个工程绘制完毕后,需要查看工程量时必须先进行“汇总计算”,当修改了某个构件的属性或修改了某个图元后,需要查看修改后的工程量,也需要进行汇总计算。汇总计算相当于手算过程中用计算器求和,软件的汇总计算往往在很短的时间完成,大大提高了工程量计算的效率,并且精确度很高。
汇总计算后,可进行报表预览。构件汇总报表包括工程量汇总表、工程量计算书、工程量明细表等主要报表类别。
