二、单位工程施工进度计划的编制

二、单位工程施工进度计划的编制相关课程

本视频可免费试听30秒,看完整版请购买课程

二、单位工程施工进度计划的编制考点解析

所属考试:监理工程师
授课老师:江凌俊..
所属科目:目标控制(土木建筑)
考点标签: 理解
所属章节:(进度)第六章工程施工进度控制/第三节施工进度计划编制与审查/二、单位工程施工进度计划的编制
所属版本:

二、单位工程施工进度计划的编制介绍

二、单位工程施工进度计划的编制★★

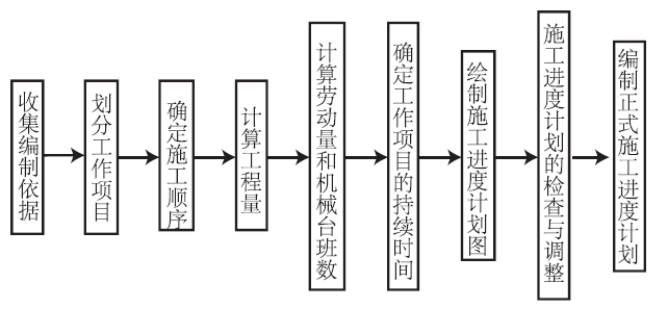

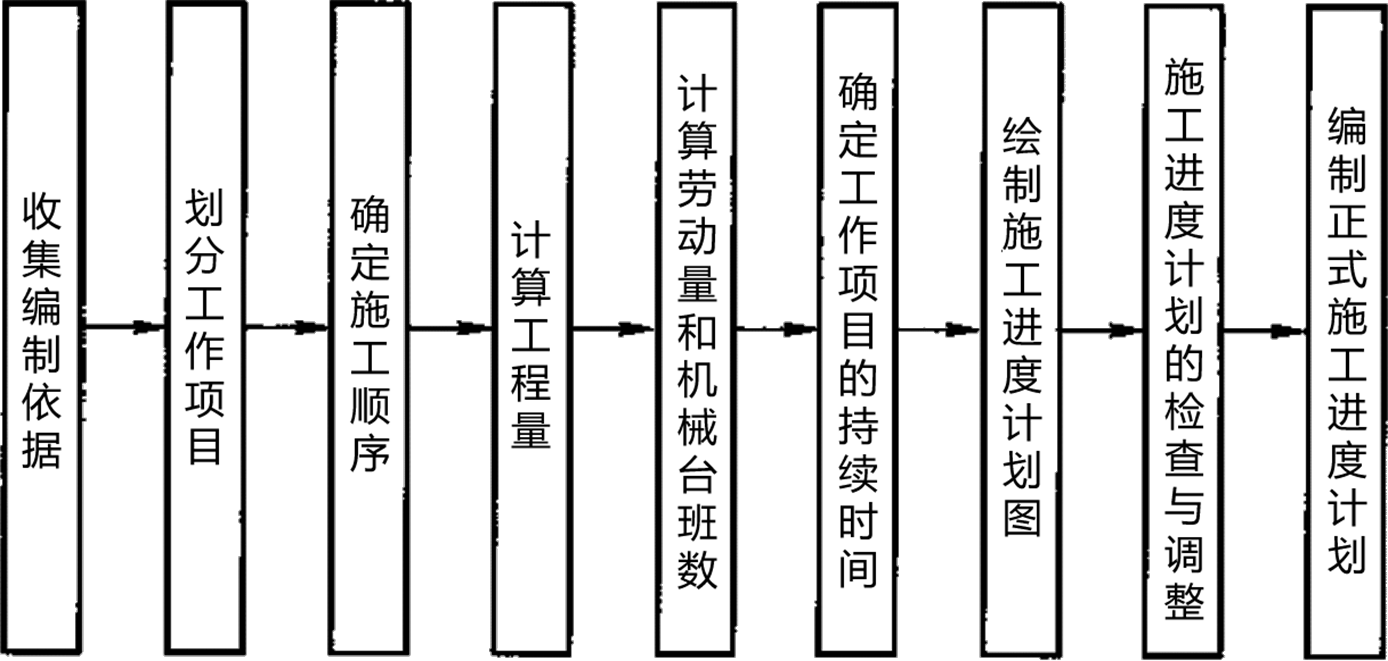

(一)单位工程施工进度计划的编制程序【151820

2026020915164468206392_施工进度计划编制与审查

(二)单位工程施工进度计划的编制方法【1722

2.

确定施工顺序

一般说来,施工顺序受施工工艺施工组织两方面的制约。

5.

确定工作项目的持续时间

最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机械台数的确定也是如此。

每天的工作班数应根据工作项目施工的技术要求组织要求来确定。【22年】



7.

施工进度计划的检查与调整

当施工进度计划初始方案编制好后,需要对其进行检查与调整,进度计划检查的主要内容包括:

(1) 各工作项目的施工顺序、平行搭接和技术间歇是否合理。

(2) 总工期是否满足合同规定。

(3) 主要工种的工人是否能满足连续、均衡施工的要求。

(4) 主要机具、材料等的利用是否均衡和充分。【17年】

在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。【22年】



专题更新时间:2026/06/04 17:51:46

二、单位工程施工进度计划的编制考点试题

多选题 1.当施工进度计划初始方案编制好后,首要的是对(  )的检查,如果不满足要求,必须进行调整。
A . 主要工种的工人是否满足连续、均衡施工要求
B . 总工期是否满足合同规定
C . 主要材料的利用是否均衡和充分
D . 技术间歇是否合理
E . 平行搭接是否合理

正确答案: B

答案解析: 当施工进度计划初始方案编制好后,需要对其进行检查与调整,进度计划检查的主要内容包括:
(1)各工作项目的施工顺序、平行搭接和技术间歇是否合理。
(2)总工期是否满足合同规定。
(3)主要工种的工人是否能满足连续、均衡施工的要求。
(4)主要机具、材料等的利用是否均衡和充分。
在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。

单选题 2.编制单位工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量。限定每班工人数量上限的因素是()。
A . 工作项目工程量
B . 最小劳动组合
C . 人工产量定额
D . 最小工作面

正确答案: D

答案解析: 在安排每班工人数和机械台数时,应综合考虑以下问题:
(1)要保证各个工作项目上工人班组中每一个工人拥有足够的工作面(不能少于最小工作面),以发挥高效率并保证施工安全。
(2)要使各个工作项目上的工人数量不低于正常施工时所必需的最低限度(不能小于最小劳动组合),以达到最高的劳动生产率。
由此可见,最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机械台数的确定也是如此。

单选题 3.编制单位工程施工进度计划时,关于最小工作面和最小劳动组合对每班安排人数限制的说法,正确的是(  )。
A . 最小工作面和最小劳动组合分别限定了每班安排人数的上限和下限
B . 最小工作面和最小劳动组合分别限定了每班安排人数的下限和上限
C . 最小工作面和最小劳动组合均限定了每班安排人数的上限
D . 最小工作面和最小劳动组合均限定了每班安排人数的下限

正确答案: A

答案解析: 在安排每班工人数和机械台数时,应综合考虑以下问题:
(1)要保证各个工作项目上工人班组中每一个工人拥有足够的工作面(不能少于最小工作面),以发挥高效率并保证施工安全。
(2)要使各个工作项目上的工人数量不低于正常施工时所必需的最低限度(不能小于最小劳动组合),以达到最高的劳动生产率。
由此可见,最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机械台数的确定也是如此。

多选题 4.单位工程施工进度计划编制的依据有()。
A . 施工总进度计划
B . 合同工期或定额工期
C . 分部工程施工方案
D . 气象资料
E . 施工现场条件

正确答案: A

答案解析: 单位工程施工进度计划是在既定施工方案的基础上,根据规定的工期和各种资源供应条件,对单位工程中的各分部分项工程的施工顺序、施工起止时间及衔接关系进行合理安排的计划。其编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额工期;施工定额;施工图和施工预算;施工现场条件;资源供应条件;气象资料等。选项ABDE正确
选项C错误,分部工程施工方案虽然对单位工程施工进度计划有影响,但它不是直接的编制依据。[|||][|||][|||][|||][|||][|||]

单选题 5.某项工作是由三个同类性质的分项工程合并而成的,各分项工程的工程量Qi和产量定额 Si分别是:Q1=240m3,S1=30m3/工日;Q2=360m3,S2=60m3/工日;Q3=480m3,S3=80m3/工日。其综合时间定额为()工日/m3
A . 0.013
B . 0.015
C . 0.019
D . 0.020

正确答案: C

答案解析: 本题考查的是单位工程施工进度计划的编制。综合时间定额公式:H=(Q1/S1+Q2/S2+...+Qi/Si+...+Qn/Sn)/(Q1+Q2+...+Qi+...+Qn
工作的综合时间定额为:(240/30+360/60+480/80)/(240+360+480)=0.019(工日/ m3)。

大咖讲解:二、单位工程施工进度计划的编制

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
相关知识点推荐
高频

一、施工总进度计划编制

一、施工总进度计划编制★★

编制步骤

施工总进度计划的编制步骤和方法如下【23年】:

(一)计算工程量

(二)确定各单位工程的施工期限

(三)确定各单位工程的开竣工时间和相互搭接关系

(四)编制初步施工总进度计划;

(五)编制正式施工总进度计划。



(一)计算工程量

根据批准的工程项目一览表,按单位工程分别计算其主要实物工程量。因此,工程量只需粗略地计算即可。

工程量的计算可按初步设计(或扩大初步设计)图纸和有关定手册或资料进行。



(二)确定各单位工程的施工期限

各单位工程的施工期限应根据合同工期确定,同时还要考虑建筑类型、结构特征、施工方法、施工管理水平、施工机械化程度及施工现场条件等因素。

如果在编制施工总进度计划时没有合同工期,则应保证计划工期不超过工期定额



(三)确定各单位工程的开竣工时间和相互搭接关系【1618主要应考虑以下几点:

资源供应

(1) 同一时期施工的项目不宜过多,以避免人力、物力过于分散。

(2) 尽量做到均衡施工,以使劳动力、施工机械和主要材料的供应在整个工期范围内达到均衡。

(8) 注意主要工种和主要施工机械能连续施工

保工期

(6) 应注意季节对施工顺序的影响,使施工季节不导致工期拖延,不影响工程质量。



先开工

(3) 尽量提前建设可供工程施工使用的永久性工程,以节省临时工程费用。

(4) 急需和关键的工程先施工,以保证工程项目如期交工。对于某些技术复杂、施工周期较长、施工困难较多的工程,应安排提前施工,以利于整个工程项目按期交付使用。

(7) 安排一部分附属工程或零星项目作为后备项目,用以调整主要项目的施工进度。



先开工

(5) 施工顺序必须与主要生产系统投入生产的先后次序相吻合。同时还要安排好配套工程的施工时间,以保证建成的工程能迅速投入生产或交付使用。

(四)编制初步施工总进度计划【16

施工总进度计划应安排全工地性的流水作业。全工地性的流水作业安排应以工程量大、工期长的单位工程为主导,组织若干条流水线,并以此带动其他工程。

(五)编制正式施工总进度计划

初步施工总进度计划编制完成后,要对其进行检查。主要是检查:总工期是否符合要求,资源使用是否均衡且其供应是否能得到保证。

高频

三、施工进度计划审查

三、施工进度计划审查【1519-2023★★】

在工程项目开工前,项目监理机构应审查施工单位报审的施工总进度计划和阶段性施工进度计划,提出审查意见,并应由总监理工程师审核后报建设单位

施工进度计划审查应包括下列基本内容:

(1) 施工进度计划应符合施工合同工期的约定。

(2) 施工进度计划中主要工程项目无遗漏,应满足分批投入试运、分批动用的需要,阶段性施工进度计划应满足总进度控制目标的要求。

(3) 施工顺序的安排应符合施工工艺要求

(4) 施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要。

(5) 施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。

发现问题时,应以监理通知单的方式及时向施工单位提出书面修改意见,并对施工单位调整后的进度计划重新进行审查,发现重大问题时应及时向建设单位报告。施工进度计划经总监理工程师审核签认,并报建设单位批准后方可实施。

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
