知识库/监理工程师 /一、审查核验

一、审查核验

一、审查核验相关课程

本视频可免费试听30秒,看完整版请购买课程

一、审查核验考点解析

所属考试:监理工程师
所属科目:理论与法规
考点标签: 了解
所属章节:第七章 工程监理工作内容和方式/第二节 工程监理主要工作方式/一、审查核验
所属版本:

一、审查核验介绍

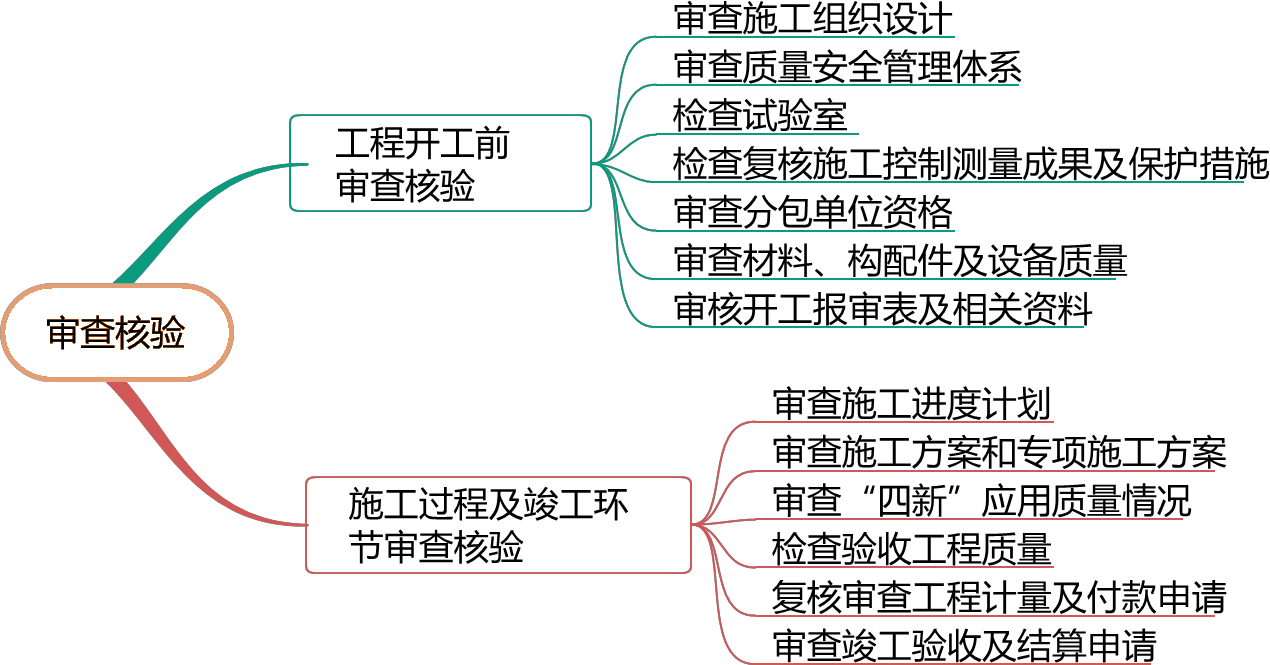

2026032215093665277800_工程监理主要工作方式

专题更新时间:2026/06/04 15:03:25

一、审查核验考点试题

多选题 1.项目监理机构审查分包单位资格的内容有(  )。
A . 营业执照、企业资质等级证书
B . 安全生产许可文件
C . 分包单位现场质量、安全生产管理体系是否已建立
D . 兼职管理人员资格
E . 特种作业人员资格

正确答案: A

答案解析: 选项C,无此项。D选项,专职管理人员资格。

多选题 2.根据《建设工程监理规范》,项目监理机构审查施工组织设计时应审查的内容有()
A . 施工单位编审程序是否符合相关规定
B . 安全技术措施是否符合工程建设强制标准
C . 劳动力等资源计划是否满足施工需要
D . 施工进度成本和质量之间是否相互协调
E . 施工总平面布置是否科学合理

正确答案: A

答案解析: 施工组织设计审查应包括下列基本内容
1.编审程序应符合相关规定。
2.施工进度、施工方案及工程质量保证措施应符合施工合
同要求,
3.资金、劳动力、材料、设备等资源供应计划应满足工程
施工需要。
4. 安全技术措施应符合工程建设强制性标准,
5.施工总平面布置应科学合理。

单选题 3.在建设工程开工前,项目监理机构需要进行的工作是(  )。
A . 主持召开图纸会审和设计交底会议
B . 主持召开第一次工地会议
C . 核查施工机械和设施的安全许可验收手续
D . 审查施工进度计划是否符合施工合同中工期的约定

正确答案: C

答案解析: 在建设工程开工前,项目监理机构需要核查施工机械和设施的安全许可验收手续,以确保施工安全。[|||]选项A :图纸会审和设计交底会议应由建设单位主持,而非项目监理机构。[|||]选项B :第一次工地会议由建设单位主持,项目监理机构参加。[|||]选项C :属于开工前,检查施工单位现场质量安全管理体系[|||]选项D :属于施工过程中的审查核验。[|||](一)工程开工前的审查核验
1.审查施工单位报送的施工组织设计
项目监理机构应审查施工单位报送的施工组织设计。审查内容包括:①编审程序是否符合相关规定;②施工进度、施工方案及工程质量保证措施是否符合施工合同要求;③资源(资金、劳动力、材料、设备)供应计划是否满足工程施工需要;④安全技术措施是否符合工程建设强制性标准;⑤施工总平面布置是否科学合理。
经项目监理机构审查符合要求的施工组织设计,由总监理工程师签认后应报送建设单位。
2.检查施工单位现场质量安全管理体系
项目监理机构应检查施工单位现场施工质量、安全生产管理组织机构和规章制度建立情况,以及专职管理人员配备和特种作业人员的资格,还应核查施工机械和设施的安全许可验收手续
(二)施工过程及竣工环节的审查核验
1.审查施工进度计划
项目监理机构应审查施工单位报送的施工进度计划。审查内容包括:①施工进度计划是否符合施工合同中工期的约定;②施工进度计划中主要工程项目有无遗漏,是否满足分批投入试运、分批动用的需要,阶段性施工进度计划是否满足总进度控制目标的要求;③施工顺序的安排是否符合施工工艺要求;④施工人员、工程材料、施工机械等资源供应计划是否满足施工进度计划的需要;⑤施工进度计划是否符合建设单位提供的施工条件(资金、施工图纸、施工场地、物资等)。

单选题 4.施工单位采用新设备、新技术、新材料、新工艺时,应将相应质量认证材料和相关验收标准报送(  )单位审查。
A . 项目监理机构
B . 建设单位
C . 设计单位
D . 质量监督机构

正确答案: A

答案解析: 本题考查施工单位采用'四新'(新设备、新技术、新材料、新工艺)时的报审流程。施工单位应向项目监理机构报送相关质量认证材料和验收标准。[|||]选项A正确:项目监理机构负责审查'四新'应用的质量认证材料和验收标准,符合监理工作职责。[|||]选项B错误:建设单位虽为委托方,但技术审查职责由项目监理机构承担。[|||]选项C错误:设计单位仅参与设计阶段的技术协调,不直接审查施工方报送的'四新'材料。[|||]选项D错误:质量监督机构履行政府监督职能,不参与施工过程的专项审查。[|||]

多选题 5.审查核验工作的主要内容包括(  )。
A . 审查施工单位报送的文件资料
B . 检查工程实体质量
C . 编制监理规划
D . 验收工程实体质量
E . 组织工程招投标

正确答案: A

答案解析: 审查核验包括对施工单位文件资料的审查、核验,以及施工和竣工验收阶段对工程实体质量的检查与验收。

大咖讲解:一、审查核验

王竹梅
造价工程师
监理工程师
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。
查看老师课程
相关知识点推荐
高频

二、巡视

内涵:是指项目监理人员对施工现场进行定期或不定期的检查活动。(日常检查)

巡视内容•:以现场施工质量、安全为主。

发现问题的处理:发现问题,应及时采取相应处理措施。巡视监理人员认为发现的问题自己无法解决或无法判断是否能够解决时,应立即向总监理工程师汇报。

管理:总监理工程师应根据经审核批准的监理规划和监理实施细则对现场监理人员进行交底。总监理工程师应检查监理人员巡视的工作成果。

巡视的作用

(1)观察、检查施工单位的施工准备情况。

(2)观察、检查包括施工工序、施工工艺、施工人员、施工材料、施工机械、周边环境等在内的施工情况。

(3)观察、检查施工过程中的质量问题、质量缺陷并及时采取相应措施。

(4)观察、检查施工现场存在的各类生产安全事故隐患并及时采取相应措施。

(5)观察、检查并解决其他相关问题。

高频

三、平行检验

内涵:是项目监理机构在施工单位自检的同时,对同一检验项目进行的检测试验活动。是工程质量预验收和工程竣工验收的重要依据。

内容:工程实体量测(检查、试验、检测)、材料检验

检验方法:量测、检测、试验等

作用:监理人员不应只根据施工单位自己的检验情况填写验收结论,而应进行“平行检验”,质量验收结论才更具 有说服力。

高频

四、旁站

旁站项目监理机构对工程的关键部位或关键工序的施工质量进行的监督活动。是监理工作中用以监督工程质量的一种手段。

高频

五、见证

为保证试件能代表母体的质量状况和取样的真实,制止出具只对试件(来样)负责的检测报告在建设单位或监理单位人员见证下,由施工人员在现场取样,送至试验室进行试验。
见证取样的通常要求和程序如下:
1.一般规定
(1)见证取样涉及三方行为:施工方,见证方,试验方。
(2)试验室的资质资格管理:
计量认证分为两级实施:一级为国家级,由国家认证认可监督管理委员会组织实施;一级为省级,实施的效力均完全一致。
见证人员必须取得《见证员证书》,且通过建设单位授权。授权后只能承担所授权工程的见证工作。
2.授权
建设单位或工程监理单位应向施工单位、工程质监站和工程检测单位递交“见证单位和见证人员授权书”。授权书应写明本工程见证人单位及见证人姓名、证号,见证人不得少于2人。
3.取样
施工单位取样人员在现场抽取和制作试样时,见证人必须在旁见证,且应对试样进行监护,并和委托送检的送检人员一起采取有效的封样措施或将试样送至检测单位。
4.送检
检测单位在接受委托检验任务时,须有送检单位填写委托单,见证人应出示《见证人员证书》,并在检验委托单上签名。检测单位均须实施密码管理制度。
5.试验报告
检测单位应在检验报告上加盖有“有见证取样送检”印章。发生试样不合格情况,应在24h内上报质监站,并建立不合格项目台账。
应注意的是,对检验报告有五点要求:①试验报告应电脑打印;②试验报告采用统一用表;③试验报告签名一定要手签;④试验报告应有“有见证检验”专用章统一格式;⑤注明见证人的姓名。
(二)见证监理人员工作内容和职责
总监理工程师应督促专业监理工程师制定见证取样实施细则,细则中应包括材料进场报验、见证取样送检的范围、工作程序、见证人员和取样人员的职责、取样方法等内容。

高频

(一)巡视工作基本要求

项目监理机构应在监理规划的相关章节中编制体现巡视工作的方案、计划、制度等相关内容,以及在监理实施细则中明确巡视要点、巡视频率和措施,并明确巡视检查记录表。

巡视检查内容以现场施工质量、生产安全事故隐患为主,且不限于工程质量、安全生产方面的内容。

总监理工程师应根据经审核批准的监理规划和监理实施细则对现场监理人员进行交底,明确巡视检查要点、巡视频率和采取措施及采用的巡视检查记录表;合理安排监理人员进行巡视检查工作;督促监理人员按照监理规划及监理实施细则的要求开展现场巡视检查工作;总监理工程师应检查监理人员巡视的工作成果,与监理人员就当日巡视检查工作进行沟通,对发现的问题及时采取相应处理措施。

高频

(二)巡视内容

监理人员在巡视检查时,应主要关注施工质量、安全生产两个方面情况。

(1)施工质量方面:

1)天气情况是否适宜施工作业,如不适宜施工作业,是否已采取相应措施; 2)施工人员作业情况,是否按照工程设计文件、工程建设标准和批准的施工组织设计(专项)施工方案施工;3)使用的工程材料、设备和构配件是否已检测合格;4)施工单位主要管理人员到岗履职情况,特别是施工质量管理人员是否到位;5)施工机具、设备的工作状态;周边环境是否有异常情况等。

(2) 安全生产方面:

1)施工单位安全生产管理人员到岗履职情况、特种作业人员持证情况;2)施工组织设计中的安全技术措施和专项施工方案落实情况;3)安全生产、文明施工制度、措施落实情况;4)危险性较大分部分项工程施工情况,重点关注是否按方案施工;5)大型起重机械和自升式架设设施运行情况;6)施工临时用电情况;7)其他安全防护措施是否到位;工人违章情况;8)施工现场存在的事故隐患,以及按照项目监理机构的指令整改实施情况;9)项目监理机构签发的工程暂停令执行情况等。

高频

(一)见证基本要求

为保证试件能代表母体的质量状况和取样的真实,制止出具只对试件(来样)负责的检测报告,保证建设工程质量检测工作的科学性、公正性和准确性,以确保建设工程质量,在建设工程质量检测中实行见证取样和送检制度,即在建设单位或监理单位人员见证下,由施工人员在现场取样,送至试验室进行试验。

1.一般规定

(1)见证取样涉及三方行为:施工方,见证方,试验方。

(2)试验室的资质资格管理:建筑企业实验室应逐步转为企业内控机构,4年审查1次

计量认证分为两级实施:一级为国家级,由国家认证认可监督管理委员会组织实施;一级为省级,实施的效力均完全一致。

见证人员必须取得《见证员证书》,且通过建设单位授权。

2.授权

建设单位或工程监理单位应向施工单位、工程质监站和工程检测单位递交“见证单位和见证人员授权书”。授权书应写明本工程见证人单位及见证人姓名、证号,见证人不得少于2人。

3.取样

施工单位取样人员在现场抽取和制作试样时,见证人必须在旁见证,且应对试样进行监护,并和委托送检的送检人员一起采取有效的封样措施或将试样送至检测单位。

4.送检

检测单位在接受委托检验任务时,须有送检单位填写委托单,见证人应出示《见证人员证书》,并在检验委托单上签名。

5.试验报告

检测单位应在检验报告上加盖有“见证检验”章。发生试样不合格情况,应在24h内上报质监站,并建立不合格项目台账。

应注意的是,对检验报告有五点要求:①应打印;②应采用统一用表;③个人签名要手签;④应盖有统一格式的"见证检验"专用章;⑤要注明检验人姓名。

高频

(二)见证取样送检程序

总监理工程师应督促专业监理工程师制定见证取样实施细则,细则中应包括材料进场报验、见证取样送检的范围、工作程序、见证人员和取样人员的职责、取样方法等内容。

高频

(一)工程开工前的审查核验

1.审查核验的内涵☆☆

项目

内容

内涵

• 项目监理机构均需要审查、检查或核验施工单位报送的文件资料。(资料)

• 在工程施工及竣工验收阶段还要检查验收工程实体质量。(实体)

阶段

• 工程开工前的审查核验

• 施工过程及竣工环节的审查核睑

2.工程开工前的审查核验(七项)☆☆

项目

内容

1.审查施工单位报送的施工组织设计

①编审程序是否符合相关规定;

②施工进度、施工方案及工程质量保证措施是否符合施工合同要求;

③资源(资金、劳动力、材料、设备)供应计划是否满足工程施工需要;

④安全技术措施是否符合工程建设强制性标准;

⑤ 施工总平面布置是否科学合理。

###分页标识###

项目

内容

2.检查施工单位现场质量安全管理体系

①检查施工单位现场施工质量、安全生产管理组织机构和规章制度建立情况。

②以及专职管理人员配备和特种作业人员的资格。

③还应核查施工机械和设施的安全许可验收手续。



项目

内容

3. 检查施工单位试验室

①试验室的资质等级及试验范围。

②法定计量部门对试验设备出具的计量检定证明。

③试验室管理制度。

④试验人员资格证书。

4.检查复核施工控制测量成果及保护楷施

①施工单位测量人员的资格证书及测量设备检定证书。

②施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施。



项目

内容

5.审查分包单位资格

①营业执照、企业资质等级证书。

②安全生产许可文件。

③类似工程业绩。

④专职管理人员和特种作业人员资格。

6.审查工程材料、构配件及设备质量

①项目监理机构应审查进场用于工程的材料、构配件及设备质量证明文件。

②质量证明文件包括:出厂合格证、质量检验报告、性能检测报告及施工单位的质量抽检报告等。



项目

内容

7.审核工程开工报审表及相关资料

①设计交底和图纸会审是否已完成。

②施工组织设计是否已由总监理工程师签认。

③施工单位现场质量、安全生产管理体系是否已建立,管理及施工人员是否已到位,施工机械是否已具备使用条件,主要工程材料是否已落实。

④进场道路及水、电、通信等是否已满足开工要求。

总监理工程师在工程开工报审表中签署同意开工的意见并报建设单位批准:建设单位在工程开工报审表中签署同意开工的意见后,项目监理机构方可发出工程开工令。

###分页标识###

高频

(二)施工过程及竣工环节的审查核验

施工过程及竣工环节的审查核验(七项)☆☆

项目

内容

1.审查施工进度计划

①施工进度计划是否符合施工合同中工期的约定;

②施工进度计划中主要工程项目有无遗漏,是否满足分批投人试运、分批动用的需要,阶段性施工进度计划是否满足总进度控制目标的要求;

③施工顺序的安排是否符合施工工艺要求;

④施工人员、工程材料、施工机械等资源供应计划是否满足施工进度计划的需要;

⑤施工进度计划是否符合建设单位提供的施工条件(资金、施工图纸、施工场地、物资等)。



项目



内容

2.审查施工方案和专项施工方案

施工方案的审查

①编审程序是否符合相关规定。

②工程质量保证措施是否符合有关标准。

专项施工方案的审查

①编审程序是否符合相关规定。

安全技术揩施是否符合工程建设强制性标准。

• 对达到一定规模危险性较大的分部分项工程的专项施工方案,还要检查是否附具安全验算结果。

• 对涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,还要检查施工单位组织专家进行论证、审查的情况。



项目

内容

3. 审查“四新”应用质量情况

①项目监理机构应审查施工单位报送的相应质量认证材料和相关验收标准。

②需要组织专题论证的,项目监理机构还应审查施工单位报送的专题论证材料。

4.检查验收工程质量

项目监理机构应检查验收施工单位报验的隐蔽工程、检验批、分项工程和分部工程质量,并对质量合格的签署验收意见。



项目

内容

5.复核审查工程计量及付款申请

项目监理机构应审查施工单位提交的工程款支付报审表及相应支持性材料,复核实际完成工程量和应支付金颖后报送建设单位审批。

6.审查工程变更和索赔

项目监理机构应审查施工单位提出的工程变更和索赔。



项目

内容

7.审查竣工验收及结算申请

①审查竣工验收申请。项目监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料。总监理工程师应参加由建设单位组织的竣工验收,并在工程竣工验收报告中签署意见。

②审查竣工结算申请。项目监理机构应审查施工单位提交的工程竣工结算款支付申请。工程竣工结算款支付申请报经建设单位审批同意后,项目监理机构将向施工单位签发竣工结算款支付证书。



添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
