您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 水利水电工程 > 水利水电工程历年真题

2018年一级建造师《水利水电工程》真题及答案(案例二)

来源:233网校 2020-01-27 00:00:00

2020年一级建造师考试时间为2020年9月19-20日,通过一建历年真题,熟悉考试“套路”,对历年真题进行分析,可以明确考试的高频考点,因此,考生一定要做真题,而且要反复做,把考题做熟做透彻之后,学习就变得很有方向性,学习效率会得到很大提高。另外,可下载233网校APP免费刷一建真题【下载233网校APP>>】,还可加学霸君微信号KS233-WX5,进各专业备考微信交流群,与广大考生共同学习进步!

2018年一级建造师考试《水利水电工程》真题及答案

背景资料

某承包人根据《水利水电工程标准施工招标文件》(2009版)与发包人签订某引调水工程引水渠标段施工合同,合同约定:1)合同工期465天,2015年10月1日开工;2)签约合同价为5800万元;3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金;4)工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%;F2=90%。

合同签订后发生如下事件:

事件一:项目部要求编制了该工程的施工进度计划如图2所示,经监理人批准后,工程如期开工;

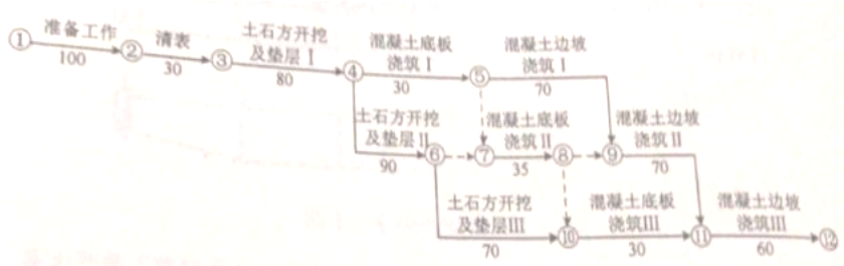

图2施工进度计划图(单位:天)

事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复测:

1)发现因发包人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此监理人指示承包人对发包人提供的基准点.基准线进行复测,并重新进行了施工控制网的测量,产生费用共计3万元,增加工作时间5天;

2)由于测量人员操作不当造成施工控制网数据异常,承包人进行了测量修整,修正费用0.5万元,增加工作时间2天。

针对上述两种情况,承包人提出了延长工期和补偿费用的索赔要求;

事件三:“土石开挖及垫层Ⅲ”施工中遇到地质勘探末查明的软弱底层,承包人及时通知监理人。监理人会同参建各方进行现场调查后,把该事件界定为不利物质条件要求承包人采取合理措施继续施工,承包人按要求完成地基处理,导致“土石方开挖及垫层Ⅲ”工作时间延长了20天,增加费用8.5万元,承包人据此提出了延长工期20天和增加费用8.5万元的要求。

事件四:截止2016年10月,承包人累计完成合同金额4820万元,2016年11月份监理人审核批准的合同金额442万元。

问题:

1.指出事件一施工进度计划图的关键线路(用节点编号表示);“土石方开挖及垫层Ⅲ”工作的总时差。

2.事件二,承包人应获得的索赔有哪些?简要说明理由。

3.事件三中,监理人收到承包人提出延长工期和增加费用的要求后,监理人按照什么处理程序办理?承包人的要求是否合理?简要说明理由。

4.计算2016年11月份的工程预付款扣回金额,承包人实得金额(单位:万元)保留2位小数。

参考答案:

1.Ⅱ等.大(2)型.2级;

2.(1)不妥之处:专职安全生产管理人员对该项目的安全生产管理工作全面;

(2)1)对现场的安全生产监督检查;2)发现生产安全事故隐患,应当及时向项目负责人和安全生产管理机构报告;3)对于违章指挥.违章操作的,应当立即制止。

3.深基坑开挖与降水工程,模板工程及支撑体系,脚手架工程。

4.(1)一般质量事故.较大质量事故.重大质量事故.特大质量事故;

(2)较大质量事故;

(3)项目主管部门;

(4)省级水行政主管部门。

下载233网校APP,进入【题库】免费做真题,还可下载打印!



2020年各省一级建造师报名时间入口

2020年一级建造师考试新手报考指南

一级建造师各科目历年真题及答案

2020年一级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>

添加一建学习群或学霸君

领取资料&加备考群

一级建造师备考学习群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
