一建港口与航道案例分析题及答案详解(9)

来源:233网校 2025-08-19 00:02:20

【背景资料】

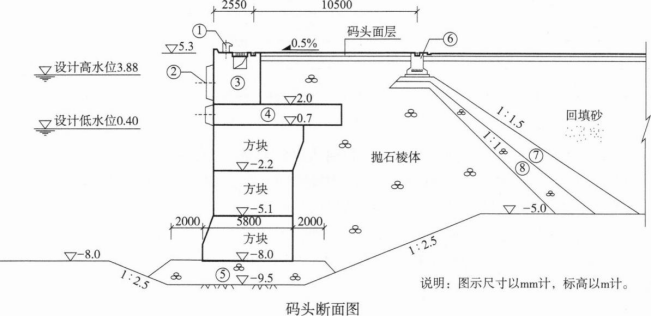

某5000吨级混凝土方块码头,结构断面见下图,基槽的底质为风化岩,底层方块平行码头前沿线方向长度为4980mm。码头基床采用常规的潜水员人工整平方法,基床顶面在方块前趾处预留50mm沉降量,并预留0.6%倒坡。施工中,项目部严格遵守技术管理制度,认真进行施工技术交底,确保施工质量,顺利完成了码头施工。


问题:

(1)写出断面图中各编号结构或构件的名称。

(2)画出本码头自开工到胸墙浇筑的施工流程框图。

(3)简述本工程基床整平步骤与相应的施工方法。

(4)计算确定本工程基床整平的宽度和前、后导轨的轨顶标高。(标高计算结果取三位小数)

(5)港口与航道工程的分项工程施工技术交底由谁负责交底?交底的主要内容是什么?

参考解析:

(1)①系船柱;

②橡胶护舷;

③胸墙;

④卸荷板;

⑤抛石基床;

⑥轨道梁;

⑦碎石倒滤层或混合倒滤层;

⑧二片石。

(2)


(3)基床整平的步骤包括粗平、细平、极细平。

整平工作船粗平需吊刮尺(道),刮尺两端系以测绳,结合水位,以测绳控制刮尺高程,潜水员以刮尺为准“去高填洼”,边整平边移船,压茬向前进行。细平与极细平需设导轨控制整平精度。导轨要在基床两侧各埋入一根,搁置在预先埋设的混凝土小方块上,通过高程测量,采用方块与导轨间垫钢板调整标高,潜水员利用导轨上的刮道对供料船下抛的二片石和碎石进行推刮整平。对于块石的不平整部分宜先用二片石填充,然后再用碎石对于二片石的不平整部分进行填充。

(4)整平宽度为底层方块底宽一边加宽0.5m,5800+2×500=6800mm。

由于前趾预留50mm沉降量,则前趾处基床的高程为-7.950m。

由于基床有0.6%的倒坡,又前轨距方块前趾500mm,前后轨距6800mm,故:前轨高程为-7.950+0.5×0.6%=-7.947m;

后轨高程-7.947—6.8×0.6%=-7.988m。

(5)分项工程技术负责人或主办技术员(工程师)

交底内容主要包括施工工艺、规范规程要求、质量标准、技术安全措施、施工记录要求和自检要求。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
