1、工程网络计划中,某工作自由时差为3天,总时差为7天。进度检查时发现该工作持续时间延长了5天,则该工作实际进度()。

A. 将使总工期延长5天,但不影响其后续工作的正常进行

B. 不影响总工期,但将其紧后工作的最早开始时间推迟2天

C. 既不影响总丁期,也不影响其后续工作的正常进行

D. 将其后续工作的开始时间推迟2天,并使总工期延长1天

参考答案:B
参考解析:

工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。工作持续时间延长5天,影响紧后工作最早开始时间5-3=2天。

工作的总时差是指在不影响总工期的前提下, 本工作可以利用的机动时间。工作持续时间延长5天,总时差为7,不影响总工期。

2、在工程网络计划中,如果某项工作的拖延时间超过其自由时差但没有超过总时差,则()。

A. 该项工作使其紧后工作不能按最早时间开始

B. 该项工作的延误会影响工程总工期

C. 该项工作会变成关键工作

D. 该项工作对后续工作及工程总工期无影响

参考答案:A
参考解析:

自由时差是指在不影响其紧后工作最早开始的前提下,工作可以利用的机动时间。总时差是在不影响总工期的前提下,工作可以利用的机动时间。所以该项工作的拖延时间超过其自由时差但没有超过总时差,则使其紧后工作不能按最早时间开始。

3、在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的()进行标定。

A. 已完任务量比例

B. 尚余自由时差

C. 尚需作业时间

D. 已消耗劳动量

E. 尚余总时差

参考答案:AC
参考解析:

工作实际进展位置点的标定有以下两种方法:

(1)按照工作已完任务量比例进行标定。

(2)按尚需作业时间进行标定。

4、某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如图4-21前锋线所示,检查结果表明()。

A. 第6周末检查时,工作A拖后1周,不影响总工期

B. 第6周末检查时,工作E提前1周,不影响总工期

C. 第6周末检查时,工作C提前1周,预计总工期缩短1周

D. 第11周末检查时,工作G拖后1周,不影响总工期

E. 第11周末检查时,工作K滞后1周,不影响总工期

参考答案:DE
参考解析:

本题考查的是前锋线比较法。选项A中第六周末检查时,工作A拖后2周,影响总工期;选项B中工作E提前2周,影响总工期;选项C中工作C提前1周,不影响总工期。

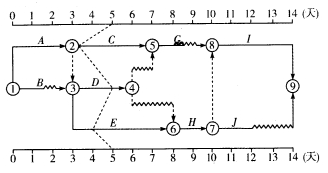

5、某分部工程时标网络计划如图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线表明()。



A. 工作C实际进度拖后,但不影响总工期

B. 工作D仍有总时差2天

C. 工作E仍有总时差1天

D. 工作G的最早开始时间将会受影响

E. 工作H的最早开始时间不会受影响

参考答案:ABD
参考解析:

选项A正确,由图中前锋线可知,工作C拖后2天,但其原有总时差为2天,不影响总工期;

选项B正确,工作D进度正常,仍有总时差2天;

选项C错误,工作E为关键工作,其实际进度拖后1天,将影响总工期1天;

选项D正确、选项E错误,由于工作C和工作E的实际进度拖后,将分别影响其紧后工作G和H的最早开始时间。

插入模块

资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
