2026年一建《管理》章节题练习:非节奏流水施工

来源:233网校 2026-06-04 00:37:15

“非节奏流水施工”是一级建造师《建设工程项目管理》科目第四章第二节的内容,学完这一知识点后,建议大家通过大量试题练习来巩固,如此方能在考场上稳操胜券,避免丢分!

一建在线题库】【0元领一建好课】【免费领纸质教辅书

一建《管理》章节题练习:非节奏流水施工

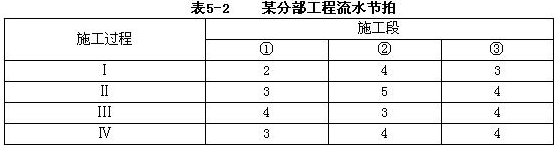

1、某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为()天。

A.23

B.22

C.21

D.20

查看答案
参考答案:A
参考解析:(1)求各施工过程流水节拍的累加数列:
施工过程Ⅰ:2,6,9
施工过程Ⅱ:3,8,12
施工过程Ⅲ:4,7,11
施工过程Ⅳ:3,7,11
(2)错位相减求得差数列:
施工过程Ⅰ与Ⅱ
2,6,9
    3,8,12
2,3,1,-12
施工过程Ⅱ与Ⅲ
3,8,12
    4,7,11
3,4,5,-11
施工过程Ⅲ与Ⅳ
4,7,11
    3,7,11
4,4,4,-11
(3)在差数列中取最大值求得流水步距:
施工过程Ⅰ与Ⅱ之间的流水步距:K1=3
施工过程Ⅱ与Ⅲ之间的流水步距:K2=5
施工过程Ⅲ与Ⅳ之间的流水步距:K3=4
(4)总工期=流水步距之和+最后一个施工过程(或专业工作队)在各施工段流水节拍之和=(3+5+4)+(3+4+4)=12+11=23。
故本题A选项正确,选项BCD错误。

2、某工程三个施工过程按:支模板一扎钢筋一浇筑混凝土顺序施工,钢筋和混凝土之间存在1天的间隙时间。现分三个施工段组织分别流水施工,各施工过程在不同施工段上的施工时间(单位:天)分别是支模:3、2、4;扎钢筋:1、2、3;浇筑混凝土:3、2、1。完成该工程的工期应是()天。

A.10

B. 13

C. 14

D. 21

查看答案
参考答案:C
参考解析:

工期=6+1+(3+2+1)+1=14天

3、某分部工程划分为2个施工过程、3个施工段组织流水施工,流水节拍分别为2天、4天、3天和3天、5天、4天,则流水施工工期为()天。

A.12

B.13

C.14

D.15

查看答案
参考答案:D
参考解析:本题考查的是流水施工工期的确定。累加数列错位相减取大差法计算流水步距:

4、下列关于流水施工的说法中,反映建设工程非节奏流水施工特点的有(  )。

A.专业工作队数大于施工过程数

B.各个施工段上的流水节拍相等

C.有的施工段之间可能有空闲时间

D.各个专业工作队能够在施工段上连续作业

E.相邻施工过程的流水步距不尽相等

查看答案
参考答案:C,D,E
参考解析:非节奏流水施工具有以下特点:①各施工过程在各施工段上的流水节拍不全相等;②相邻施工过程的流水步距不尽相等;③专业工作队数等于施工过程数;④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

5、建设工程组织非节奏流水施工的特点有(  )。

A.各专业工作队不能在施工段上连续作业

B.相邻施工过程的流水步距不尽相等

C.各施工段的流水节拍相等

D.专业工作队数等于施工过程数

E.施工段之间可能有空闲时间

查看答案
参考答案:B,D,E
参考解析:① 各施工过程在各施工段上的流水节拍不全相等;C选项错误;
② 相邻施工过程的流水步距不尽相等;B选项正确;
③ 专业工作队数等于施工过程数;D选项正确;
各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。A选项错误,E选项正确。

6、下列选项中,属于潘特考夫斯基法基本步骤的有()。

A.依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列

B. 对每一个施工过程在各施工段上的流水步距依次累加

C. 将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列

D. 在差数列中取最小值确定为相邻两个施工过程的流水步距

E. 在差数列中取最大值,即确定为相邻两个施工过程的流水步距

查看答案
参考答案:A,C,E
参考解析:
根据潘特考夫斯基法的基本步骤:

依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列。(对应选项A)
将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。(对应选项C)
在差数列中取最大值,即为相邻两个施工过程的流水步距。(对应选项E)
因此,正确答案为:

A. 依次累加每一施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列
C. 将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列
E. 在差数列中取最大值,即确定为相邻两个施工过程的流水步距
选项B(对每一个施工过程在各施工段上的流水步距依次累加),这里首先不是“流水步距”的累次相加,而是“流水节拍”。
选项D(在差数列中取最小值确定为相邻两个施工过程的流水步距)是错误的,因为应该取最大值。
插入模块

热点推荐:

一建考试试题在线刷(章节题/真题/模拟题等)

各科目近6年一级建造师考试真题PDF免费下载

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

相关阅读 非节奏流水施工

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
