“单代号网络计划的计算”是一级建造师《建设工程项目管理》科目第四章第三节的内容,学完这一知识点后,建议大家通过大量试题练习来巩固,如此方能在考场上稳操胜券,避免丢分!

一建《管理》章节题练习:单代号网络计划的计算
1、在单代号网络计划中,设A工作的紧后工作B和C工作的总时差分别为3天和5天,工作A与B工作和C工作之间间隔时间为8天和7天,则工作A的总时差为( )。
A.9天
B.10天
C.11天
D.12天
由于某工作的总时差等于其紧后工作的总时差与其紧后工作的时间间隔之和的最小值,因而本题总时差TF=min{3+8,5+7}=11。
故本题选项C正确,选项ABD错误。

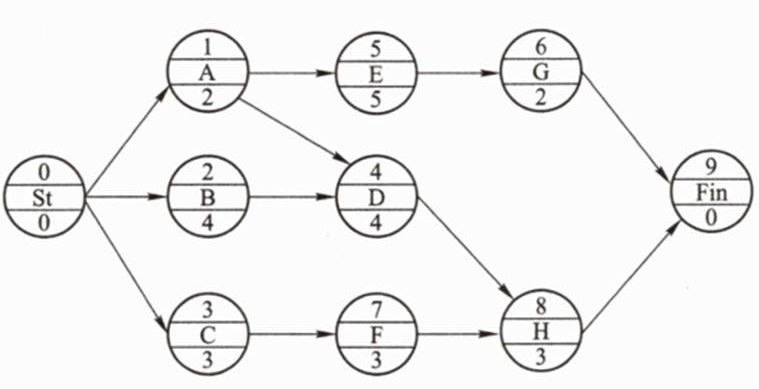

2、某工程单代号网络图如图所示,时间参数正确的是( )。
A.工作D的ES为2
B.工作G的EF为9
C.工作H的FF为1
D.工作F的FF为1
B选项正确,工作G的EF为9;
C选项错误,工作H的FF为0;
D选项错误,工作F的FF为0。
3、关于单代号网络计划绘制要求的说法,正确的是()。
A.所有逻辑关系均用箭线表示
B.所有时间参数都应标注在节点
C.工作间的间隔时间用波形线表示
D.节点编号必须连续
选项B,节点所表示的工作名称、持续时间和工作代号等应标注在节点内。
选项C,双代号时标网络用波形线表示自由时差。
选项D,编号标注在节点内,其号码可间断,但严禁重复。
4、某单代号网络图如下图所示,该图存在的错误有( )。
A.多个起点节点
B.出现循环回路
C.虚箭线用法错误
D.出现交叉箭线
E.没有终点节点
B选项错误:未出现循环线路;
C选项正确:单代号网络图中没有虚线;
D选项正确:工作E-F与工作C-G交叉;
E选项错误:工作I是终点节点;
