“挣值法”是一级建造师《建设工程项目管理》科目第六章第三节的内容,学完这一知识点后,建议大家通过大量试题练习来巩固,如此方能在考场上稳操胜券,避免丢分!

一建《管理》章节题练习:挣值法
1、某工程项目工期为3个月,2014年5月1日开工,5~7月份计划完成工程量分别为500t、2000t、1500t,计划单价为5000元/t;实际完成工程量分别为400t、1600t、2000t,5~7月份实际价格均为4000元/t。则6月累计的费用偏差为( )万元。
A.160
B.-160
C.200
D.-200
2、某施工企业进行土方开挖工程,按合同约定3月份的计划工作量为2400m3,计划单价是12元/m3;到月底检查时,确认承包商完成的工程量为2000m3,实际单价为15元/m3。则该工程的进度偏差(SV)和进度绩效指数(SPI)分别为( )。
A.-0.60万元;0.83
B.0.60万元;0.80
C.-0.48万元;0.83
D.0.48万元;0.80
3、某建筑工程施工至某月月末,出现了工程的费用偏差小于0、进度偏差大于0的状况,则该工程的已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和已完工作预算费用(BCWP)的关系可表示为( )。
A.BCWP>ACWP>BCWS
B.BCWS>BCWP>ACWP
C.ACWP>BCWP>BCWS
D.BCWS>ACWP>BCWP
费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP);
由题可知:SV>0,即BCWP-BCWS>0,BCWP>BCWS;
CV<0,即BCWP-ACWP<0,BCWP<ACWP;
故三者关系为:ACWP>BCWP>BCWS;
故本题C选项正确,选项ABD错误。

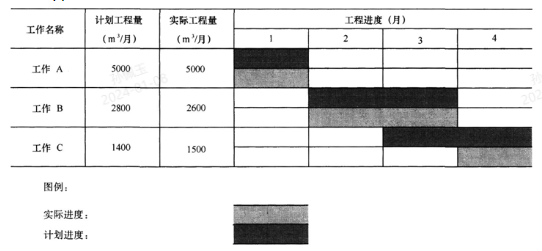

4、某混凝土工程的清单预算综合单价1000元/m3,实际综合单价为900元/m3,按月结算,其工程量和施工进度数据见下表。按赢得值法计算,该工程3月末参数或指标正确的有( )。
A.已完工作预算费用(BCWP)是1020万元
B. 计划工作预算费用(BCWS)是1200万元
C. 已完工作实际费用(ACWP)是918万元
D. 费用偏差(CV)是-180万元
E. 进度偏差(SV)是-150万元
(1)已完工作预算费用(BCWP)=已完成工作量×预算单价=(5000+2600×2)×1000=1020万元,故选项A正确;
(2)计划工作预算费用(BCWS)=计划工作量×预算单价=(5000+2800×2+1400)×1000=1200万元,故选项B正确;
(3)已完工作实际费用(ACWP)=已完成工作量×实际单价=(5000+2600×2)×900=918万元,故选项C正确;
(4)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)=1020-918=102万元,故选项D错误;
(5)进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=1020-1200=-180万元,故选项E错误。
5、某土方开挖工程于某年1月开工,至同年5月份底,检查时得:ACWP与BCWS相同,BCWP小于ACWP,则有()。
A.费用偏差为零
B.费用偏差为负,费用超支
C.进度偏差为零
D.进度偏差为负,进度延误
E.进度绩效指数为零
费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)<0,当费用偏差CV为负值时,表明实际费用超支。
进度偏差(SV)=已完工作预算费用(BCWP)-拟完工作预算费用(BCWS)<0,当进度偏差SV为负值时,表明实际进度拖后。

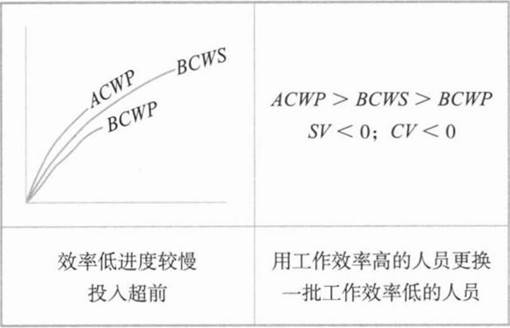

6、采用赢得值法进行成本费用分析,关于下图,正确的分析有( )。
A.BCWP>ACWP>BCWS
B.ACWP>BCWS>BCWP
C.SV<0.CV<0
D.该工程效率低,进度较慢,投入超前
E.该工程效率较低,进度慢,投入延后

费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)
当费用偏差CV为负值时,表明实际费用超支;
当费用偏差CV为正值时,表明实际费用节约;
CV=0时,表明实际费用按预算支出。
进度偏差(SV)=已完工程预算费用(BCWP)-拟完工程预算费用(BCWS)
当进度偏差SV为负值时,表明实际进度拖后;
当进度偏差SV为正值时,表明实际进度提前。
SV=0时,表明实际进度正常。
故本题BCD选项正确,选项AE错误。
