S曲线比较法在施工进度控制中的主要优势是什么?
S曲线比较法是一种有效的工具,用于评估和控制工程项目的实际进度与计划进度。通过绘制累计完成任务量的S曲线图,可以直观地展示项目的进展情况,并及时发现和解决进度偏差。以下是S曲线比较法在施工进度控制中的主要优势:
直观性:
S曲线比较法通过图形化的方式展示了项目的实际进度与计划进度之间的差异,使项目管理者能够一目了然地看到工程进展情况。
横坐标表示时间,纵坐标表示累计完成的任务量,这种图形化的方式使得进度控制更加直观和易于理解。
及时发现问题:
通过定期绘制和比较实际S曲线与计划S曲线,项目管理团队可以及时发现实际进度与计划进度之间的偏差。
例如:如果实际进展点落在计划S曲线右侧,表明实际进度落后;如果落在左侧,表明实际进度超前。
早期发现问题有助于及时采取调整措施,避免进度偏差进一步扩大。
量化分析:
S曲线比较法不仅能够直观地显示进度偏差,还能够量化分析偏差的具体情况。
在S曲线比较图中可以直接读出实际进度超前或拖后的时间,以及超额完成或拖欠的任务量。
量化分析有助于项目管理团队更准确地了解问题的严重程度,并制定相应的调整方案。
便于决策:
S曲线比较法提供的详细信息有助于项目管理团队做出科学的决策。
根据实际进度与计划进度的偏差情况,项目管理团队可以决定是否需要增加资源投入、优化施工方案、调整施工顺序等。
及时的决策有助于确保项目按计划顺利进行。
动态监控:
施工进度控制是一个动态过程,需要持续监控和更新S曲线。
定期进行进度检查,并根据实际情况调整计划S曲线,可以保持项目进度的可控性。
动态监控有助于项目管理团队随时掌握项目的最新进展,并及时调整策略。
预测功能:
S曲线比较法还可以用于预测后期工程进度。
如果后期工程仍按原计划速度进行,可以作出后期工程计划S曲线,从而预计工期拖延情况。
预测功能有助于项目管理团队提前做好应对措施,确保项目按时完成。
案例分析:假设某高速公路建设项目在第15个月进行了进度检查。通过S曲线比较图发现,实际进展点落在计划S曲线右侧,表明实际进度落后。项目管理团队经过分析,发现主要原因是天气影响和资源不足。他们决定增加施工人员和设备,并优化施工方案,最终成功将进度拉回计划轨道。
总之,S曲线比较法不仅能够直观地展示工程项目的实际进展与计划进度之间的差异,还能够帮助项目管理团队及时发现问题并采取相应的调整措施,确保项目按计划顺利进行。其主要优势包括直观性、及时发现问题、量化分析、便于决策、动态监控和预测功能。
科目:建设工程项目管理
考点:S曲线比较法
1、S 型曲线法实际落在曲线右边,和纵向比较属于( )。
A.进度超前
B.进度落后
C.成本节约
D.成本超支
故本题B选项正确,选项ACD错误。
2、在实际进度与计划进度比较的方法中,S曲线比较法可以表示出( )。
A.实际累计完成任务量
B.局部完成工程任务量
C.实际累计完成工程成本额
D.局部完成工程成本额
故本题A选项正确,选项BCD错误。

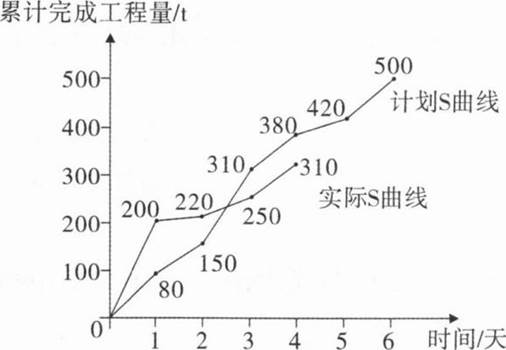

3、某钢筋工程计划进度和实际进度的S曲线比较如下图所示,从图中可以看出( )。
A.第1天末该工程实际拖欠的工程量为120t
B.第2天末实际进度比计划进度超前1天
C.第3天末实际拖欠的工程量为60t
D.第4天末实际进度比计划进度拖后1天
E.第4天末实际拖欠工程量为70t
