前锋线比较法在施工进度控制中的优势和应用步骤是什么?
前锋线比较法是一种基于网络计划图的进度比较方法,通过绘制前锋线来直观地展示实际进度与计划进度之间的偏差。该方法适用于双代号网络计划图,可以清晰地反映出各项工作的实际进度状态。
1. 前锋线比较法的优势
直观性:通过前锋线的绘制,可以直观地看到实际进度与计划进度的偏差,便于项目管理人员快速发现问题。
及时性:可以在检查日期上立即发现进度偏差,从而及时采取调整措施,避免延误总工期。
灵活性:适用于各种类型的工程项目,无论是大型还是小型工程,都可以使用前锋线比较法进行进度控制。
可操作性:通过前锋线比较法,项目管理人员可以明确哪些工作需要调整,从而制定具体的调整措施。
2. 应用步骤
1. 绘制双代号网络计划图
首先,根据项目的实际情况绘制出双代号网络计划图。在网络计划图中,各项工作用箭线表示,节点表示工作的开始或结束时间。例如,某基础工程的网络计划图如下所示:
工作A:挖土方,持续时间为6周
工作B:做垫层,持续时间为3周
工作C:支模板,持续时间为4周
工作D:绑钢筋,持续时间为5周
工作E:浇筑混凝土,持续时间为4周
工作F:回填土,持续时间为5周
2. 确定检查日期
选择一个合适的检查日期,通常是在某个关键时间节点,如月末、季度末等。在检查日期上,绘制一条垂直于时间轴的直线,称为前锋线。假设我们在第9周末进行检查。
3. 标注实际进度
在前锋线上标注各项工作的实际进度。如果某项工作已经完成,则在该工作的结束节点处标上实际完成时间;如果某项工作正在进行,则在前锋线上标出实际进度点。例如,在第9周末的检查中,我们发现以下情况:
工作A和工作B已完成
工作C的实际进度为75%
工作D的实际进度为20%
4. 比较实际进度与计划进度
通过前锋线上的标注,可以直观地看到实际进度与计划进度的偏差。如果实际进度点在计划进度线之前,说明该项工作提前完成;如果实际进度点在计划进度线之后,说明该项工作滞后。例如,在上述例子中,工作C的实际进度为75%,而计划进度应为100%;工作D的实际进度为20%,而计划进度应为60%。
5. 分析偏差原因并采取措施
分析造成进度偏差的原因,并根据实际情况采取相应的调整措施。例如,如果某项工作滞后,可以考虑增加资源投入、优化施工方案或调整后续工作顺序等。对于工作C和工作D,可以考虑以下措施:
增加资源投入:增加劳动力或机械设备,加快施工进度。
优化施工方案:重新安排施工工序,提高施工效率。
调整后续工作顺序:调整后续工作的开始时间,以保证总工期不受影响。
总结
前锋线比较法是一种直观且有效的进度控制工具,通过绘制前锋线并标注实际进度,可以及时发现进度偏差并采取相应措施,从而确保项目按计划推进。
科目:建设工程项目管理
考点:前锋线比较法
1、下图所示的双代号时标网络计划,执行到第 4 天及第 10 天时,检查其实际进度,见图中前锋线所示,检查结果表示( )。
A.第 4 天末检查时工作 B 拖后 1 天,但不影响工期
B.第 10 天末检查时工作 I 提前 1 天,可使工期提前 1 天
C.第 4 天末检查时工作 A 拖后 1 天,影响工期 1 天
D.在第 5 天到第 10 天内,工作 F 和工作 I 的实际进度正常
E.第 10 天末检查时工作 G 拖后 1 天,但不影响工期
选项 B 错误,该网络图有 2 条关键线路,分别为 1-2-3-4-6-9-10、1-2-3-7-8-9-10,虽然工作 I 提前 1 天,但总工期仍为 14 天;
选项 C 正确;
选项 D 错误,在第 5 天到第 10 天内,工作 F 实际进度正常,但工作 I 的实际进度提前 1 天。
选项 E 正确。

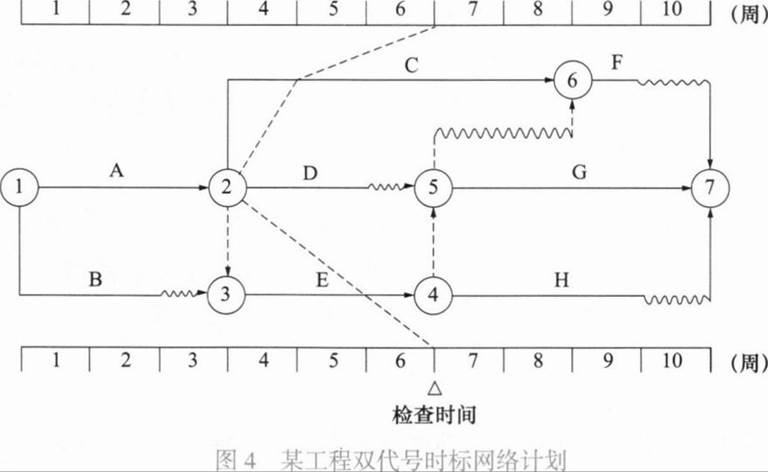

2、某工程双代号时标网络计划如图4所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()。
A.C工作实际进度拖后2周,影响工期2周
B.D工作实际进度超前2周,不影响工期
C.D工作实际进度拖后3周,影响工期2周
D.E工作实际进度拖后1周,不影响工期
E.第6周末检查时如果未来工作进度不改变,则预计工期拖后2周
B、C选项,D工作总时差1周,实际进度拖后3周,影响工期2周。
D选项,E工作为关键工作,实际进度拖后1周,影响工期1周。
E选项,通过上述分析,可知如果未来工作进度不改变,则预计工期拖后2周。
故本题应选CE。
3、某工程双代号时标网络计划执行至第6周末和第10周末检查进度时,实际进度前锋线如下图所示。下列分析结论中,正确的有( )。
A.第6周末检查进度时,工作D拖后1周,影响工期1周
B.第10周末检查进度时,工作G拖后1周,不影响工期
C.第6周末检查进度时,工作C拖后2周,影响工期2周
D.第6周末检查进度时,工作E提前1周,不影响工期
E.第10周末检查进度时,工作H已提前完成,不影响工期
B选项错误,G工作为关键工作,拖后一周影响总工期一周。
C选项正确。C为关键工作,拖后两周影响总工期两周。
D选项正确。
E选项正确。
