施工承包合同的内容

施工承包合同的内容相关课程

本视频可免费试听30秒,看完整版请购买课程

施工承包合同的内容考点解析

所属考试:一级建造师
所属科目:建设工程项目管理
考点标签: 了解
所属章节:1Z206000 建设工程合同与合同管理/1Z206020 建设工程合同的内容/施工承包合同的内容
所属版本:

施工承包合同的内容介绍

勘察合同、设计合同、施工承包合同属于建设工程合同;工程监理合同、咨询合同等属于委托合同。
一、施工承包合同文件

(一)合同文件组成、有限顺序及主要的词语定义和解释

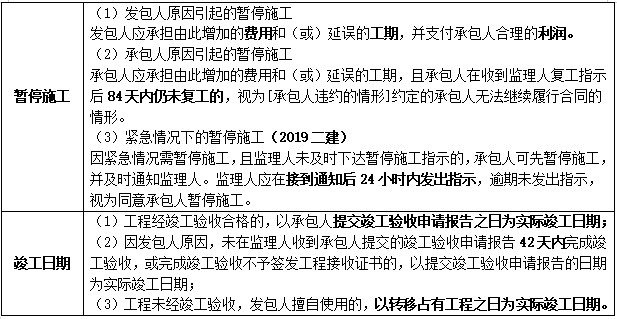

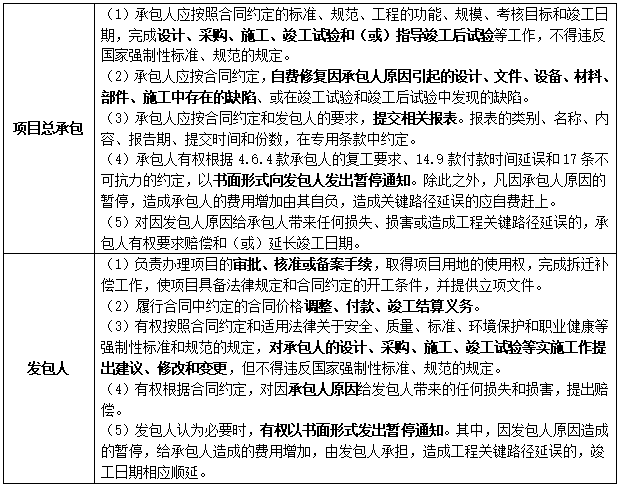

(二)发承包方的责任与义务

(三)进度控制的主要条款内容

(四)质量控制的主要条款内容

专题更新时间:2025/08/01 10:57:40

施工承包合同的内容考点试题

多选题 1. 根据《建设工程施工合同示范文本》,除专用合同条款另有约定外,发包人的责任和义务主要有 (  ) 。
A . 最迟于开工日期 14 天前向承包人发出开工通知
B . 应按照约定向承包人免费提供图纸
C . 提供场外交通设施的技术参数和具体条件
D . 提供“三通一平”施工条件
E . 提供正常施工所需的出入施工现场的交通条件

正确答案: B

答察解析: A 错误:最迟不得晚于合同协议书载明的开工日期前7天向承包人发出开工通知。注:现实行《建设工程施工合同(示范文本)》(GF-2017-0201)版。

多选题 2.根据《建设工程施工合同(示范文本)》通用合同条款,关于工程施工交通运输的说法,正确的有( )。
A . 承包人未合理预见进出施工现场路径所增加的费用由发包人承担
B . 发包人负责取得出入施工现场所需的批准手续和全部权利
C . 因承包人原因造成的场内基本交通设施损坏的,由发包人承担修复费用
D . 场外交通设施无法满足工程施工需要的,由发包人负责完善
E . 运输超重件所需的道路临时加固费用由承包人承担

正确答案: B

答察解析: 本题考查的是《建设工程施工合同(示范文本)》。选项A承包人未合理预见增加的费用由承包人自己承担;选项C承包人造成的设施损坏,自身承担维修费用。本题教材上没有详细叙述,答案来自《建设工程施工合同(示范文本)》。

单选题 3.根据《建设工程施工合同(示范文本)》(GF-2013-0201)除专用条款另有规定外,下列文件中具有最优先解释权的是( )
A . 通用合同条款
B . 中标通知书
C . 投标函及其附件
D . 技术标准和要求

正确答案: B

答察解析: 施工合同文件的组成及解释优先顺序:合同协议书;中标通知书;投标函及其附录;专用合同条款及其附件;通用合同条款;技术标准和要求;图纸;已标价工程量清单或预算书;其他合同文件。

多选题 4.关于施工总承包合同中费用控制条款的说法,正确的有(  )
A . 发包人签发进度款支付证书,表明发包人已接受了承包人完成的相应工作
B . 承包人可以使用预付款修建临时工程.组织施工队进场
C . 发包人在收到预付款催告通知后7天内仍未支付的,承包人有权暂停施工
D . 发包人应在进度款支付证书签发后28天内完成支付
E . 发包人在工程款中逐期扣回预付款后,预付款担保额度应相应减少

正确答案: B

答察解析: 选项A,发包人签发进度款支付证书或临时进度款支付证书,不表明发包人已同意、批准或接受了承包人完成的相应部分的工作。
选项B,预付款应当用于材料、工程设备、施工设备的采购及修建临时工程、组织施工队伍进场等。选项C,发包人逾期支付预付款超过7天的,承包人有权向发包人发出要求预付的催告通知,发包人收到通知后7天内仍未支付的,承包人有权暂停施工。
选项D,除专用合同条款另有约定外,发包人应在进度款支付证书或临时进度款支付证书签发后14天内完成支付
选项E,发包人在工程款中逐期扣回预付款后,预付款担保额度应相应减少,但剩余的预付款担保金额不得低于未被扣回的预付款金额。

单选题 5.在施工过程中,监理人发现曾检验“合格”的工程部位仍存在施工质量问题,则修复该部位工程质量缺陷时,应( )。
A . 由发包人承担费用,工期给予顺延
B . 由承包人承担费用,工期给予顺延
C . 由发包人承担费用,工期不给予顺延
D . 由承包人承担费用,工期不给予顺延

正确答案: D

答察解析: 无论工程师是否进行验收,当其提出对已经隐蔽的工程重新检验的要求时,承包人应按要求进行剥离或开孔,并在检验后重新覆盖或修复。检验合格,发包人承担由此发生的全部追加合同价款,赔偿承包人损失,并相应顺延工期。检验不合格,承包人承担发生的全部费用,工期不予顺延。

大咖讲解:施工承包合同的内容

黄明峰
一级消防工程师
二级消防工程师
注册安全工程师
一级建造师
主要从事一级消防工程师、中级安全工程师等考试培训。
查看老师课程
赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
关宇
一级建造师
硕士研究生,注册消防工程师、注册规划师、注册一级建造师。主讲科目一级建造师《建设工程项目管理》。
查看老师课程
江慧
注册安全工程师
一级建造师
查看老师课程
相关知识点推荐
高频

物资采购合同的内容

一、建筑材料采购合同的主要内容

高频

施工专业分包合同的内容

一、双方的责任与义务

二、合同价款及支付

三、禁止转包或再分包
1、分包人不得转包,也不得全部或部分再分包给他人,否则承担违约责任。
2、分包人经承包人同意可以将劳务作业再分包给具有相应劳务分包资质的劳务分包企业。
3、分包人应对再分包的劳务作业的质量等相关事宜进行督促和检查,并承担相关连带责任。
★速记提醒:转包就是违法。专业分包是合法的,但不能二次分包。 专业分包可以再劳务分包。

高频

施工劳务分包合同的内容

一、双方的义务

二、保险
(1)劳务分包人施工开始前,承包人应获得发包人为施工场地内的自有人员及第三人人员生命财产办理的保险,且不需劳务分包人支付保险费用。
(2)运至施工场地用于劳务施工的材料和待安装设备,由承包人办理或获得保险,且不需劳务分包人支付保险费用。
(3)承包人必须为租赁或提供给劳务分包人使用的施工机械设备办理保险,并支付保险费用。
(4)劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。
三、劳务报酬
(1)劳务报酬可以采用以下方式中的任何一种:
①固定劳务报酬(含管理费)。
②约定不同工种劳务的计时单价(含管理费),按确认的工时计算。
③约定不同工作成果的计件单价(含管理费),按确认的工程量计算。
四、劳务报酬最终支付
1、全部工作完成,经承包人认可后14天内,劳务分包人向承包人递交完整的结算资料,双方按照本合同约定的计价方式,进行劳务报酬的最终支付。
2、承包人收到劳务分包人递交的结算资料后14天内进行核实,给予确认或者提出修改意见。承包人确认结算资料后14天内向劳务分包人支付劳务报酬尾款。

高频

工程总承包合同的内容

一、合同主要内容

高频

工程监理合同的内容

工程监理合同文件由:

(1)协议书;

(2)中标通知书(适用于招标工程)或委托书(适用于非招标工程);

(3)投标文件(适用于招标工程)或监理与相关服务建议书(适用于非招标工程);

(4)专用条件;

(5)通用条件;

(6)附录组成。

一、监理的范围和工作内容

监理工作内容包括:

(1)收到工程设计文件后编制监理规划,并在第一次工地会议7天前报委托人。根据有关规定和监理工作需要,编制监理实施细则

(2)熟悉工程设计文件,并参加由委托人主持的图纸会审和设计交底会议

(3)参加由委托人主持的第一次工地会议;主持监理例会并根据工程需要主持或参加专题会议;

(4)审查施工承包人提交的施工组织设计,重点审查其中的质量安全技术措施、专项施工方案与工程建设强制性标准的符合性

(5)检查施工承包人工程质量、安全生产管理制度及组织机构和人员资格;

(6)检查施工承包人专职安全生产管理人员的配备情况;

(7)审查施工承包人提交的施工进度计划,核查承包人对施工进度计划的调整;

(8)检查施工承包人的试验室;

(9)审核施工分包人资质条件;

(10)查验施工承包人的施工测量放线成果;

(11)审查工程开工条件,对条件具备的签发开工令;

(12)审查施工承包人报送的工程材料、构配件、设备质量证明文件的有效性和符合性,并按规定对用于工程的材料采取平行检验或见证取样方式进行抽检;

(13)审核施工承包人提交的工程款支付申请,签发或出具工程款支付证书.并报委托人审核、批准;

(14)在巡视、旁站和检验过程中,发现工程质量、施工安全存在事故隐患的,要求施工承包人整改并报委托人;

(15)经委托人同意,签发工程暂停令和复工令;

(16)审查施工承包人提交的采用新材料、新工艺、新技术、新设备的论证材料及相关验收标准;

(17)验收隐蔽工程、分部分项工程;

(18)审查施工承包人提交的工程变更申请,协调处理施工进度调整、费用索赔、合同争议等事项;

(19)审查施工承包人提交的竣工验收申请,编写工程质量评估报告;

(20)参加工程竣工验收,签署竣工验收意见;

(21)审查施工承包人提交的竣工结算申请并报委托人;

(22)编制、整理工程监理归档文件并报委托人。

二、项目监理机构和人员

1.监理人应组建满足工作需要的项目监理机构,配备必要的检测设备。项目监理机构的主要人员应具有相应的资格条件。

2.本合同履行过程中,总监理工程师及重要岗位监理人员应保持相对稳定,以保证监理工作正常进行。

3.监理人可根据工程进展和工作需要调整项目监理机构人员。监理人更换总监理工程师时,应提前7天向委托人书面报告,经委托人同意后方可更换;监理人更换项目监理机构其他监理人员,应以相当资格与能力的人员替换,并通知委托人

4.监理人应及时更换有下列情形之一的监理人员:

(1)严重过失行为的;

(2)有违法行为不能履行职责的;

(3)涉嫌犯罪的;

(4)不能胜任岗位职责的;

(5)严重违反职业道德的;

(6)专用条件约定的其他情形。

5.委托人可要求监理人更换不能胜任本职工作的项目监理机构人员。

三、监理人职责

1.在监理与相关服务范围内,委托人和承包人提出的意见和要求,监理人应及时提出处置意见。当委托人与承包人之间发生合同争议时,监理人应协助委托人、承包人协商解决

2.当委托人与承包人之间的合同争议提交仲裁机构仲裁或人民法院审理时,监理人应提供必要的证明资料。

3.监理人应在专用条件约定的授权范围内,处理委托人与承包人所签订合同的变更事宜。如果变更超过授权范围,应以书面形式报委托人批准。

在紧急情况下,为了保护财产和人身安全,监理人所发出的指令未能事先报委托人批准时,应在发出指令后的24小时内以书面形式报委托人。

4.除专用条件另有约定外,监理人发现承包人的人员不能胜任本职工作的,有权要求承包人予以调换。

高频

工程咨询合同的内容

FIDIC《白皮书》包括协议书、标准条件、特殊应用条件、附件A、附件B、附件C等6部分内容。各部分的主要内容如表1Z206027所示。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
