1、已知单代号网络计划中,工作A最早开始时间(ES)和最早完成时间(EF)分别为10天和24天,则其紧后工作B的最早开始时间(ES2)和最早完成时间(EF2)分别为( )。
A.10天和18天
B.18天和32天
C.18天和24天
D.24天和32天
2、关于网络计划时差的说法,错误的是( )。
A.总时差是在不影响总工期的前提下,本工作可以利用的机动时间
B.对同一工作而言,总时差总是大于等于自由时差
C.自由时差是在不影响其紧后工作最迟开始时间的前提下,本工作可以利用的机动时间
D.自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间
3、在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( )天。
A.3和0
B.3和2
C.5和0
D.5和3

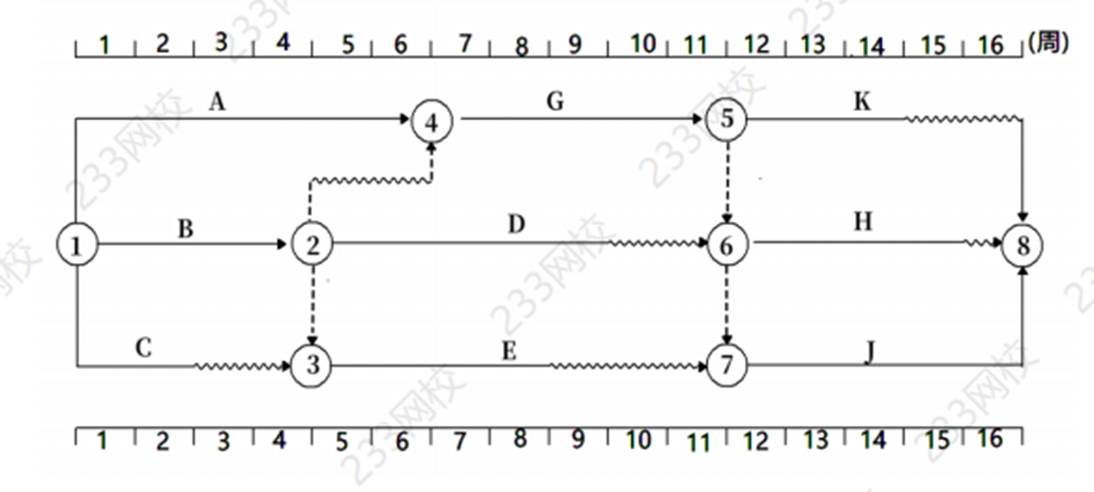

4、某工程的双代号网络时标计划如下图所示,图中显示的正确信息有( )
A.工作A属于关键工作
B.工作D的总时差为3周
C.工作G的自由时差为2周
D.工作C的自由时差为2周
E.工作K的总时差等于自由时差
选项B错误,工作D的总时差为2(线路1-2-6-7-8,D工作的总时差只有D工作的波形线2周);
选项C错误 ,工作G的自由时差为0(根据图中可知G工作无波形线,故自由时差为0);
选项D正确,工作C的自由时差为2;
选项E正确,工作K的总时差等于自由时差等于2。
5、关于工程网络计划中工作最迟完成时间计算的说法,正确的有( )。
A.等于其所有紧后工作最迟开始时间的最小值
B.等于其所有紧后工作最迟完成时间的最小值
C.等于其完成节点的最迟时间
D.等于其最早完成时间与总时差的和
E.等于其所有紧后工作间隔时间的最小值
①如果是最后一项工作,等于计划工期。
②当计算工期等于计划工期时等于完成节点的最早完成时间,和节点的最迟时间;
③等于所有紧后工作最迟开始时间的最小值,AC正确。B错误。
从计算上来讲,最迟完成-最早完成=总时差,可以得出,本工作最迟完成时间=最早完成+总时差,D正确。
E选项错误,是自由时差的概念。
6、根据《建设工程监理规范》GB/T50319—2013,以下属于专业监理工程师职责的有( )。
A.处置发现的质量问题和安全事故隐患
B.组织编写监理月报
C.负责编制监理实施细则
D.复核工程计量有关数据
E.参与验收分部工程
B选项错误,总监理工程师组织编写监理月报 ;
D选项错误,复核工程计量有关数据属于监理员的职责。
