知识库/二级建造师 /3.4.1.施工进度计划实施中的检查与分析

3.4.1.施工进度计划实施中的检查与分析

3.4.1.施工进度计划实施中的检查与分析相关课程

本视频可免费试听30秒,看完整版请购买课程

3.4.1.施工进度计划实施中的检查与分析考点解析

所属考试:二级建造师
授课老师:赵春晓
所属科目:建设工程施工管理
考点标签: 运用
所属章节:第3章 施工进度管理/3.4施工进度控制/3.4.1.施工进度计划实施中的检查与分析
所属版本:2024版

3.4.1.施工进度计划实施中的检查与分析介绍

1)分析进度偏差产生原因
①施工单位自身原因:造成的一切损失由施工单位承担。施工单位需要采取赶工措施加快施工进度。同时,建设单位还可按合同约定对施工单位施行误期违约罚款。
②建设单位或不可抗力原因:延长合同工期、费用索赔以弥补因建设单位原因造成的损失。
2)分析进度偏差对后续工作及总工期的影响
①当工作实际进度拖后的时间(偏差) 未超过该工作的自由时差时,则该工作实际进度偏差既不影响该工作后续工作的正常进行,也不会影响总工期。
②超过该工作的自由时差,但未超过该工作的总时差时,则该工作实际进度偏差会影响该工作后续工作的正常进行,但不会影响总工期。
③超过该工作的总时差时,则既影响该工作后续工作的正常进行,也会影响总工期。

专题更新时间:2026/03/30 11:42:27
施工进度计划实施中的检查与分析应关注哪些关键点?

施工进度计划实施中的检查与分析应关注哪些关键点?

在施工进度计划的实施过程中,定期检查和分析是确保项目按计划进行的关键步骤。本文将详细探讨施工进度计划实施中的检查与分析应关注的关键点。
2026-01-28 浏览:19
施工进度计划实施中的检查与分析如何确保资源的合理利用?

施工进度计划实施中的检查与分析如何确保资源的合理利用?

在施工进度计划的实施过程中,合理利用资源是确保项目顺利进行的关键。本文将探讨如何通过检查与分析来确保资源的合理利用。
2026-01-28 浏览:14
如何通过检查与分析确保施工进度计划中的各项工作顺序和搭接关系合理?

如何通过检查与分析确保施工进度计划中的各项工作顺序和搭接关系合理?

施工进度计划实施中的检查与分析是确保项目按时完成的关键。本文将详细介绍如何通过检查与分析来确保各项工作的施工顺序和搭接关系合理。
2026-01-28 浏览:15
在施工进度计划实施中,如何通过检查与分析确保主要工种工人能够满足连续、均衡施工的要求?

在施工进度计划实施中,如何通过检查与分析确保主要工种工人能够满足连续、均衡施工的要求?

施工进度计划的实施过程中,确保主要工种工人能够满足连续、均衡施工的要求是关键。本文将详细介绍如何通过检查与分析来实现这一目标。
2026-01-28 浏览:11
在施工进度计划实施中,如何通过检查与分析确保总工期满足合同约定?

在施工进度计划实施中,如何通过检查与分析确保总工期满足合同约定?

施工进度计划实施中的检查与分析是确保项目按时完成的关键。本文将详细介绍如何通过检查与分析来确保总工期满足合同约定。
2026-01-28 浏览:25

3.4.1.施工进度计划实施中的检查与分析考点试题

单选题 1.某工程网络计划在执行过程中,经检查发现工作M的总时差由原计划的3天变为-4天,则说明工作M的实际进度()。
A . 拖后4天,影响工期4天
B . 拖后7天,影响工期4天
C . 拖后3天,影响工期4天
D . 拖后7天,影响工期7天

正确答案: B

答案解析: 因为M的总时差由原计划的3天变为-4天,说明M工作总共拖后7天,因为总时差为3天,故影响工期为4天。

多选题 2.在施工进度计划实施过程中,应经常地、定期地对进度计划执行情况进行动态监测,施工进度监测系统过程中需要做的工作有(  )。
A . 分析产生进度偏差的原因
B . 收集整理实际进度数据
C . 调整施工进度计划
D . 对实际进度数据进行加工处理,形成于计划进度具有可比性的数据
E . 实际进度与计划进度比较分析

正确答案: B

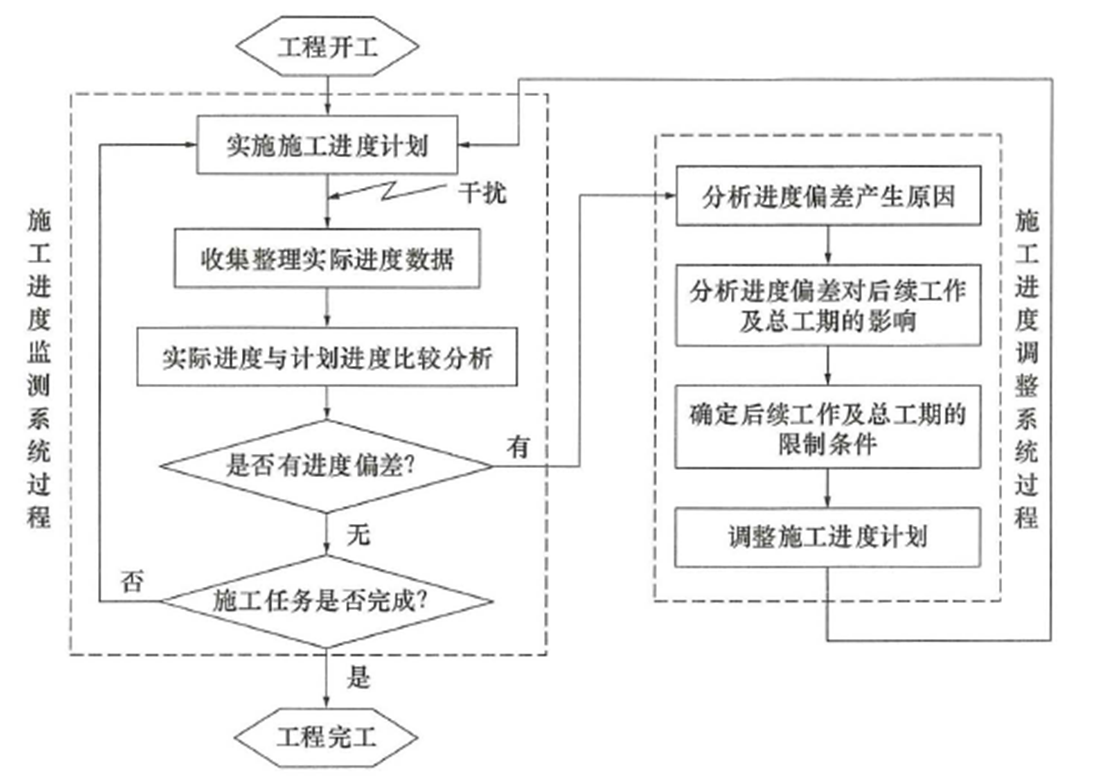

答案解析: BDE选项正确,施工进度监测系统过程:
1)收集整理实际进度数据
在施工进度计划执行过程中,需要通过跟踪检查进度计划执行情况收集反映工程实际进度的有关数据,这些实际进度数据是分析施工进度和调整施工进度计划的直接依据。施工进度管理人员可通过施工进度报表和现场实地检查等方式收集实际进度数据。此外,施工进度协调会议也是收集实际进度数据的主要方式。收集到的实际进度数据需要进行加工处理,形成与计划进度具有可比性的数据。
2)实际进度与计划进度比较分析
将工程实际进度数据与计划进度数据进行比较,可以确定实际施工进展状况与计划目标的偏差。通常可采用3.4.2节所述方法直观比较分析实际进度与计划进度,从而得出实际进度比计划进度超前、拖后或一致的结论,从而为施工进度计划调整提供依据。
AC属于施工进度调整系统过程的工作。

多选题 3.下列施工进度控制工作中,属于施工进度监测系统过程的有(  )。
A . 分析进度偏差产生原因
B . 比较分析实际进度与计划进度
C . 确定后续工作的限制条件
D . 收集整理实际进度数据
E . 预测进度偏差对总工期的影响

正确答案: B

答案解析: 施工进度监测系统过程:收集整理实际进度数据、实际进度与计划进度比较分析施工进度调整系统过程。

单选题 4.下列建设工程施工进度控制工作中,属于施工进度调整系统过程的是( )。
A . 分析进度偏差产生原因
B . 收集整理实际进度
C . 对比实际进度与计划进度
D . 判别是否存在进度偏差

正确答案: A

答案解析: 施工进度调整系统过程:
1)分析进度偏差产生原因
2)分析进度偏差对后续工作及总工期的影响;
3)确定后续工作及总工期的限制条件;
4)调整施工进度计划。
A选项正确,BCD属于施工进度监测系统过程。

单选题 5.在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的3天变为-2天,说明工作M的实际进度(  )。
A . 拖后5天,影响工期2天
B . 拖后2天,影响工期2天
C . 拖后3天,影响工期2天
D . 拖后2天,影响工期1天

正确答案: A

答案解析: 总时差是指在不影响总工期的前提下,工作可以利用的机动时间。原来的总时差是3天,现在变成了-2天,也就是把原来的3天总时差用了还不够,又增加了2天,即拖后了5天,而工作M有3天总时差,所以工期影响了2天,选项A正确。

大咖讲解:3.4.1.施工进度计划实施中的检查与分析

赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

3.4.3.施工进度计划调整方法及措施

当工程实际进度偏差影响到后续工作、总工期而需要调整施工进度计划时,调整方法主要有两种:
一是通过压缩某些工作的持续时间来缩短工期;
二是通过改变某些工作的逻辑关系来缩短工期。
为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:

高频

横道图法、S曲线比较法

1、横道图比较法
①横道图比较法成为最常用的实际进度与计划进度比较方法。
②在施工进度计划执行过程中,只需将检查收集的实际进度数据加工整理后直接以横道线形式平行绘制于原计划横道线下方,即可形象直观地反映各项工作的实际进度、计划进度及其偏差情况。
2、S线比较法
S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成工程任务量的实际进度与计划进度比较方法。采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况
1)工程实际进展状况
①若工程实际进展点落在计划S曲线左侧(a点),表明此时实际进度超前。
②若工程实际进展点落在计划S曲线右侧(b点),表明此时实际进度拖后。
③若工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
2)工程实际进度超前或拖后的时间
在S曲线比较图中可以直接读出实际进度超前或拖后的时间。例如在上图中:
①∆Ta表示该工程在Ta时刻实际进度超前的时间;
②∆Tb表示该工程在 Tb 时刻实际进度拖后的时间。(水平方向表示时间)
3)工程实际超额完成或拖欠的任务量。
在S曲线比较图中也可直接读出实际超额完成或拖欠的任务量。例如在上图中:
①∆Qa表示该工程在Ta时刻超额完成的任务量;
②∆Qb表示该工程在Tb时刻实际拖欠的任务量。(垂直方向表示工作量)
4)后期工程进度预测。若后期工程仍按原计划速度进行,则可作出后期工程计划S曲线,如上图中虚线所示,从而可依此预计工期拖延∆TC。

高频

前锋线比较法

前锋线比较法
1)工作实际进展位置点落在实际进度检查时刻的左侧,表明该工作实际进度拖后,两者之差即为实际进度拖后的时间。
2)工作实际进展位置点与实际进度检查时刻重合,表明该工作实际进度与计划进度一致。
3)工作实际进展位置点落在实际进度检查时刻的右侧,表明该工作实际进度超前,两者之差即为实际进度超前的时间
