知识库/二级建造师 /前锋线比较法

前锋线比较法

前锋线比较法相关课程

本视频可免费试听30秒,看完整版请购买课程

前锋线比较法考点解析

所属考试:二级建造师
授课老师:赵春晓
所属科目:建设工程施工管理
考点标签: 运用
所属章节:第3章 施工进度管理/3.4施工进度控制/3.4.2.实际进度与计划进度比较方法
所属版本:2024版

前锋线比较法介绍

前锋线比较法
1)工作实际进展位置点落在实际进度检查时刻的左侧,表明该工作实际进度拖后,两者之差即为实际进度拖后的时间。
2)工作实际进展位置点与实际进度检查时刻重合,表明该工作实际进度与计划进度一致。
3)工作实际进展位置点落在实际进度检查时刻的右侧,表明该工作实际进度超前,两者之差即为实际进度超前的时间

专题更新时间:2026/05/13 10:58:46

前锋线比较法考点试题

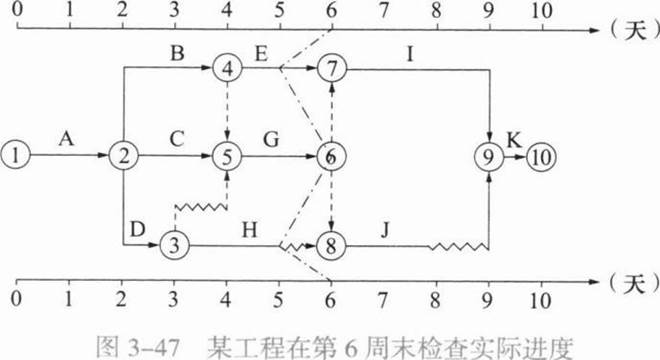

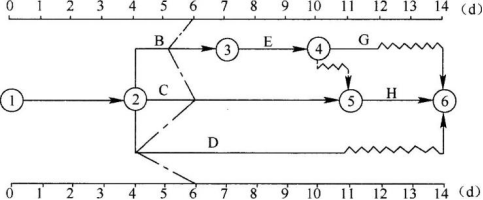

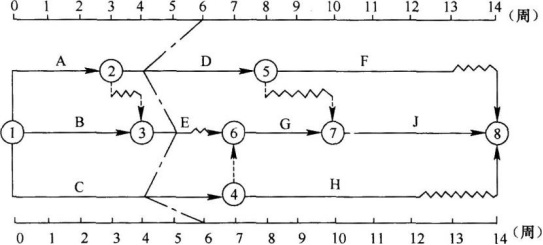

单选题 1.检查某工程的实际进度后,绘制的进度前锋线如图4-15所示,在原计划工期不变的情况下,H工作尚有总时差()天。
A . 0
B . 1
C . 2
D . 3

正确答案: B

答案解析: 工作H的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,即工作H的总时差=1+1=2,根据前锋线工作H拖后一天,故在原计划工期不变的情况下,H工作尚有总时差为2-1=1天。

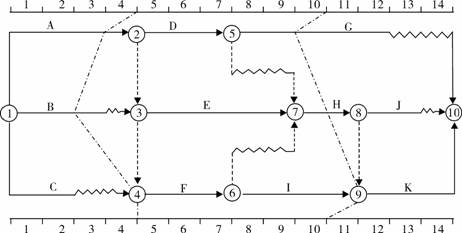

单选题 2.某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线所示,检查结果表明,不正确的是()。
A . 第4周末检查时工作B拖后2周,影响总工期1周
B . 第4周末检查时工作A拖后1周,影响总工期1周
C . 第10周末检查时工作G拖后1周,但不影响总工期
D . 第10周末检查时工作I提前1周,可使总工期提前1周

正确答案: D

答案解析: A选项正确,第4周末检查时工作B拖后2周,B工作有总时差1周,故影响总工期1周;
B选项正确,第4周末检查时工作A拖后1周,A工作是关键工作,总时差为0,故影响总工期1周;
C选项正确,第10周末检查时工作G拖后1周,G工作有总时差2周,故不影响总工期,
D选项错误,此网络图有两条关键线路,分别是A-E-H-K、A-F-I-K,I工作提前一周,只能影响其中一条关键线路,总工期不变。

单选题 3.下列实际进度与计划进度比较分析方法中,既可以进行工作实际进度与计划进度的局部比较,又可用来分析预测工程项目整体进度状况的是( )。
A . 横道图比较法
B . S曲线比较法
C . 垂直图比较法
D . 前锋线比较法

正确答案: D

答案解析: A选项错误,横道图比较法成为最常用的实际进度与计划进度比较方法。
B选项错误,S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况。
C选项错误,使用垂直图不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。
D选项正确,前锋线比较法
既适用于工作实际进度与计划进度之间的局部比较,又可用来分析预测工程项目整体进度状况

多选题 4.在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的()进行标定。
A . 已完任务量比例
B . 尚余自由时差
C . 尚需作业时间
D . 已消耗劳动量
E . 尚余总时差

正确答案: A

答案解析: AC选项正确,工作实际进展位置点的标定有以下两种方法:
(1)按照工作已完任务量比例进行标定。
(2)按尚需作业时间进行标定。
B选项错误,用于分析进度偏差对后续工作的影响;
D选项错误,已消耗劳动量通常用于成本控制和资源管理,而不是直接用于标定工作实际进展位置点的方法;
E选项错误,用于分析进度偏差对总工期的影响。

多选题 5.实际进度前锋线可以直观反映实际进度检查时刻有关工作实际进度与计划进度之间的关系。关于进度前锋线的说法,正确的有()。
A . 工作实际进展位置点落在实际进度检查时刻的左侧,表明该工作实际进度拖后,两者之差即为实际进度拖后的时间
B . 工作实际进展位置点落在实际进度检查时刻的左侧,表明该工作实际进度超前,两者之差即为实际进度超前的时间
C . 工作实际进展位置点落在实际进度检查时刻的右侧,表明该工作实际进度拖后,两者之差即为实际进度拖后的时间
D . 工作实际进展位置点与实际进度检查时刻重合,表明该工作实际进度与计划进度一致
E . 工作实际进展位置点落在实际进度检查时刻的右侧,表明该工作实际进度超前,两者之差即为实际进度超前的时间

正确答案: A

答案解析: 实际进度前锋线可以直观反映实际进度检查时刻有关工作实际进度与计划进度之间的关系。具体而言,某项工作的实际进度与计划进度之间的关系可能存在以下三种情况:
(1)工作实际进展位置点落在实际进度检查时刻的左侧,表明该工作实际进度拖后,两者之差即为实际进度拖后的时间(A正确,B错误)。
(2)工作实际进展位置点与实际进度检查时刻重合,表明该工作实际进度与计划进度一致(D正确)。
(3)工作实际进展位置点落在实际进度检查时刻的右侧,表明该工作实际进度超前,两者之差即为实际进度超前的时间(C错误,E正确)。


大咖讲解:前锋线比较法

赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

3.4.1.施工进度计划实施中的检查与分析

1)分析进度偏差产生原因
①施工单位自身原因:造成的一切损失由施工单位承担。施工单位需要采取赶工措施加快施工进度。同时,建设单位还可按合同约定对施工单位施行误期违约罚款。
②建设单位或不可抗力原因:延长合同工期、费用索赔以弥补因建设单位原因造成的损失。
2)分析进度偏差对后续工作及总工期的影响
①当工作实际进度拖后的时间(偏差) 未超过该工作的自由时差时,则该工作实际进度偏差既不影响该工作后续工作的正常进行,也不会影响总工期。
②超过该工作的自由时差,但未超过该工作的总时差时,则该工作实际进度偏差会影响该工作后续工作的正常进行,但不会影响总工期。
③超过该工作的总时差时,则既影响该工作后续工作的正常进行,也会影响总工期。

高频

3.4.3.施工进度计划调整方法及措施

当工程实际进度偏差影响到后续工作、总工期而需要调整施工进度计划时,调整方法主要有两种:
一是通过压缩某些工作的持续时间来缩短工期;
二是通过改变某些工作的逻辑关系来缩短工期。
为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:

高频

横道图法、S曲线比较法

1、横道图比较法
①横道图比较法成为最常用的实际进度与计划进度比较方法。
②在施工进度计划执行过程中,只需将检查收集的实际进度数据加工整理后直接以横道线形式平行绘制于原计划横道线下方,即可形象直观地反映各项工作的实际进度、计划进度及其偏差情况。
2、S线比较法
S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成工程任务量的实际进度与计划进度比较方法。采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况
1)工程实际进展状况
①若工程实际进展点落在计划S曲线左侧(a点),表明此时实际进度超前。
②若工程实际进展点落在计划S曲线右侧(b点),表明此时实际进度拖后。
③若工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
2)工程实际进度超前或拖后的时间
在S曲线比较图中可以直接读出实际进度超前或拖后的时间。例如在上图中:
①∆Ta表示该工程在Ta时刻实际进度超前的时间;
②∆Tb表示该工程在 Tb 时刻实际进度拖后的时间。(水平方向表示时间)
3)工程实际超额完成或拖欠的任务量。
在S曲线比较图中也可直接读出实际超额完成或拖欠的任务量。例如在上图中:
①∆Qa表示该工程在Ta时刻超额完成的任务量;
②∆Qb表示该工程在Tb时刻实际拖欠的任务量。(垂直方向表示工作量)
4)后期工程进度预测。若后期工程仍按原计划速度进行,则可作出后期工程计划S曲线,如上图中虚线所示,从而可依此预计工期拖延∆TC。

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
