知识库/二级建造师 /施工质量事故预防措施

施工质量事故预防措施

施工质量事故预防措施相关课程

本视频可免费试听30秒,看完整版请购买课程

施工质量事故预防措施考点解析

所属考试:二级建造师
授课老师:赵春晓
所属科目:建设工程施工管理
考点标签: 理解
所属章节:第4章 施工质量管理/4.4施工质量事故预防与调查处理/4.4.2.施工质量事故预防
所属版本:2024版

施工质量事故预防措施介绍

.施工质量事故预防措施

2024101708554615654049_施工质量事故预防与调查处理(一)



专题更新时间:2025/08/05 10:12:06

施工质量事故预防措施考点试题

单选题 1.技术复核和技术核定是预防施工质量事故的重要措施,下工作中属于技术复核工作的是( )。
A . 深化施工图设计
B . 进行设计交底
C . 培训施工人员
D . 编制专项方案

正确答案: B

答察解析: 技术复核:对工程实施全过程中的关键过程、关键工序和特殊过程及容易发生质量问题的部位进行技术复核,是保证工程质量满足设计和合同规定的重要手段。如图纸会审或设计交底,工程定位引测点的复测,钢筋混凝土结构中钢筋的安装位置、规格、数量、连接及锚固情况的复核等,都属于技术复核的工作内容。

单选题 2.技术复核和技术核定是预防施工质量事故的重要措施,下工作中属于技术复核工作的是( )。
A . 深化施工图设计
B . 进行设计交底
C . 培训施工人员
D . 编制专项方案

正确答案: B

答察解析: B选项正确,技术复核:对工程实施全过程中的关键过程、关键工序和特殊过程及容易发生质量问题的部位进行技术复核,是保证工程质量满足设计和合同规定的重要手段。如图纸会审或设计交底,工程定位引测点的复测,钢筋混凝土结构中钢筋的安装位置、规格、数量、连接及锚固情况的复核等,都属于技术复核的工作内容。

多选题 3.下列措施中,属于施工质量事故预防的有()。
A . 严格按基本建设程序办事
B . 依法进行施工组织管理
C . 加强施工安全与环境管理
D . 做好质量事故的调查记录
E . 进行必要的设计复核审查

正确答案: A

答察解析: 施工质量事故预防的具体措施包括:
(1)坚持按工程建设程序办事。
(2)做好必要的技术复核、技术核定工作。
(3)严格把好建筑材料及制品的质量关。
(4)加强质量培训教育,提高全员质量意识。
(5)加强施工过程组织管理。
(6)做好应对不利施工条件和各种灾害的预案。
(7)加强施工安全与环境管理。
选项A、B、C、E正确。

单选题 4.为保证工程质量满足设计需求和合同约定是否需要进行必要的技术复核工作,下列工作内容中属于技术复核工作是(  )。
A . 施工方案论证
B . 施工设备验收
C . 施工图纸会审
D . 建筑材料检测

正确答案: C

答察解析: A选项错误,施工方案论证主要目的是确保施工方案的可行性和合理性,而不是直接针对具体施工过程中的技术细节进行复核。
B选项错误,施工设备验收主要是对设备本身的检查,而不是对施工过程中的技术细节进行复核。
C选项正确,对工程实施全过程中的关键过程、关键工序和特殊过程及容易发生质量问题的部位,进行技术复核是保证工程质量、满足设计和合同规定的重要手段。如图纸会审或设计交底,工程定位引测点的复测,钢筋混凝土结构中钢筋的安装位置、规格、数量、连接及锚固情况的复核等,都属于技术复核的工作内容。
D选项错误,建筑材料检测主要是对材料本身的检测,而不是对施工过程中的技术细节进行复核。

多选题 5.下列措施中,属于施工质量事故预防措施的有( )。
A . 坚持按工程建设程序办事
B . 做好必要的技术复核和技术核定工作
C . 及时做好质量事故的处理工作
D . 加强施工安全与环境管理
E . 加强质量培训教育,提高全员质量意识

正确答案: A

答察解析: 施工质量事故预防措施:
(1)坚持按工程建设程序办事,A选项正确;
(2)做好必要的技术复核、技术核定工作:① 技术复核。② 技术核定,B选项正确;
(3)严格把好建筑材料及制品的质量关。
(4)加强质量培训教育,提高全员质量意识,E选项正确。
(5)加强施工过程组织管理。
(6)做好应对不利施工条件和各种灾害的预案。
(7)加强施工安全与环境管理,D选项正确,

大咖讲解:施工质量事故预防措施

赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

4.4.1.施工质量事故分类

凡产品未满足要求(明示的、通常隐含的或必须履行的需求或期望),就称之为质量不合格。与预期或规定用途有关的不合格,称为质量缺陷。
严重程度:不合格<缺陷<质量问题<事故

高频

施工质量事故的成因分析

施工质量事故成因分析

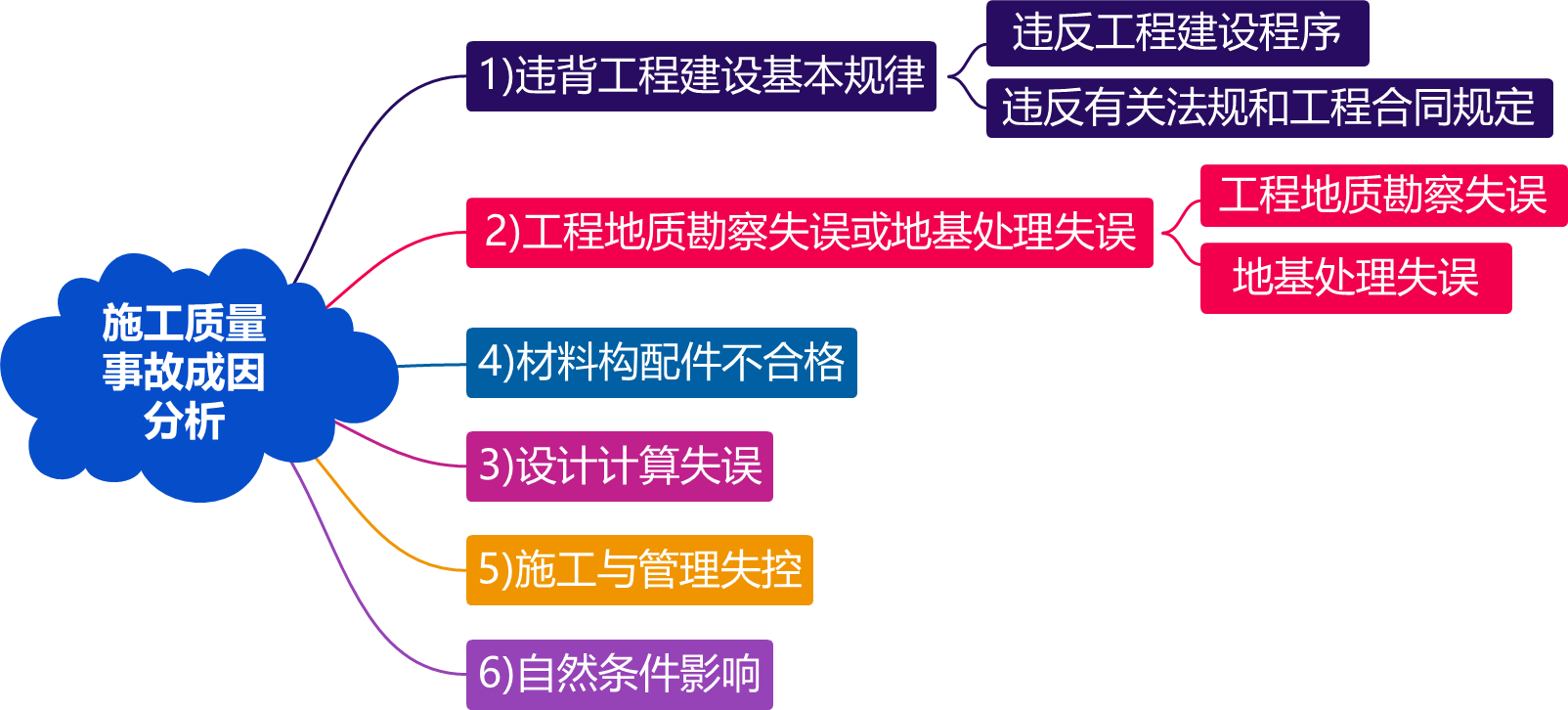

2024101708554615654049_施工质量事故预防与调查处理(一)

1)违背工程建设基本规律

(1)违反工程建设程序(不按步骤来)

例如,未经可行性研究、不做调查分析就拍板定案;未搞清工程地质、水文情况等条件就仓促开工;边设计、边施工,任意修改设计,不按图纸施工;工程竣工不进行试车运行,未经验收就交付使用等,这些常常是导致工程质量事故的重要原因。

(2)违反有关法规和工程合同规定

例如,无证设计、无证施工、越级设计、越级施工,工程招标投标中不公平竞争,超低价中标,违法转包或分包,擅自修改设计,不按图纸施工等。

2)工程地质勘察失误或地基处理失误

(1)工程地质勘察失误

未认真进行地质勘察或勘探时钻孔深度、间距范围不符合规定要求,地质勘察报告不详细、不准确、不能全面反映地基实际情况等,从而使得地下情况不清,或对基岩起伏、土层分布误判,或未查清地下软土层、墓穴、孔洞等。这些均会导致采用不恰当或错误的基础方案,造成地基不均匀沉降、失稳,使上部结构或墙体开裂、破坏,或引发建筑物倾斜、倒塌等质量事故。

(2)地基处理失误。

对软弱土、杂填土、冲填土、大孔性土或湿陷性黄土、膨胀土、红黏土、溶岩、土洞、岩层出露不均匀地基未进行处理或处理不当,也是导致重大质量事故的原因。

3)设计计算失误

盲目套用图纸,采用不正确的结构方案计算简图与实际受力情况不符,荷载取值过小,内力分析有误,沉降缝或变形缝设置不当,悬挑结构未进行抗倾覆验算,以及计算错误等,都是引发质量事故的隐患。

4)材料构配件不合格

钢筋物理力学性能不良会导致钢筋混凝土结构产生裂缝脆性破坏;集料中活性氧化硅会导致碱集料反应,使混凝土产生裂缝;水泥安定性不良,会造成混凝土爆裂;预制构件断面尺寸不足,支承锚固长度不足,未可靠地建立预应力值,漏放或少放钢筋,板面开裂等,均可能出现断裂、坍塌事故。

5)施工与管理失控

(1)未经设计单位同意,擅自修改设计;或不按图施工。

(2)图纸未经会审即仓促施工;或不熟悉图纸,盲目施工。

(3)不按有关施工规范和操作规程施工。例如,浇筑混凝土时振捣不良,造成薄弱部位;砖砌体包心砌筑,上下通缝,灰浆不均匀、不饱满等,均能导致砖墙或砖柱破坏。

(4)不懂装懂,蛮干施工,例如,将钢筋混凝土预制梁倒置吊装;将悬挑结构钢筋放在受压区等,均会导致结构破坏,造成严重后果。

(5)管理混乱,施工方案考虑不周,施工顺序错误,技术交底不清,违章作业,疏于检查、验收等,均可能导致质量事故。

高频

施工质量施工处理要求及依据

1)施工质量施工处理基本要求

(1)事故处理要达到安全可靠、不留隐患、满足生产和使用要求、施工方便、经济合理的目的。

(2)要重视消除造成质量事故的原因,注意综合治理。

(3)要合理确定处理范围和正确选择处理的时机和方法。

(4)要加强事故处理的检查验收工作,认真复查事故处理的实际情况。

(5)要确保事故处理期间的安全。

高频

事故报告、事故调查

(1)工程质量事故发生后,事故现场有关人员应当立即本单位负责人报告(民报民);单位负责人接到报告后,应于1h内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告(民报官)。

情况紧急时,事故现场有关人员可直接向事故发生地县级以上人民政府住房和城乡建设主管部门报告。

###分页标识###

(2) 住房和城乡建设主管部门接到事故报告后,应当依照下列规定上报事故情况,并同时通知公安监察机关等有关部门:

较大、重大特别重大事故逐级上报至国务院住房和城乡建设主管部门,一般事故逐级上报至省级人民政府住房和城乡建设主管部门,必要时可以越级上报事故情况。

###分页标识###

②住房和城乡建设主管部门上报事故情况,应当同时报告本级人民政府;国务院住房和城乡建设主管部门接到重大和特别重大事故的报告后,应当立即报告国务院。

③住房和城乡建设主管部门逐级上报事故情况时,每级上报时间不得超过2h

④事故报告后出现新情况,以及事故发生之日起30日内伤亡人数发生变化的,应当及时补报

(1)事故调查组及其职责。

一般事故——县级人民政府

较大事故——市级人民政府

重大事故——省级人民政府

特别重大事故——国务院

也可以授权或委托有关部门组织事故调查组进行调查。

未造成人员伤亡的一般事故,县级人民政府也可以委托事故发生单位组织事故调查(≠自行)。

高频

事故处理、事故处理的鉴定验收、提交处理报告

(1) 事故责任者处理

(2)事故处理的技术方案:一般应委托原设计单位提出。

(3)工程质量缺陷及事故处理的基本方法

①返修处理。

例如,某些混凝土结构表面出现蜂窝、麻面,经调查分析,该部位经返修处理后,不会影响其使用及外观;

例如,当裂缝宽度不大于0.2mm时——表面密封法;当裂缝宽度大于0.3mm——嵌缝密闭法;当裂缝较深(0.5)——灌浆修补

②加固处理

主要是针对危及承载力的质量缺陷的处理。对混凝土结构常用加固的方法主要有:增大截面加固法、外包角钢加固法、粘钢加固法、增设支点加固法、增设剪力墙加固法和预应力加固法等。

③返工处理(修不好了,重新干)

例如,某防洪堤坝填筑压实后,其压实土的干密度未达到规定值,经核算将影响土体的稳定且不满足抗渗能力的要求,须挖除重填。某公路桥梁工程预应力按规定张拉系数为1.3,而实际仅为0.8,属于严重的质量缺陷,也无法返修,只能返工处理。

再如,某工厂设备基础的混凝土浇筑时掺入木质素磺酸钙减水剂,掺量多于规定的7倍,导致混凝土坍落度大于180mm,石子下沉,混凝土结构不均匀,浇筑后5天仍未凝固硬化,28天的混凝土实际强度不到规定强度的32%,不得不返工重浇。

④限制使用。当工程质量缺陷按返修方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,不得已时可做出诸如结构卸荷或减荷以及限制使用的决定。

⑤不作处理。某些工程质量问题虽然达不到规定的要求或标准,但其情况不严重,对工程或结构的使用及安全影响很小,经过分析论证、法定检测单位鉴定和设计单位等认可后,可不专门作处理:

A.不影响结构安全、生产工艺和使用要求的质量缺陷。

B.下一道工序可以弥补的质量缺陷。

C.法定检测单位鉴定合格的工程。

D.出现质量缺陷的工程,经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的。
