10.3.1施工成本分析

10.3.1施工成本分析相关课程

本视频可免费试听30秒,看完整版请购买课程

10.3.1施工成本分析考点解析

所属考试:二级建造师
授课老师:江凌俊
所属科目:建筑工程管理与实务
考点标签: 理解
所属章节:第10章施工成本管理/10.3施工成本分析与控制/10.3.1施工成本分析
所属版本:2025

10.3.1施工成本分析介绍

1.施工成本要求

(2) 施工成本分析贯穿于施工成本管理的全过程,成本分析的依据是统计核算会计核算业务核算的资料。【24年】

2.建筑工程成本分析方法【24年】

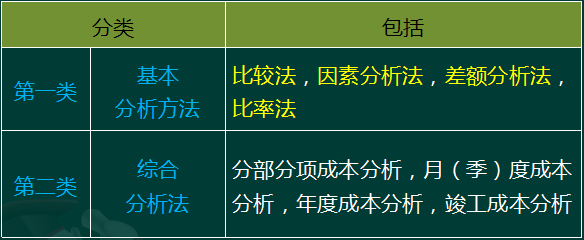

分类

包括

第一类

基本分析方法

比较法因素分析法差额分析法比率法

第二类

综合分析法

分部分项成本分析,月(季)度成本分析,年度成本分析,竣工成本分析

(3)因素分析法(连环替代)最为常用。排序的原则是:先工程量,后价值量;先绝对数, 后相对数。

专题更新时间:2025/08/01 10:54:55

10.3.1施工成本分析考点试题

多选题 1.建筑工程施工成本分析的依据材料是( )。
A . 统计核算
B . 比较法
C . 会计核算
D . 比率法
E . 业务核算

正确答案: A

答察解析: ACE选项正确,成本分析的依据是统计核算、会计核算和业务核算的资料。
BD选项错误,建筑工程成本分析方法有两类八种:第一类是基本分析方法,有比较法,因素分析法,差额分析法和比率法;第二类是综合分析法,包括分部分项成本分析,月(季)度成本分析,年度成本分析,竣工成本分析。

多选题 2.连环替代排序的原则有()。
A . 先工程量,后价值量
B . 先绝对数,后相对数
C . 先相对数,后绝对数
D . 先价值量,后工程量
E . 先工程数,后绝对数

正确答案: A

答察解析: AB选项正确,连环替代法在进行因素分析时,其替代的原则是:先工程量,后价值量。先绝对数,后相对数。
CDE选项错误,均不符合上述原则描述。

单选题 3.下列建筑工程成本分析方法中,属于综合分析方法的是()。
A . 有比较法
B . 因素分析法
C . 差额分析法
D . 分部分项成本分析

正确答案: D

答察解析: ABC选项:第一类是基本分析方法,有比较法、因素分析法、差额分析法和比率法。
D选项:第二类是综合分析方法,包括分部分项成本分析、月(季)度成本分析、年度成本分析、竣工成本分析。

简答/论述/问答 4.写出建筑工程成本分析方法。

正确答案:

答察解析:

简答/论述/问答 5.【背景资料】
建设单位投资酒店工程,建筑面积为2.20万平方米,钢筋混凝土框架结构,建设单位编制了招标文件,发布了招标公告,招标控制价为1.056亿元。
项目实行施工总承包,承包范围为土建、水电、通风空调、消防、装饰装修及园林景观工程,消防及园林景观由建设单位单独发包,主要设备由建设单位采购。先后有13家单位通过了资格预审后参加投标,最终D施工单位以9900.00万元中标。双方按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同,部分条款约定为:工程质量合格;实际工程量差异在±5%(含±5%)以内时按照工程量清单综合单价结算,超出幅度大于5%时按照工程量清单综合单价的0.9倍结算,减少幅度大于5%时按照工程量清单综合单价的1.1倍结算。
D施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施;制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包合同;进行项目成本分析、成本目标的制定,通过分析中标价得知,期间费用为642.00万元,利润为891.00万元。增值税为990.00万元。有两项分项工程完成后,双方及时确认了实际完成工作量。如表4:

工程按期进入安装调试阶段时,由于雷电引发了一场火灾。火灾结束后48小时内,D施工单位向项目监理机构通报了火灾损失情况:价值80.00万元的待安装设备报废; D施工单位人员烧伤所需医疗费及误工补偿费35. 00万元;租赁施工设备损坏赔偿费15.00万元;现场管理保卫人员费用支出2.00万元;其他损失待核实后另行上报。监理机构审核属实后上报了建设单位。
【问题】
1、分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元。按照工程施工成本费用目标划分,施工成本有哪几类?
2、分析计算A1、A2分项工程的清单综合单价是否需要调整?并计算A1、A2分项工程实际完成的工作量是多少元。
3、D施工单位在专业分包管理上的做法有哪些不妥之处?说明理由。招投标法对此类行为的处罚有哪些?
4、指出在火灾事故中,建设单位、D施工单位各自应承担哪些损失。(不考虑保险因素)

正确答案:

答察解析: 【第1问】
1-1、制造成本法:9900-642-891-990=7377万元;完全成本法:9900-990-891=8019万元
该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。】
1-2、按照建筑工程施工项目成本的费用目标划分为:生产成本、质量成本、工期成本、不可预见成本(例如罚款等)

【第2问】
2-1、A1分项工程:(5890-5450)÷5450=8.07%;8.07%> 5%,故超出部分的综合单价应进行调整。
5450×1.05×420+ (5890-5450×1.05)×420×0.9=2466765元,A1分项工程实际完成工程量为2466765元。
2-2、A2分项工程:(6230-5890)÷6230=5.457%;5.457%> 5%,故综合单价应进行调整。
5890×560×1.1=3628240元,A2实际完成工程量为3628240元。

【第3问】
3-1、不妥之处:D施工单位自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工。
    理由:施工合同中没有约定,又未经建设单位认可,施工单位将其承包的部分工程交由其他单位施工的,属于违法分包。
3-2、招投标法对此类行为的处罚:分包无效;罚款;有违法行为的,没收违法所得;可以责令停业整顿;情节严重的,吊销营业执照。
该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。】

【第4问】
4-1、建设单位承担的损失有:价值80.00万元的待安装设备报废;现场管理保卫人员费用支出2.00万元。
4-2、施工单位承担的损失有:施工单位人员烧伤所需医疗费及误工补偿费35.00万元;租赁施工设备损坏赔偿费15.00万元。

大咖讲解:10.3.1施工成本分析

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
