不开槽管道施工方法考点解析

所属考试:二级建造师
授课老师:凌平平
所属科目:市政公用工程管理与实务
考点标签: 了解
所属章节:第4章城市管道工程/4.1城市给水排水管道工程/不开槽管道施工方法
所属版本:2025

不开槽管道施工方法介绍

不开槽管道施工方法是相对于开槽管道施工方法而言,市政公用工程常用的不开槽管道施工方法有浅埋暗挖法、盾构法、顶管法、地表式水平定向钻法、夯管法等。

专题更新时间:2025/08/01 10:54:18

不开槽管道施工方法考点试题

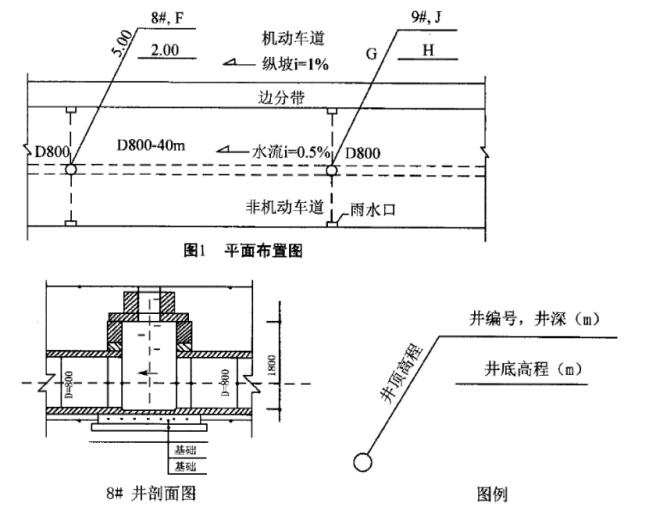

简答/论述/问答 1.某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用D800mm钢筋混凝土管,相邻井段间距40m,8#9#雨水井段平面布置如图1所示,8#-9#类型一致。

问题:
1、列式计算图中F、G、H、J的数值。

正确答案:

答察解析: 答案:
1、
F=5.00-2.00=3.00
G=5+40×1%=5.40
H=2+40×0.5%=2.20
J=5.40-2.20=3.20

简答/论述/问答 2.A公司承接一城市天然气管道工程,全长5.0km,设计压力0.8MPa,钢管直径DN1000mm,均采用成品防腐管。除穿越一条宽度为50的非通航河道采用定向钻施工外,其余均采用开槽明挖施工。定向钻施工工艺流程:设置钻进轨迹→A→回拉预扩孔→回拖管道。为顺利完成穿越段施工,参建单位除研究定向钻轨迹外,还采用专业浆液现场配制泥浆液。
问题:
1、写出定向钻施工流程中A的名称。
2、写出水平定向钻泥浆在钻进中的作用。

正确答案:

答察解析: 答案:
1、A:导向孔钻进。
2、水平定向钻泥浆液在钻进过程中的作用:润滑、护壁、携渣、钻头降温。

单选题 3.采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出()以上
A . 0.3m
B . 0.5m
C . 0.7m
D . 1.0m

正确答案: B

答察解析: 地下水位应控制在沉井基坑以下0.5m,基坑内的水应及时排除;采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出0.5m以上。

多选题 4.关于顶管施工技术正确的有(  )。
A . 工作井的围护结构为沉井工作井时,应先拆除井壁外侧的封板或其他封填物,再拆除洞圈内侧的临时封门。
B . 在不稳定土层中顶管时,封门拆除后应将顶管机立即顶入土层。
C . 拆除封门后,顶管机应连续顶进,直至洞口及止水装置发挥作用为止。
D . 控制顶进速度、挖土和出土量,减少土体扰动和地层变形。
E . 道顶进过程中,应遵循“勤测量、勤纠偏、微纠偏”的原则,控制顶管机前进方向和姿态,并应根据测量结果分析偏差产生的原因和发展趋势,确定纠偏的措施。

正确答案: B

答察解析: A选项错误:工作井的围护结构为沉井工作井时,应先拆除洞圈内侧的临时封门,再拆除井壁外侧的封板或其他封填物。

单选题 5.关于土钉墙支护说法正确的有()。
A . 当基坑潜在滑动面内有建筑物、重要地下管线时,应该采用土钉墙。
B . 土钉墙适应于地下水位以下的软土基坑
C . 当基坑较深、土的抗剪强度较低时,宜取较大坡比。
D . 当基坑较深、土的抗剪强度较低时,土钉间距应取小值。

正确答案: D

答察解析: A错误。当基坑潜在滑动面内有建筑物、重要地下管线时,不宜采用土钉墙。
B错误。土钉墙适应于地下水位以上或降水的非软土基坑
C错误。当基坑较深、土的抗 剪强度较低时,宜取较小坡比。

大咖讲解:不开槽管道施工方法

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
胡宗强
一级建造师
二级建造师
从事建造师培训多年。经验丰富,命题方向把握准确。
查看老师课程
房超
二级建造师
监理工程师
注册一级建造师
查看老师课程
相关知识点推荐
高频

给水排水管道功能性试验

给水排水管道功能性试验分为压力管道的水压试验和无压管道严密性试验。

给水管道应进行水压试验,并网运行前进行冲洗与消毒,经检验水质达到标准后,方可允许并网通水投入运行。排水管道严密性试验,分为闭水和闭气试验两种。湿陷性黄土膨胀土流砂地区的雨水管道需要进行严密性试验,污水必须经严密性试验合格后方可投入运行。

高频

我国城市排水体制和建设要求

我国城市排水系统主要为合流制、分流制或两者并存的混流制排水系统,除干旱地区外,新建地区的排水体制应采用分流制

高频

城市新型排水体制

催生新型排水体制发展的主要因素是城市雨水控制利用中水回用的发展。

新型排水体制指在合流制和分流制中利用源头控制和末端控制技术使雨水渗透、回用、调蓄排放的体制。

高频

给水排水管道分类

(1)按受力变形可分为:刚性管道和柔性管道。刚性管材主要有:混凝土管;柔性管材主要有:化学建材管钢管等。

(3)按接口形式可分为:平口管、承插口管等。

高频

开槽施工工艺流程:

测量放线→沟槽开挖→验槽→管道基础→管道安装→检查井砌筑→管节回填夯实→功能试验→填土夯实。【25年变更,去掉了压力管道】

高频

沟槽开挖施工

2)确定沟槽底部开挖宽度

(2)当设计无要求时,可按经验公式计算确定,见式(4.1-1):

B=D0+2×(b1+b2+b3

式中:B—管道沟槽底部的开挖宽度(mm);

D0—管外径(mm);

b1—管道一侧的工作面宽度(mm),可按表4.1-1选取;

b2—有支撑要求时,管道一侧的支撑厚度,可取150~200mm;

b3—现场浇筑混凝土或钢筋混凝土管渠一侧模板厚度(mm)。

高频

沟槽开挖与支护施工要点

1)分层开挖及深度

(1)人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m

(2)人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m;直槽时不应小于0.5m;安装井点设备时不应小于1.5m

2)沟槽开挖规定

(1)槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。

(6)开挖深度超过5m(含5m)或开挖深度3~5m,在与沟槽底部边线水平距离两倍开挖深度范围存在需要保护的建(构)筑物、主干道路或地下管线的沟槽时,土方开挖、支护、降水工程由施工单位申报开挖支护方案,经专家论证签字后实施,必要时由构筑物、管道、杆线产权单位认可后实施。【25年变更】

3)支撑与支护

沟槽开挖支护材料常用圆木桩、木方、木板、钢板桩(含拉森钢板桩、工字钢、H型钢等)、钢管等。拉森钢板桩支护有止水、挡土作用,可用于地下水丰富土质较差、沟槽较深、沟槽附近有构筑物等施工区。

高频

管道基础和地基处理

1)管道基础类型

管道基础主要有:原状土地基、混凝土基础、砂石基础

2)地基处理

(2)槽底局部超挖或发生扰动时,超挖深度不超过150mm时,可用挖槽原土回填夯实,其压实度不应低于原地基土的密实度;槽底地基土壤含水量较大,不适于压实时,应采取换填等有效措施。

(3)排水不良造成地基土扰动时,扰动深度在100mm以内,宜填天然级配砂石或砂砾处理;扰动深度在300mm以内,但下部坚硬时,宜填卵石或块石,并用砾石填充空隙并找平表面。

(5)柔性管道地基处理宜采用砂桩、搅拌桩等复合地基

(7)岩石地基局部超挖时,应将基底碎渣全部清理,回填低强度等级混凝土或回填粒径10-15mm的砂石并夯实。

(8)原状地基为岩石或坚硬土层时,管道下方应铺设砂垫层

高频

附属构筑物施工要点

1)检查井施工要点

(2)现浇钢筋混凝土(水泥混凝土模块砌筑)检查井的混凝土基础应与管道基础同时浇筑。排水管道接入检查井时,管口外缘应与井内壁平齐

2)支墩施工要点

(1)支墩应在管节接口做完、管节位置固定后修筑。

(2)支墩地基承载力应符合设计要求,宜采用原状土地基。

(3)管节安装过程中的临时固定支架,应在支墩的砌筑砂浆或混凝土达到规定强度后方可拆除。

(4)管道及管件支墩施工完毕,并达到强度要求后方可进行水压试验。

3)雨水口施工要点

(2)坐落于道路基层内的雨水支、连管应作强度等级C25的混凝土全包封且包封混凝土达到75%设计强度后方可进行上部基层、面层施工。

高频

沟槽回填

1)沟槽回填一般要求

(1)压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m。水压试验合格后,应及时回填沟槽的其余部分;无压管道在闭水或闭气试验前,除接口外可回填至胸腔,并应在试验合格后及时回填其余部分;部分城市要求第三方CCTV或QV检测合格、管道测绘完成后方可回填。

###分页标识###

(3)井室、雨水口及其他附属构筑物周围回填应与管道沟槽回填同时进行,不便同时进行时,应在沟槽回填压实土层距井室不小于400mm处预留台阶形接槎。

2)刚性管道沟槽回填

(1)管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm

(2)分段回填压实时,相邻段的接搓应呈台阶形。采用轻型压实设备时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm。

3)柔性管道回填

(2)管内径大于800mm的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。

(3)管基有效支承角范围应采用中粗砂填充并捣固密实,与管壁紧密接触处,不得用土或其他材料填充;管道中心标高以下回填时应采取防止管道上浮、位移的措施。

(4)沟槽回填从管底基础部位开始到管顶以上500mm范围内,采用人工回填;管顶500mm以上部位,可用机械从管道轴线两侧同时夯实;每层回填高度应不大于200mm

(5)柔性管道回填至设计高程时,应在12~24h内测量并记录管道变形率,管道变形率应符合设计要求;当设计无要求时,钢管或球墨铸铁管道变形率应不超过2%,化学建材管道变形率应不超过3%;当超过时,需采取处理措施。

高频

方法选择与设备选型依据

施工方法与适用条件

1)施工方法见图4.1-2

2024102710120028235905_城市给水排水管道工程(五)

###分页标识###

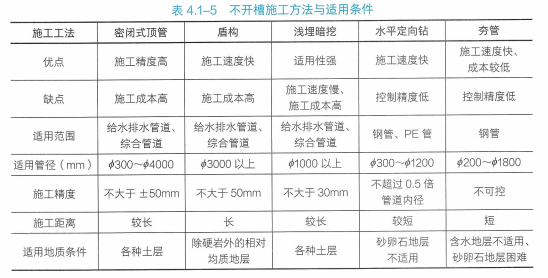

2)不开槽施工法与适用条件见表4.1-5。

表4.1-5 不开槽施工方法与适用条件

施工工法

密闭式顶管

盾构

浅埋暗挖

水平定向钻

夯管

优点

施工精度高

施工速度快

适用性强

施工速度快

施工速度快、

成本较低

缺点

施工成本高

施工成本高

施工速度慢、

施工成本高

控制精度低

控制精度低

适用范围

给水排水管道、综合管道

给水排水管道、 综合管道

给水排水管道、综合管道

钢管、PE管

钢管

适用管径(mm)

Φ300~Φ4000

Φ3000以上

Φ1000以上

Φ300~Φ1200

Φ200~Φ1800

施工精度

不大于±50mm

不大于50mm

不大于30mm

不超过0.5倍管道内径

不可控

施工距离

较长

较长

较短

适用地质条件

各种土层

除硬岩外的相对均质地层

各种土层

砂卵石地层不适用

含水地层不适用、砂卵石地层困难

高频

施工方法与适用条件

施工方法与适用条件

1)施工方法见图4.1-2

2024102710120028235905_城市给水排水管道工程(五)

###分页标识###

2)不开槽施工法与适用条件见表4.1-5。

表4.1-5 不开槽施工方法与适用条件

施工工法

密闭式顶管

盾构

浅埋暗挖

水平定向钻

夯管

优点

施工精度高

施工速度快

适用性强

施工速度快

施工速度快、

成本较低

缺点

施工成本高

施工成本高

施工速度慢、

施工成本高

控制精度低

控制精度低

适用范围

给水排水管道、综合管道

给水排水管道、 综合管道

给水排水管道、综合管道

钢管、PE管

钢管

适用管径(mm)

Φ300~Φ4000

Φ3000以上

Φ1000以上

Φ300~Φ1200

Φ200~Φ1800

施工精度

不大于±50mm

不大于50mm

不大于30mm

不超过0.5倍管道内径

不可控

施工距离

较长

较长

较短

适用地质条件

各种土层

除硬岩外的相对均质地层

各种土层

砂卵石地层不适用

含水地层不适用、砂卵石地层困难

高频

顶管施工法

顶管法施工常用于给水排水管道敷设,是在工作坑内借助于顶进设备产生的顶力,克服管道与周围土壤的摩擦力,将管道按设计的坡度逐节(逐根)顶入土中,并将土方运走。其原理是借助于主顶油缸及管道间、中继间等推力,把工具管或掘进机从工作坑内穿过土层一直推进到接收坑内吊起。

高频

浅埋暗挖法施工技术

施工的测量符合下列要求:

①施工过程中应对管道水平轴线和高程、顶管机姿态等进行测量,并及时对测量控制基准点进行复核;发生偏差时应及时纠正。

③管道水平轴线和高程测量符合下列要求:

a.出顶进工作井进入土层时,每顶进300mm,测量不应少于一次;正常顶进时,每顶进1000mm,测量不应少于一次

b.进入接收工作井前30m应增加测量,每顶进300mm,测量不应少于一次。

c.全段顶完后,应在每个管节接口处测量其水平轴线和高程;有错口时,应测出相对高差

d.纠偏量较大或频繁纠偏时应增加测量次数。

高频

基本要求

1)水压试验

(1)压力管道分为预试验主试验阶段;试验合格的判定依据分为允许压力降值允许渗水量值,按设计要求确定。

(3)管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进行试验。

###分页标识###

2)严密性试验

(1)管道的严密性试验分为闭水试验和闭气试验

(2)全断面整体现浇的钢筋混凝土无压管渠处于地下水位以下时,除设计要求外,管渠的混凝土强度等级抗渗等级检验合格,可采用内渗法测渗水量;

高频

管道试验方案与准备工作

2)压力管道试验准备工作

(1)试验管段所有敞口应封闭,不得有渗漏水现象;开槽施工管道顶部回填高度不应小于0.5m,宜留出接口位置以便检查渗漏处。

(2)试验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件;

(3)水压试验前应清除管道内的杂物;

(4)应做好水源引接、排水等疏导方案。

4)闭气试验适用条件

(1)混凝土类的无压管道在回填土前进行的严密性试验;

(2)地下水位应低于管外底150mm,环境温度为-15℃~50℃。

(3)下雨时不得进行闭气试验

5)管道内注水与浸泡

(1)应从下游缓慢注入,注入时在试验管段上游的管顶及管段中的高点应设置排气阀,将管道内的气体排除。

(2)试验管段注满水后,宜在不大于工作压力条件下充分浸泡后再进行水压试验,浸泡时间规定:

①球墨铸铁管(有水泥砂浆衬里)、钢管(有水泥砂浆衬里)、化学建材管不少于24h

②内径大于1000mm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管不少于72h

③内径小于1000mm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管不少于48h

(备注:规范中应该是小于等于1000mm

高频

试验要点与合格判定

1)水压试验

(1)预试验阶段——将管道内水压缓缓地升至规定的试验压力稳压30min,期间如有压力下降可注水补压,补压不得高于试验压力;检查管道接口、配件等处有无漏水、损坏现象;有漏水、损坏现象时应及时停止试压,查明原因并采取相应措施后重新试压。

(2)主试验阶段——停止注水补压,稳定15min,15min后压力下降不超过所允许压力下降数值时,将试验压力降至工作压力并保持恒压30min,进行外观检查,若无漏水现象,则水压试验合格。

2)闭水试验

(1)试验水头的确定方法

试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计。试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。

高频

管道安装

(3)采用焊接接口时,两端管的环向焊缝处齐平,内壁错边量不宜超过管壁厚度的20%,且不得大于2mm。

(4)采用电熔连接、热熔连接接口时,应选择在当日温度较低或接近最低时进行。答疑解惑:热熔连接

1)把持连接管材置于焊机夹具上并加以固定夹紧

2)校直对接管材,控制其错位量

3)放入加热板,进行加热。该步骤在预先设置加热的时间和较高的压力下进行,工艺的参数由管材的规格与压力等级确定。加热达到预定的卷边高度后,卸去部分压力,使端面在低压状态下吸热

4)加热完毕后,快速取走加热板;然后按预先设置的冷却压力和时间进行保压冷却

5)达到规定时间,松开夹具,完成热熔对接
