供热管网附件安装要求介绍

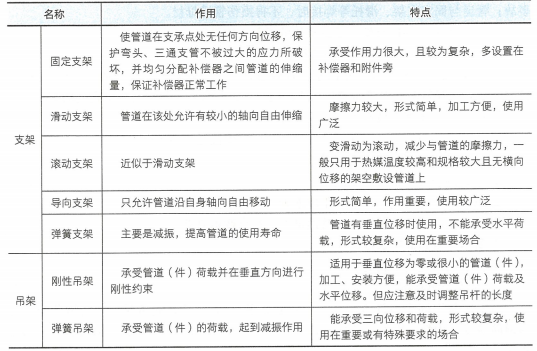

1)管道支、吊架安装

支吊架承受巨大的推力或管道的荷载,并协助补偿器传递管道温度伸缩位移(如滑动支架)或限制管道温度伸缩位移(如固定支架),在热力管网中起着重要的作用。

管道支、吊架安装要求如下

(1)管道支、吊架的制作与安装是管道安装中的第一道工序,应在管道安装、检验前完成。

(3)管道支架支承面的标高可采用加设金属垫板的方式进行调整,垫板不得大于两层,厚的宜放在下面,垫板应与预埋铁件或钢结构进行焊接,不得加于管道和支座之间。

(8)固定支架安装应符合下列要求:

(11)固定墩制作:

固定墩是嵌固直埋管道固定节(固定支座),并与其共同承受直埋管道所受推力的钢筋混凝土构件。固定墩结构形式一般为矩形、倒“T”形、单井、双井、翅形板凳形

②有轴向补偿器的管段,补偿器安装前,管道和固定支架之间不得进行固定;

③固定支架卡板和支架结构接触面应贴实,但不得焊接,以免形成“死点”,发生事故。

专题更新时间:2026/05/13 10:53:33

供热管网附件安装要求考点试题

单选题 1.采用旋转补偿器后,为减少管段运行的摩擦阻力,应安装()
A . 滑动支架
B . 滚动支架
C . 导向支架
D . 弹簧支架

正确答案: B

答案解析: 旋转补偿器,主要由芯管、外套管及密封结构等组成。采用该型补偿器后,固定支架间距增大,为避免管段挠曲要适当增加导向支架,为减少管段运行的摩擦阻力,应安装滚动支架。正确答案:B
A.滑动支架:允许轴向滑动,但摩擦力较大。不符合旋转补偿器的低摩擦要求
C.导向支架:限制横向位移,仅允许轴向移动,不能减少摩擦阻力
D.弹簧支架:用于有垂直位移的管道(如减振)与旋转补偿器无关

单选题 2.

利用供热管道自身弯曲管段的弹性进行补偿的是( )。

A . 自然补偿
B . 球形补偿器
C . 旋转补偿器
D . 波纹管补偿器

正确答案: A

答案解析: 自然补充是利用管道自身的弯头来进行补偿,是最简单经济的补偿,在设计中首先采用。但一般补偿量较小,且管道变形时产生横向位移。管道系统中弯曲部件的转角应小于150°,否则会产生侧移,严重时破坏管道系统

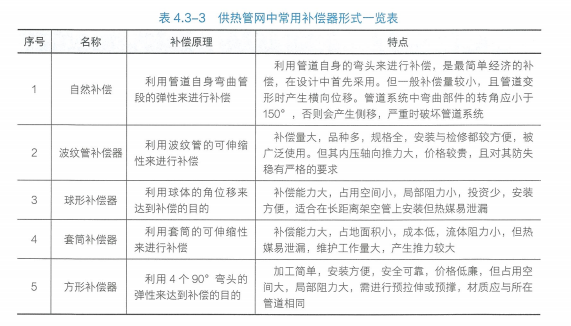

单选题 3.供热管道中热媒易泄漏,维护工作量大,产生推力较大的补偿器是()
A . 套筒补偿器
B . 波纹管补偿器
C . 球形补偿器
D . 方形补偿器

正确答案: A

答案解析: 套筒补偿器补偿能力大,占地面积小,成本低,流体阻力小,但热媒易泄漏,维护工作量大,产生推力较大,故本题选A

单选题 4.供热管网中法兰与法兰、法兰与管道应保持同轴,螺栓孔中心偏差不得超过孔径的(  )。
A . 2%
B . 3%
C . 4%
D . 5%

正确答案: D

答案解析: 此题考核法兰连接规定
法兰与法兰、法兰与管道应保持同轴,螺栓孔中心偏差不得超过孔径的5%,垂直允许偏差为0-2mm。故选择D

多选题 5.以下有关各类补偿器安装的要求,说法不正确的是()
A . 轴向波纹管补偿器的流向标记应与管道介质流向一致
B . 角向型波纹管补偿器的销轴轴线应平行于管道安装后形成的平面
C . 一次性补偿器与管道连接前,应按预热位移量确定限位板位置并固定
D . 直埋补偿器安装应符合:固定端应可靠锚固,活动端应能自由活动
E . 一次性补偿器预热后再将预热段内所有一次性补偿器上的固定装置拆除

正确答案: B

答案解析: A,C,D选项说法正确
B选项错误:角向型波纹管补偿器的销轴轴线应垂直于管道安装后形成的平面
E选项错误:预热前应将预热段内所有一次性补偿器上的固定装置拆除

大咖讲解:供热管网附件安装要求

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
相关知识点推荐
高频

按热媒种类分类

1.按热媒种类分类

1)蒸汽热网

可分为高压、中压、低压蒸汽热网。

2)热水热网

(1)高温热水热网:t>100℃。

(2)低温热水热网:t≤100℃。

高频

按所处地位分类

1)一级管网(一次热网)

在设置一级换热站的供热系统中,从热源换热站的供热管网。

2)二级管网(二次热网)

在设置一级换热站的供热系统中,从换热站热用户的供热管网。

高频

按敷设方式分类

1)地上(架空)敷设

按其支撑结构高度不同,可分为

支架(H≥4m)、支架(2m≤H<4m)、支架(H<2m)

此种敷设方式广泛应用于工厂区和城市郊区。

2)地下敷设

管道敷设在地面以下,由于不影响交通和市容,因而是城镇集中供热管道广泛采用的敷设方式。可分为管沟敷设直埋敷设



高频

按供回分类

1)供水管(汽网时:供汽管)

从热源至热用户(或换热站)的管道。

2)回水管(汽网时:凝水管)

从热用户(或换热站)返回热源的管道。

高频

供热管道施工与安装要求

常用的供热管道施工方法也有开槽法不开槽法。开槽法施工可参考本书4.1.1中相关内容;热力管道常用不开槽法的有浅埋暗挖法盾构法顶管法定向钻法,浅埋暗挖法可参考本书3.4中相关内容,顶管法可参考本书4.1.2中相关内容,定向钻法可参考本书4.2.2中相关内容。

高频

强度试验和严密性试验

1)一级管网及二级管网应进行强度试验和严密性试验

强度试验的试验压力为1.5倍设计压力,且不得低于0.6MPa其目的是检验管道本身与安装时焊口的强度;

严密性试验的试验压力为1.25倍设计压力,且不得低于0.6MPa,它是在各管段强度试验合格的基础上进行的,且应该是管道安装内容施焊工序全部完成,这种试验是对管道的一次全面检验。

供热管网工程水压试验应以清洁水作为试验介质。

2)换热站内的管道和设备的试验应符合下列规定

(1)站内所有系统均应进行严密性试验。

试验压力为1.25倍的设计压力,且不得低于0.6MPa

(3)开式设备应进行满水试验,以无渗漏为合格。

高频

清洗

(1)供热管网的清洗应在试运行前进行。

(2)可分为人工清洗、水力冲洗和气体吹洗。当采用人工清洗时,管道的公称直径应大于或等于DN800mm;蒸汽管道应采用蒸汽吹洗。

(4)清洗前,应将系统内的减压器、疏水器、流量计和流量孔板(或喷嘴)、滤网、温度计的插入管、调节阀芯和止回阀芯等拆下并妥善存放,待清洗结束后方可复装。

(5)不与管道同时清洗的设备、容器及仪表管等应隔开或拆除

(7)供热的供水和回水管道及给水和凝结水的管道,必须用清水冲洗。

高频

试运行

①供热管线工程应与换热站工程联合进行试运行。

③试运行时间应为达到试运行参数条件下连续运行72h
