危险性较大的分部分项工程安全专项施工方案编制与论证考点解析

所属考试:二级建造师
授课老师:凌平平
所属科目:市政公用工程管理与实务
考点标签: 运用
所属章节:第12章市政公用工程企业资质与施工组织/12.4施工组织设计/施工方案编制与管理
所属版本:2025

危险性较大的分部分项工程安全专项施工方案编制与论证介绍

1)危险性较大的分部分项工程范围【25年新增】

《危险性较大的分部分项工程安全管理规定》(由中华人民共和国住房和城乡建设部令第37号发布,经由中华人民共和国住房和城乡建设部令第47号修正)和《住房城乡建设部办公厅关于实施〈危险性较大的分部分项工程安全管理规定〉有关问题的通知》(建办质〔2018〕31号)规定:

(1)危险性较大的分部分项工程(以下简称“危大工程”),是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。施工单位应当在危险性较大的分部分项工程施工前编制专项施工方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项施工方案进行论证。

专题更新时间:2025/08/01 10:54:34

危险性较大的分部分项工程安全专项施工方案编制与论证考点试题

单选题 1.下列工程中,所编制的专项施工方案需要进行专家论证的是()。
A . 搭设高度为40m的落地式钢管脚手架工程
B . 盾构法施工的隧道工程
C . 开挖深度为3m的土质基坑
D . 开挖深度为15m的人工挖孔桩

正确答案: B

答察解析: 盾构法施工隧道工程的专项施工方案应进行专家论证通过后方可实施。

简答/论述/问答 2.某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:
(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:
(2)原机动车道两侧加宽、新建非机动车道和人行道;
(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见下表:

桩号

桩径

桩长

①②③④

1200

21

⑤⑥⑦⑧⑨⑩⑪⑫

1000

18

施工过程中发生如下事件:

事件一:项目部将原已获批的施工组织设计中的施工部署:

非机动车道(双侧)→人行道(双侧)→挖孔桩→原机动车道加铺,改为:挖孔桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺。

事件二:项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。

问题:

1、事件一中,项目部改变施工部署需要履行哪些手续?
2、写出事件二中专项施工方案被退回的原因。



正确答案:

答察解析: 答案:
1、应履行手续:施工部署是施工组织设计主要内容,有变更时要及时办理变更手续。
2、原因:挖孔桩深度大于16米属于超过一定规模的危险性较大的分部分项工程,需要通过专家论证后实施。

单选题 3.下列危险性较大的分部分项工程中,需要组织专家论证的项目是(  )。
A . 跨度30m的钢结构安装工程
B . 施工高度20m的建筑幕墙安装工程
C . 搭设高度50m的落地式钢管脚手架工程
D . 提升高度60m的附着式升降脚手架工程

正确答案: C

答察解析: 施工高度50m及以上的建筑幕墙安装工程;跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程;落地式钢管脚手架h≥50m;附着式升降脚手架(平台)提升高度h≥150m;

简答/论述/问答 4.某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B标段重新招标。桥面宽度17.5m,桥下净空6m。上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施

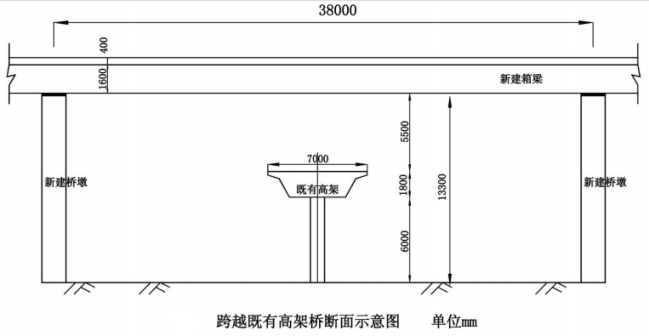

单位甲公司承担A标段,该标段施工现场既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标段施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段。新建桥下净空高度达13.3m(见下图)。

问题:

1、桥下净高13.3m部分施工时应履行什么手续?


正确答案:

答察解析: 答案:
1、因跨越既有高架部分的箱梁桥下净空为13.3m,属超过一定规模的危险性较大的分部分项工程范围,应编制专项方案经专家论证后修改完善实施。

单选题 5.下列分项工程中,需要编制安全专项方案并进行专家论证的是()。
A . 开挖深度3m的基坑降水工程
B . 搭设跨度15m的混凝土模板支撑工程
C . 搭设高度10m的悬挑式脚手架工程
D . 开挖深度20m的人工挖孔桩

正确答案: D

答察解析: A选项:开挖深度3m及以上的基坑(槽)的土方开挖、支护、降水工程需要编制专项方案,开挖深度5m及以上的基坑(槽)的土方开挖、支护、降水工程需要编制专项方案并组织专家论证。
B选项:搭设高度8m及以上,或搭设跨度18m及以上的混凝土模板支撑工程需要编制专项方案并组织进行专家论证。
C选项:分段架体搭设高度20m及以上的悬挑式脚手架工程需要编制专项方案并组织进行专家论证。采用矿山法、项管法、盾构法施工的隧道、洞室工程。

大咖讲解:危险性较大的分部分项工程安全专项施工方案编制与论证

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
胡宗强
一级建造师
二级建造师
从事建造师培训多年。经验丰富,命题方向把握准确。
查看老师课程
房超
二级建造师
监理工程师
注册一级建造师
查看老师课程
相关知识点推荐
高频

施工组织设计主要内容

项目管理制度主要包括以下内容:

项目管理组织机构及职责、技术管理制度、质量管理制度、成本管理制度、进度管理制度、安全管理制度、材料机械管理制度、工程资料管理制度、培训制度等。

高频

施工组织设计管理

1)施工组织设计由项目负责人主持编制,项目技术负责人参与编制,并负责对施工组织设计的编制、审批、实施等进行管理

2)施工组织设计的审批

(1)施工组织设计可根据需要分阶段审批

(2)施工组织设计应经项目负责人审核,经施工单位技术负责人审批并加盖企业公章 。

高频

施工方案主要内容

1)施工方法(核心内容)

2)施工机械

3)施工组织

4)施工顺序

5)现场平面布置

6)技术组织措施

7)应急预案

高频

施工方案的管理

1)施工方案的编制与审批

(1)施工方案应由项目负责人主持编制。

(2)由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的项目负责人主持编制。

(3)施工方案由项目负责人审批。重点、难点分部(分项)工程的施工方案由总承包单位技术负责人审批。

(4)施工方案应报送项目总监理工程师,没有实行监理的项目报送建设单位的项目负责人企业技术负责人;由总监理工程师、建设单位项目负责人或建设单位企业负责人批准后签字并实施。

(5)由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的技术负责人审批,并由总承包单位项目技术负责人核准备案。

2)施工方案的变更

(1)施工方案更改后需要重新报审

(2)变更流程:

①提出工程变更申请报告

②填写变更因素、有关图纸和变更工程量、造价等。

监理公司审查核验工程变更必要性和可行性,审查核验工程变更造价合理性,审查核验工程变更对工期的影响,并签署审查核验意见设计单位审查核验工程变更图纸是否满足设计规范和原设计要求,并签署审查核验意见。

建设单位按有关规定的审批权限进行申报或批复

3)施工方案的交底

施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
