施工进度调整的步骤考点解析

所属考试:二级建造师
所属科目:市政公用工程管理与实务
考点标签: 了解
所属章节:第14章施工进度管理/14.2施工进度计划编制与调整/施工进度调整
所属版本:2025

施工进度调整的步骤介绍

分析施工进度计划检查结果→确定调整的对象和目标→选择适当的调整方法→编制调整方案→对调整方案进行评价和决策→调整→确定调整后付诸实施的施工进度计划。

专题更新时间:2026/05/13 10:53:57

施工进度调整的步骤考点试题

简答/论述/问答 1.某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩。

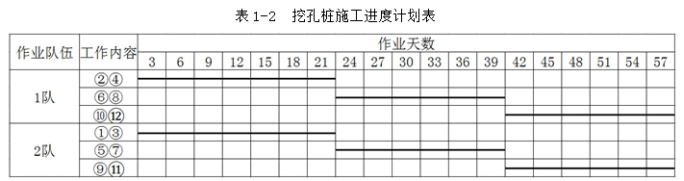

项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2,为加快工程进度,项目经理决定将⑨、⑩、⑪,⑫号桩安排第三个施工队进场施工,三队同时作业。

问题:

1、画出按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。

正确答案:

答案解析: 答案:
1、21+18=39天

简答/论述/问答 2.背景资料:

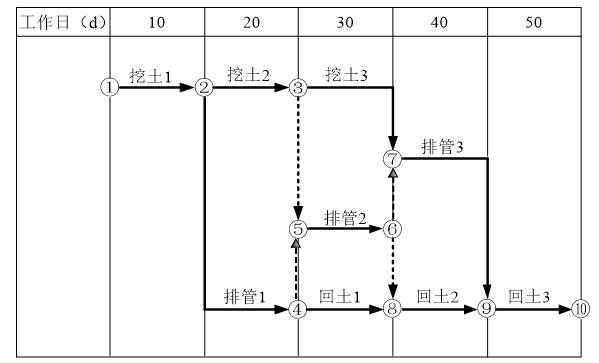

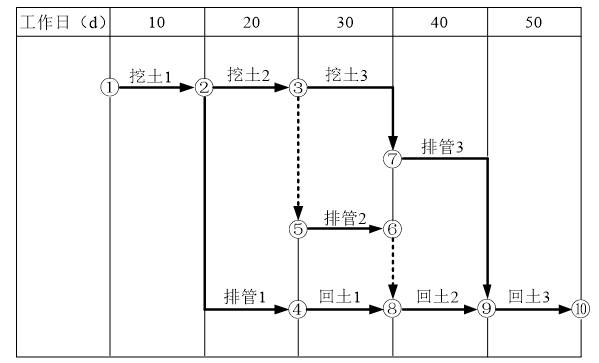

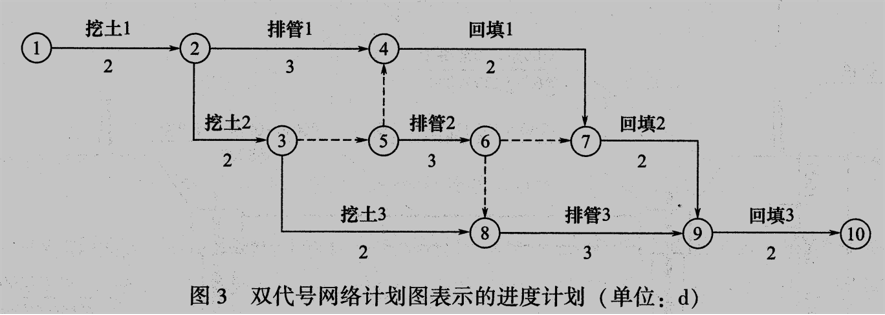

某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成,该地区土质为黄土,合同工期13天。项目部为了能顺利完成该项目,根据自身的人员、机具设备等情况,将该工程施工中的诸多工序合理整合成三个施工过程(挖土、排管、回填)、划分三个施工段并确定了每段工作时间,编制了用双代号网络计划表示的进度计划,如图3所示。

问题:
1.改正图3中的错误(用文字表示)
2.写出排管2的紧后工作与紧前工作。
3.图3中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种地区的土质在雨水管道回填前必须做严密性试验?

正确答案:

答案解析: 1.(1)④和⑤虚线箭头方向错误,应由④指向⑤。
(2)排管1和排管2的施工关系错误,应是排管1→排管2。

2.(1)排管2紧前工作为排管1、挖土2;
(2)排管2紧后工作为排管3、回填2。
3.(1)关键线路①→②→④→⑤→⑥→⑧→⑨→⑩;
(2)计划工期为13d;
(3)计划工期未超过合同工期,因此能按合同工期完成该项目。
4.(1)该雨水管道在回填前需要做严密性试验;
(2)湿陷性黄土、膨胀土、流砂土地区的土质在雨水管道回填前,必须做严密性试验。

大咖讲解:施工进度调整的步骤

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
