知识库/二级建造师 /施工进度计划编制.

施工进度计划编制.

施工进度计划编制.相关课程

本视频可免费试听30秒,看完整版请购买课程

施工进度计划编制.考点解析

所属考试:二级建造师
所属科目:市政公用工程管理与实务
考点标签: 了解
所属章节:第14章施工进度管理/14.2施工进度计划编制与调整/施工进度计划编制
所属版本:2025

施工进度计划编制.介绍

常用的表达工程进度计划的方法有横道图网络计划图两种形式。

表14.2-1某基础工程施工段、工作天数一览表

工序

施工段及工作天数(d)

基础工程

挖基槽

3

3

做垫层

3

3

做基础

3

3

回填土

3

3

专题更新时间:2025/08/01 10:54:36

施工进度计划编制.考点试题

单选题 1.某市政工程双代号网络计划如下图,该工程的总工期为()个月。
A . 12
B . 17
C . 18
D . 19

正确答案: C

答察解析: 关键线路:①-②-③-④-⑤-⑥-⑦-⑧,总工期=2+2+4+5+4+1=18个月

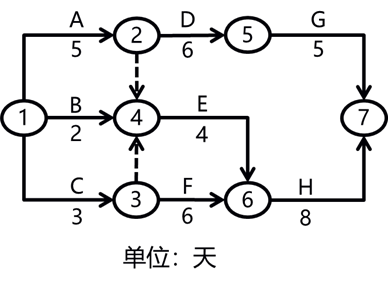

多选题 2.某市政工程网络计划如下图,总工期和关键线路正确的有(  )。
A . 总工期16天
B . 总工期17天
C . ①→②→⑤→⑦
D . ①→②→④→⑥→⑦
E . ①→③→⑥→⑦

正确答案: B

答察解析: ①→②→⑤→⑦;5+6+5=16天
①→②→④→⑥→⑦;5+4+8=17天
①→③→⑥→⑦;3+6+8=17
总工期应为17天,

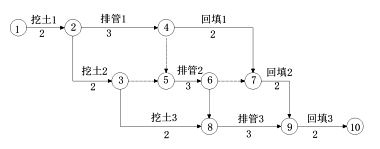

简答/论述/问答 3.某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成。该地区土质为黄土,合同工期为13天,项目部为了顺利完成该项目,根据自身人员、机具设备等情况,将该工程施工中的诸多工序合理分为3个施工过程(挖土、排管、回填)将其划分为三个施工段并确定了每段工作时间,编制了双代号网络进度计划。在排管1施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。

问题:
1、指出排管2的紧后工作和紧前工作?
2、指出该网络图的关键线路?计划工期为多少天?
3、项目部功加快施工进度应采取什么措施?

正确答案:

答察解析: 答案:
1、排管2的紧前工作:排管1和挖土2;排管2的紧后工作:回填2和排管3。
2、①→②→④→⑤→⑥→⑧→⑨→⑩;计划工期13天。
3、①划分多个施工段,同时施工;②增加资源投入;③增加施工人员数量;④延长每天的工作时间。

多选题 4.以下选项中,属于施工进度计划编制依据的是(  )。
A . 合同工期
B . 水文、地质
C . 设计图纸
D . 技术规范
E . 材料定额

正确答案: A

答察解析: 此题考核施工进度计划编制依据:
(1)以合同工期为依据安排开、竣工时间。
(2)设计图纸、材料定额、机械台班定额、工期定额、劳动定额等。
(3)机械设备和主要材料的供应及到货情况。
(4)项目部可能投入的施工力量及资源情况。
(5)工程项目所在地的水文、地质等方面自然情况。
(6)工程项目所在地资源可利用情况。
(7)影响施工的经济条件和技术条件。
(8)工程项目的外部条件等。
故选择ABCE

单选题 5.某单项工程双代号网络图中,B工序因不可抗力原因导致工期拖延了5天,则工程工期延长了()天。
A . 2
B . 3
C . 4
D . 5

正确答案: A

答察解析: B工作总时差为3天,延迟5天,则工期增加5-3=2天

大咖讲解:施工进度计划编制.

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
胡宗强
一级建造师
二级建造师
从事建造师培训多年。经验丰富,命题方向把握准确。
查看老师课程
房超
二级建造师
监理工程师
注册一级建造师
查看老师课程

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
