2026年一级造价师《工程计价》第二章高频考点:工程计价基本程序

2026一造《工程计价》第二章高频考点“工程计价基本程序”——两套流程、三大区别,死记硬背真的亏!考法就爱考对比辨析,一混就掉坑!

课程讲义下载】【试题在线练习】【真题解析视频


《工程计价》高频考点:工程计价基本程序


(一)工程概预算编制的基本程序

工程概预算的编制主要采用定额计价方法。

按概算定额或预算定额的定额子目,逐项计算工程量,套用概预算定额单价确定直接费(包括人工费、材料费、施工机具使用费),后按规定的取费标准确定企业管理费,再计算利润,加上材料价差后计算增值税,经汇总后即为工程概预算价格。

即:定额工程量→定额单价→取费+价差→增值税→汇总概预算价格

(二)工程量清单计价的基本程序

工程量清单计价的过程分为两个环节:编制和应用。

工程量清单计价的基本程序步骤如下:

(1)分部分项工程费= ∑(分部分项工程量×相应分部分项工程综合单价)

(2)措施项目费= ∑各措施项目费

(3)其他项目费=暂列金额+专业工程暂估价+计日工+总承包服务费

(4)单位工程造价=分部分项工程费+措施项目费+其他项目费+增值税

(5)单项工程造价= ∑单位工程造价

(6)建设项目总造价= ∑单项工程造价

(三)定额计价与工程量清单计价的主要区别

区别

定额计价

清单计价

1.造价形成机制不同(最根本区别)

生产决定价格的成本法计价机制

交易决定价格的市场法计价机制

2.风险分担方式不同

风险双方分担方式不明确,容易引起纠纷

由发承包双方分担。

3.计价的目的不同

注重在建设项目前期合理设定投资控制目标,为建设单位制定投资及筹资方案提供依据,强调计价依据的统一性和平均水平。

建设项目交易阶段进行合理定价,强调计价依据的个性化

【考点训练】

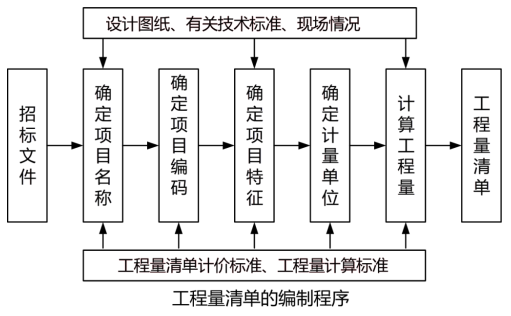

1、在工程量清单编制中,设计图纸、有关技术标准、现场情况可以用于确定(  )。

A.项目名称

B.项目编码

C.项目特征

D.计量单位

E.工程数量

参考答案:ACE
参考解析:

在工程量清单编制中,设计图纸、有关技术标准、现场情况可以用于确定项目名称、项目特征和计算工程量。

根据工程量清单计份价标准、工程量计算标准可以用于确定项目名称、项目编码、项目特征、计量单位和计算工程量。

2、关于工程量清单计价的计算程序,下列算式正确的有(  )。

A.分部分项工程费=Σ(分部分项工程量×工料单价)

B.其他项目费=暂列金额+专业工程暂估价+计日工+总承包服务费

C.单位工程造价=分部分项工程费+措施项目费+其他项目费+增值税

D.单项工程造价=Σ单位工程造价+设备及工器具购置费

E.建设项目总造价=∑单项工程造价+预备费+建设期利息

参考答案:BC
参考解析:

(1)分部分项工程费=∑(分部分项工程量×相应分部分项工程综合单价);

(2)措施项目费=∑各措施项目费;

(3)其他项目费=暂列金额+专业工程暂估价+计日工+总承包服务费;

(4)单位工程造价=分部分项工程费+措施项目费+其他项目费+增值税;

(5)单项工程造价=∑单位工程造价;

(6)建设项目总造价=∑单项工程造价。

3、关于工程量清单计价的基本程序和方法,下列说法正确的有(  )。

A.单位工程造价通过直接费、间接费、利润汇总

B.计价过程包括工程量清单的编制和应用两个阶段

C.项目特征和计量单位的确定与施工组织设计无关

D.招标文件中划分的由投标人承担的风险费用隐含于已标价工程量清单综合单价中

E.工程量清单计价活动伴随竣工结算而结束

参考答案:BCD
参考解析:

本题考查的是工程计价基本程序。选项A错误,单位工程造价=分部分项工程费+措施项目费+其他项目费+增值税。

选项B正确,工程量清单计价的过程可以分为两个环节,即工程量清单的编制和工程量清单的应用。

选项C正确,确定项目特征与设计图纸、有关技术标准、现场情况、工程量清单计价标准、工程量计算标准有关;

选项D正确,风险费用是隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定的风险内容和范围的费用。

选项E错误,工程量清单计价活动涵盖工程招标、合同管理以及竣工交付全过程,主要包括:编制工程量清单、最高投标限价、投标报价,确定合同价,工程计量与合同价款支付、合同价款的调整、工程结算和工程计价纠纷处理等活动。

4、关于定额计价和工程量清单计价的比较差异,下列说法正确的有(  )。

A.定额计价采用的是生产要素消耗决定价格的成本法计价机制

B.工程量清单计价采用的是市场竞争决定价格的市场法计价机制

C.工程量清单计价实现了计价风险按合同约定由发承包双方分担

D.定额计价更注重建设前期投资控制目标的合理设定

E.工程量清单计价更注重施工合同实施期的价款调整

参考答案:ACD
参考解析:选项A正确,即使是在生产要素价格放开由市场决定的前提下,定额计价本质上仍然维持着由生产要素投入和消耗决定工程造价的计价方式,属于生产决定价格的成本法计价机制。选项B错误,工程量清单计价模式下,工程造价通过市场竞争形成,属于交易决定价格的市场法计价机制。选项C正确,工程量清单计价方式下,工程量由招标人根据全国统一的工程量计算规则计算并提供,价格通过市场竞争实现。事前算细账、摆明账,履约过程中可以通过过程结算不断实现固化,简化了竣工结算,实现了计价风险按合同约定由发承包双方分担。选项D正确,定额计价方式更注重在建设项目前期合理设定投资控制目标,为建设单位制订投资及筹资方案提供依据,强调计价依据的统一性和平均水平。选项E错误,工程量清单计价方式更注重在建设项目交易阶段进行合理定价,强调计价依据的个性化。
插入模块

备考推荐一造在线题库练习 | 资料免费下载 | 一造全科干货笔记

APP下载233网校APP提供一级造价工程师章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!


233网校一级造价工程师视频培训课,大咖团队+定制学习计划+全程带学,书课题一站式备考,全方位助您拿下一造。课程详细介绍>>

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
