在建设工程造价管理中,非节奏流水施工因其灵活性而被广泛采用,但其工期计算却成为许多造价工程师的难点之一。那么,如何准确计算非节奏流水施工的工期呢?
首先,我们需要明确非节奏流水施工的特点:各施工过程在各施工段的流水节拍不全相等,相邻施工过程的流水步距不尽相等。这些特性直接影响了工期的计算方式。
根据公式 T = (m + n - 1)K,我们可以清晰地看到工期计算的关键参数:m 表示施工段数,n 表示施工过程数,K 表示流水步距。其中,流水步距 K 的确定尤为重要。通常,我们会根据具体工程的施工进度计划表或网络图来推导出每一对相邻施工过程之间的步距值。
例如,在某工程项目中,已知施工段数 m=4,施工过程数 n=6,流水步距 K=5 周,则代入公式可得:T = (4 + 6 - 1) × 5 = 45 周。这一结果表明,整个施工过程需要 45 周完成。值得注意的是,若工程中有组织间歇、工艺间歇或提前插入时间,则需对公式进行相应调整。
此外,实际应用中还需关注施工段之间的空闲时间。虽然专业工作队能够在施工段上连续作业,但某些施工段之间可能存在空闲时间,这会对总工期产生一定影响。因此,在编制施工计划时,应尽量优化资源配置,减少空闲时间,从而缩短工期。
总结来说,非节奏流水施工的工期计算不仅依赖于公式的正确运用,还需要结合工程实际情况进行灵活调整。只有深入理解公式背后的逻辑,并熟练掌握施工进度计划的编制方法,才能更高效地完成工期计算任务。
科目:建设工程造价管理
考点:(二)2.非节奏流水施工工期计算
1、某项目组成甲、乙、丙、丁共4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为()周。
A.31
B.30
C.26
D.24
流水步距可以采用取大差法,计算流水步距的步骤是:
(1)累加各施工过程的流水节拍,形成累加数据系列;
(2)相邻两施工过程的累加数据系列错位相减;
(3)取差数值大者作为该两个施工过程的流水步距。
①本题的甲、乙两施工过程的流水步距:
取最大差值为7,故甲、乙流水过程的流水步距K甲,乙=7周。
②乙、丙两施工过程的流水步距:
取最大差值为5,故乙、丙流水过程的流水步距K乙,丙=5周。
③丙、丁两施工过程的流水步距:
取最大差值为4,故丙、丁流水过程的流水步距K丙,丁=4周。
④工期计算:T=∑K+Tn=(7+5+4)+(5+3+4+2+1)=31(周)。
其中,Tn是最后一个专业队丁在施工段上的持续时间。
所以,答案选A。
2、某楼板结构工程由三个施工段组成,每个施工段均包括模板工程、钢筋绑扎和混凝土浇筑三个施工过程,每个施工过程由各自专业工作队施工,流水节拍如下表。该钢筋绑扎与混凝土浇筑之间的流水步距为()天。
A.2
B.5
C.8
D.10

累加数列错位相减取大差法计算流水步距,D正确。
3、某地面工程划分为基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制。各工艺过程在四个区域依次施工天数分别为:5,8,5,10;7,11,9,12;4,5,6,4;4,5,8,6,面层施工后需间隙2天,则其流水工期应为( )天。
A.55
B.57
C.59
D.61
首先,各施工过程流水节拍的累加数列为:
垫层:5,13,18,28
基层:7,18,27,39
面层:4,9,15,19
抛光:4,9,17,23
其次,错位相减求得差数列:

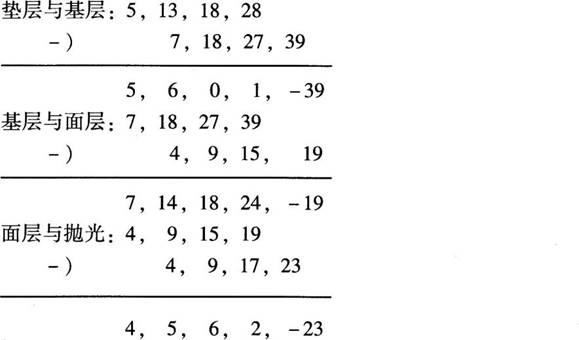

最后,在差数列中取最大值求得流水步距:
甲与乙的流水步距:K1=max[5,6,0,1,-39]=6
乙与丙的流水步距:K2=max[7,14,18,24,-19]=24
丙与丁的流水步距:K3=max[4,5,6,2,-23]=6
施工工期为:T=∑K+∑tn+∑G+∑z=(6+24+6)+(4+5+8+6)+2=61(天)
