如何准确计算双代号网络计划中的六个时间参数?

来源:233网校 2026-02-28 09:51:07
导读:在工程造价管理中,双代号网络计划的时间参数计算是核心技能之一。本文详细解析六个时间参数的定义、计算方法及其实际应用,帮助考生掌握关键技巧。

如何准确计算双代号网络计划中的六个时间参数?

在建设工程造价管理中,双代号网络计划时间参数的计算方法是一个重要考点,尤其对于六个时间参数的理解和运用至关重要。这六个参数包括:最早开始时间(ES)、最早完成时间(EF)、最迟完成时间(LF)、最迟开始时间(LS)、总时差(TF)和自由时差(FF)

首先,工作的最早开始时间和最早完成时间反映了任务的前置依赖关系。具体来说,某项工作的最早开始时间是指其所有紧前工作全部完成后,该工作能够开始的最早时刻。而最早完成时间则等于最早开始时间加上工作持续时间。例如,在一个施工项目中,如果某项任务需要5天完成,且其紧前任务在第10天结束,则该任务的最早开始时间为第10天,最早完成时间为第15天。

其次,最迟完成时间和最迟开始时间则体现了任务对整体工期的影响。最迟完成时间是在不影响整个项目按期完成的前提下,某项工作必须完成的最晚时刻。最迟开始时间则是最迟完成时间减去工作持续时间。比如,若项目的总工期为30天,某项任务的最迟完成时间为第25天,持续时间为4天,则其最迟开始时间为第21天。

此外,总时差和自由时差是评估任务灵活性的重要指标。总时差表示在不影响总工期的情况下,某项工作可以延迟的时间范围;自由时差则指在不影响紧后工作最早开始时间的前提下,某项工作可以推迟的时间。例如,某任务的总时差为3天,意味着即使该任务延迟3天完成,也不会影响项目的总工期。

综上所述,熟练掌握双代号网络计划时间参数的计算方法,不仅有助于合理安排施工进度,还能有效控制项目成本,提高工程管理效率。因此,考生在备考过程中应重点关注这些参数的计算公式及其应用场景,确保在实际工作中能够灵活运用。

科目:建设工程造价管理

考点:(二)双代号网络计划时间参数的计算方法

1、工程网络计划中,工作D有两项紧后工作,最早开始时间分别为17和20,工作D的最早开始时间为12,持续时间为3,则工作D的自由时差为()

A.5

B.4

C.3

D.2

查看答案
参考答案:D
参考解析:工作的最早完成时间=工作最早开始时间+持续时间,自由时差=紧后工作最早开始时间的最小值-本工作的最早完成时间=17-(12+3)=2。

2、双代号时标网络计划中,某工作有3项紧后工作,这3项紧后工作总时差分别为3、5、2,该工作与 3项紧后工作的时间间隔为2、1、2,则该工作的总时差是(   )。

A.2

B.4

C.5

D.6

查看答案
参考答案:B
参考解析:工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总时差所得之和的最小值。min{3+2,5+1,2+2}=4,故该工作总时差为4。

3、某项目有8项工作,其逻辑关系和持续时间如下表,该项目双代号网络计划的关键线路条数和计算工期分别是( )。

A.1,15

B.2,15

C.2,16

D.1,16

查看答案
参考答案:D

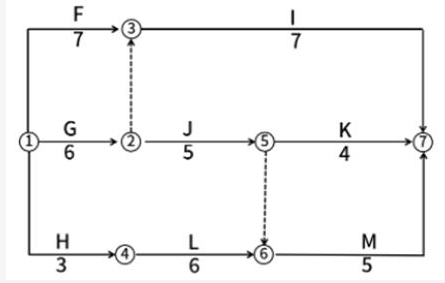

参考解析:本题考查的是网络图绘制。关键线路G-J-M,工期16天。
F-I: 7+7=14
G-I: 6+7=13
G-J-K: 6+5+4=15
G-J-M: 6+5+5=16
H-L-M: 3+6+5=14
相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
