知识库/造价工程师 /三、概预算文件审查

三、概预算文件审查

三、概预算文件审查相关课程

本视频可免费试听30秒,看完整版请购买课程

三、概预算文件审查考点解析

所属考试:造价工程师
授课老师:王竹梅
所属科目:建设工程造价管理
考点标签: 理解
所属章节:第六章 工程建设全过程造价管理/第二节 设计阶段造价管理/三、概预算文件审查
所属版本:

三、概预算文件审查介绍

1、设计概算审查

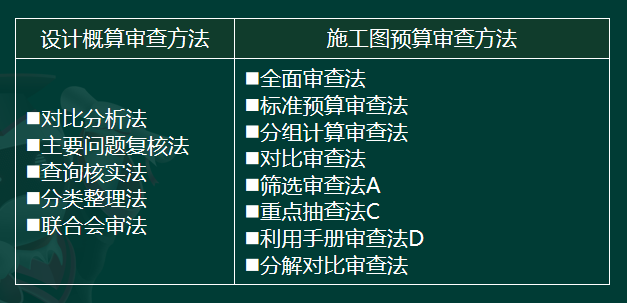

(1)审查内容

(2)审查方法:对比分析法、主要问题复核法、查询核实法、分类整理法、联合会审法。

2、施工图预算审查

(1)审查内容。重点应审查:工程量的计算;定额的使用;设备材料及人工、机械价格的确定;相关费用的选取和确定。【2016】

(2)审查方法【2021、2019、2017】

专题更新时间:2025/08/01 10:53:40

三、概预算文件审查考点试题

单选题 1.下列施工图预算审查方法中,审查质量高,但审查工作量大、时间相对较长的是( )。
A . 对比审查法
B . 全面审查法
C . 分组计算审查法
D . 标准预算审查法

正确答案: B

答察解析: B正确;全面审查法。又称逐项审查法,是指按预算定额顺序或施工的先后顺序,逐一进行全部审查。其优点是全面、细致,审查的质量高;缺点是工作量大,审查时间较长。
A错误;对比审查法。是指用已完工程的预结算或虽未建成但已审查修正的工程预结算对比审查拟建类似工程施工图预算。其优点是审查速度快,但同时需要具有较为丰富的相关工程数据库作为开展工作的基础。
C错误;分组计算审查法。是指将相邻且有一定内在联系的项目编为 组,审查某个分量,并利用不同量之间的相互关系判断其他几个分项工程量的准确性。其优点是可加快工程量审查的速度,缺点是审查的精度较差。
D错误;标准预算审查法。是指对于利用标准图纸或通用图纸施工的工程,先集中力量编制标准预算,然后以此为标准对施工图预算进行审查。其优点是审查时间较短,审查效果好;缺点是应用范围较小。

单选题 2.审查施工图预算,应首先从审查(  )开始。
A . 定额使用
B . 工程量
C . 设备材料价格
D . 人工、机械使用价格

正确答案: B

答察解析: 本题考查的是概预算文件的审查。
对施工图预算的审查,应首先从审查工程量开始。

单选题 3.下列施工图预算审查方法中,应用范围相对较小的方法是( )。
A . 全面审查法
B . 重点抽查法
C . 分解对比审查法
D . 标准预算审查法

正确答案: D

答察解析: 标准预算审查法是指对于利用标准图纸或通用图纸施工的工程,先集中力量编制标准预算,然后以此为标准对施工图预算进行审查。其优点是审查时间较短,审查效果好。缺点是应用范围较小

单选题 4.下列方法中,不属于施工图预算审查方法的是(  )。
A . 筛选审查法  
B . 因素分析法
C . 重点抽查法  
D . 利用手册审查法

正确答案: B

答察解析: 本题考查的是概预算文件审查。施工图预算审查的方法有全面审查法、标准预算审查法、分组计算审查法、对比审查法、筛选审查法、重点抽查法、利用手册审查法、分解对比审查法。选项B属于成本分析方法。

单选题 5. 下列审查方法中,不属于项目设计概算审查方法的是(  )。
A . 对比分析法
B . 综合分析法
C . 查询核实法
D . 联合会审法

正确答案: B

答察解析: 概算审查方法:对比分析法、主要问题核实法、查询核实法、分类整理法、联合会审法。

大咖讲解:三、概预算文件审查

王竹梅
造价工程师
监理工程师
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。
查看老师课程
相关知识点推荐
高频

一、限额设计

限额设计中,工程使用功能不能减少,技术标准不能降低,工程规模也不能削减。因此,限额设计需要在投资额度不变的情况下,实现使用功能和建设规模的最大化。【2016】

(一)限额设计的工作内容

1、合理确定设计限额目标

投资决策阶段是限额设计的关键。对政府工程而言,投资决策阶段的可行性研究报告是政府部门核准投资总额的主要依据,而批准的投资总额则是进行限额设计的重要依据。

(二)限额设计的实施程序★★★

1、限额设计强调技术与经济的统一,工程造价管理专业人员要及时进行投资估算,在设计过程中协助工程设计人员进行技术经济分析和论证,从而达到有效控制工程造价的目的。

2、限额设计的实施是建设工程造价目标的动态反馈和管理过程,可分为目标制定、目标分解、目标推进和成果评价四个阶段。

3、当考虑建设工程全寿命期成本时,按照限额要求设计的方案未必具有最佳经济性,此时亦可考虑突破原有限额,重新选择设计方案。

高频

二、设计方案评价与优化

设计方案评价与优化通常采用技术经济分析法,即将技术与经济相结合【2020】

1、基本程序

IMG_257

2、评价指标体系

(1)使用价值指标,即项目满足需要程度的指标。

(2)消耗量指标。反映创造使用价值所消耗的社会劳动消耗量的指标。

3、评价方法

(1)多指标法:工程造价指标、主要材料消耗指标、劳动消耗指标、工期指标。

(2)单指标法【2020】

(3)多因素评分优选法:综合了定量分析评价与定性分析评价的优点,可靠性高,应用较广泛。

高频

(一)限额设计工作内容

1、合理确定设计限额目标

投资决策阶段是限额设计的关键。对政府工程而言,投资决策阶段的可行性研究报告是政府部门核准投资总额的主要依据,而批准的投资总额则是进行限额设计的重要依据。

2.确定合理的初步设计方案
初步设计阶段需要依据最终确定的可行性研究方案和投资估算,对影响投资的因素按照专业进行分解,并将规定的投资限额下达到各专业设计人员。设计人员应用价值工程基本原理,通过多方案技术经济比选,创造出价值较高、技术经济性较为合理的初步设计方案,并将设计概算控制在批准的投资估算内。
3.在概算范围内进行施工图设计
施工图是设计单位的最终成果文件,应按照批准的初步设计方案进行限额设计,施工图预算需控制在批准的设计概算范围内。

高频

(一)设计方案评价与优化

设计方案评价与优化通常采用技术经济分析法,即将技术与经济相结合

1、基本程序

IMG_257

2、评价指标体系

(1)使用价值指标,即项目满足需要程度的指标。

(2)消耗量指标。反映创造使用价值所消耗的社会劳动消耗量的指标。

3、评价方法

(1)多指标法:工程造价指标、主要材料消耗指标、劳动消耗指标、工期指标。

(2)单指标法

(3)多因素评分优选法:综合了定量分析评价与定性分析评价的优点,可靠性高,应用较广泛。

高频

(一)设计概算审查

设计概算审查

(1)审查内容

(2)审查方法:对比分析法、主要问题复核法、查询核实法、分类整理法、联合会审法。

高频

(二)施工图预算审查

施工图预算审查

(1)审查内容。重点应审查:工程量的计算;定额的使用;设备材料及人工、机械价格的确定;相关费用的选取和确定。

(2)审查方法

高频

(二)限额设计实施程序

限额设计的实施程序★★★

1、限额设计强调技术与经济的统一,工程造价管理专业人员要及时进行投资估算,在设计过程中协助工程设计人员进行技术经济分析和论证,从而达到有效控制工程造价的目的。

2、限额设计的实施是建设工程造价目标的动态反馈和管理过程,可分为目标制定、目标分解、目标推进和成果评价四个阶段。

3、当考虑建设工程全寿命期成本时,按照限额要求设计的方案未必具有最佳经济性,此时亦可考虑突破原有限额,重新选择设计方案。
