2026年监理工程师案例分析(土建)真题答案解析(第六题)

【背景资料】

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标准》计价。合同清单中费用构成,分部工程清单见表6-1,措施项目费190万元,专业工程暂估价150万元,计入工180万元,总承包服务费70万元,暂列金额200万元,增值税税率9%

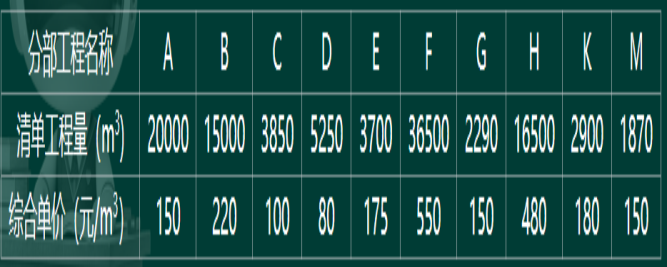

 表6-1 分部工程清单

合同约定:工程预付款为签约合同价(不含暂列金额、计日工、专业工程暂估价)的10%,工程预付款从第5个月开始分4个月等额扣回。

当分部工程实际工程量减少超过清单工程量15%时,按系数1.1调整清单综合单价,措施项目费和其他项目费均不调整,从开工第1个月起,措施项目费和总承包服务费合计按12万元/月结算,应付进度款按月度结算工程价款的95%计算。

以分部工程为工程编制的施工进度双代号时标网络计划如图6-1所示,各项工作均速进行。

事件1:开工后第4个月,施工单位完成一项计日工10万元的新增工程,该工作不影响其他工作的开始和完成时间。

事件2:工作G和H的实际工作完成量分别为1900m³和14190m³,其余工作均按完成

事件3:工程实施过程中,施工单位向项目监理机构提出补偿下列费用的申请,①处理勘察报告中未标明的不良地质条件发生的费用。②建设单位提供的工程材料发生的现场配合费用;③修补施工围挡自然破损发生的费用。

 【问题】

1合同清单中分部工程费,其他项目费分别为多少万元?签约合同价、工程预付款分别为多少万元?

2.针对事件1,工程开工后第4个月的结算工程价款和应付进度款分别为多少万元? 施工单位应在何时向项目监理机构报送计日工报表? 除投入人员姓名外,计日工报表中还应包含投入人员的哪些信息?

3.针对事件2,对工作G、H的价款进行结算时,综合单价是否应进行调整?分别说出理由。工程开工后第7个月的结算工程价款和应付进度款分别为多少万元?

 4.针对事件3,逐项指出项目监理机构是否应签认费用补偿。(计算过程和结果均保留2位小数)

参考答案:【第1问】
 1. (1)分部分项工程费:
 A:20000×150=3000000元=300.00(万元)B:15000×220=3300000元=330.00(万元)
 C:3850×100=385000元=38.50(万元)D:5250×80=420000元=42.00(万元)
 E:3700×175=647500元=64.75(万元)F:36500×550=20075000元=2007.50(万元)
 G:2290×350=801500元=80.15(万元)H:16500×480=7920000元=792.00(万元)
 K:2900×180=522000元=52.20(万元)M:1870×150=280500元=28.05(万元)
 分部分项工程费
 =(300+330+38.5+42+64.75+2007.5+ 80.15+792+52.2+28.05=3735.15(万元)
 (2)其他项目费=150+180+70+200=600(万元)
 (3)签约合同价
 增值税=( 3735.15 +190 +600-150)×9%= 393.76 (万元)
 签约合同价= 3735.15+190+600+393.76=4918.91(万元)
 (4)预付款=[(3735.15 +190+70)×(1+9%)]×10%= 435.47(万元)
 【第2问】
 引用第一问:
 A:20000×150=3000000元=300.00(万元)
 E:3700×175=647500元=64.75(万元)
 (1)第4个月的结算工程价款
 =[(300/4+64.75/4)+12+10]×(1+9%)=123.37(万元)
 第4个月的应付进度款=123.37×95%=117.20(万元);
 (2)采用计日工计价的任何一项工作,在该项工作实施过程中的每一天,承包人应将每天发生计日工内容的下列报表和有关凭证报送给发包人核实。任何一项非当日完成的计日工工作持续进行时,承包人应在该项工作实施结束后,在约定的时间内向发包人提交包含每日计日工记录汇总的计日工签证报告。
 (3)投入该工作所有人员的①姓名、②工种、③级别和④耗用工时。
 【第3问】
 (1) G工作,综合单价需要调整
 理由:2290×(1-15%)=1946.50>1900m³,G工作工程量变化幅度超过15%,综合单价需要调整。;
 H工作,综合单价不需要调整〔1分〕
 理由:16500×(1-15%)=14025<14190m³,H工作工程量变化幅度在15%以内,综合单价不需要调整。;
 (2)G工作调整后的综合单价=350×1.1=385元/m³。
 引用第1问:F:36500×550=20075000元=2007.50(万元)
 第7个月的结算工程价款=(2007.5/5+1900×385/10000+12)×(1+9%)=530.45(万元)
 第7个月的应付进度款=530.45×95%-435.47/4=395.06
 【第4问】
 (1)①,可以签认费用补偿
 (理由:勘察报告中未标明的不良地质条件,属于建设单位的责任。)
 (2)②,不可以签认费用补偿
 (理由:根据《建设工程工程量清单计价标准》24版,甲供材料的现场配合费用已包含在总承包服务费中。 )
 (3)③,不可以签认费用补偿
 (理由:施工围挡属于措施项目,且自然破损,通常被认为是承包人的日常维护责任。)

完整版2026监理《案例分析(土建)》真题下载↓

2026年监理工程师真题解析直播及回放

监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!

考试科目直播时间直播老师直播/回放入口
合同管理5月16日 18:30起唐忍直播/回放入口
目标控制(土建)5月17日 18:30起江凌俊直播/回放入口
目标控制(水利)

5月17日 18:30起

李博韬直播/回放入口
理论与法规5月17日 20:00起王竹梅直播/回放入口
案例分析(土建)5月18日18:30起梁毛直播/回放入口
案例分析(水利)5月19日18:30起李博韬直播/回放入口

↓扫描下方二维码加入监理真题群↓


2026年监理工程师成绩查询时间

2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!

扫码订阅2026年监理查分动态↓


相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
