2026年监理工程师案例分析(水利-环保)真题答案解析(第五题)
【背景资料】某水库枢纽工程建设内容包括土石坝、溢洪道、库岸防护及交通道路等。项目法人依据《水利水电工程标准施工招标文件(2009年版)》通过招标与某施工单位签订了施工合同,并委托某监理单位实施监理,监理单位在现场设立了监理机构。监理过程中发生如下事件:

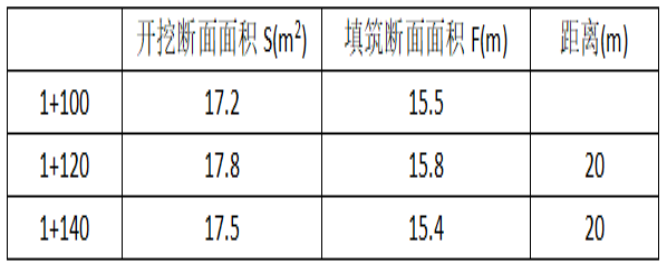

事件1:交通道路设计采用半挖半填方案。施工单位根据施工图纸完成了道路土方的开挖和填筑工作,并按相关程序验收合格后向监理机构提交了工程计量报验单。某段道路土方开挖及填筑部分断面情况如下表

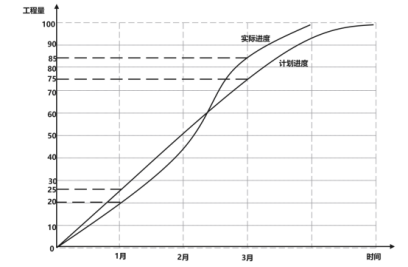

事件2:道路工程土方开挖合同工程量为60万m3,合同单价为18元/m3,计划4个月完成。道路土方开挖工程进度曲线如图5所示,监理机构分别在第1个月末和第3个月末检查了施工进度。

事件3:溢洪道土方开挖招标工程量为11.5万m3,根据确认的开挖区地形、计量剖面和施工图纸计算的工程量为12万m3,施工过程中考虑施工方便,施工单位实际开挖工程量为12.3万m3,土方开挖合同单价为18元/m3。监理机构签字确认了施工单位申报的工程量12.3万m3。
事件4:在坝基土方开挖过程中,存在若干2.5m3~3.0m3的孤石,施工单位提出孤石按石方开挖计量的要求,监理机构不予认可。

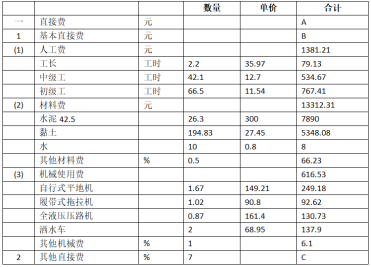

事件5:某段交通道路施工过程中,发现道路路基地质条件不满足设计要求,设计单位提出了设计变更,采用10%水泥土换填方式进行处理。施工单位报送监理机构的10%水泥土单价分析表部分内容如表所示。

问题:
1根据事件1,列式计算桩号1+100~1+140段土方开挖和填筑的工程量。
2.根据事件2中的土方开挖进度曲线,分析第1个月末和第3个月末土方开挖的工程进度和资金计划执行情况。
3.事件3中,监理机构的做法是否妥当?说明理由;监理机构确认的土方开挖工程款应为多少?
4.根据《水利工程工程量清单计价规范》(GB50501-2007),事件4中监理机构的做法是否妥当?说明理由。
5.根据事件5,列式计算表中A、B、C的值(计算结果保留两位小数)。
开挖量:
1+100~1+120:(17.2+17.8)/2×20=350
1+120~1+140:(17.8+17.5)/2×20=353
合计:350+353=703m³
填筑量:
1+100~1+120:(15.5+15.8)/2×20=313
1+120~1+140:(15.8+15.4)/2×20=312
合计:313+312=625m³
2、
1月份计划进度:25%×60×18=270万元
1月份实际进度:20%×60×18=216万元
3月份计划进度:75%×60×18=810万元
3月份实际进度:85%×60×18=918万元
3、
监理单位做法不妥当。监理机构的做法不妥当。
理由:招标工程量仅为预估量,应按施工图纸、设计断面核实的有效工程量12万m3为结算计量依据。
应确认工程款:12×18=216(万元)
4、
监理机构做法不妥
《水利水电工程单元工程施工质量验收评定标准——土石方工程》在石方明挖的界定中规定:体积大于0.7m³需用钻爆方法破碎的孤石或岩块,按石方开挖的验收标准执行
5、
B=1381.21+13312.31+616.53=15310.05
C=15310.05×7%=1071.70
A=15310.05+1071.70=16381.75
↓完整版2026监理《案例分析(土建)》真题下载↓
2026年监理工程师真题解析直播及回放
监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!
↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间
2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!
↓扫码订阅2026年监理查分动态↓
