2026年监理工程师《案例分析(水利-环保)》真题答案解析(第六题)

来源:233网校 2026-05-25 00:35:49

2026年监理工程师考试时间为5月16日-17日,2026年监理工程师考试《案例分析(水利-环保)》科目真题答案已更新,快来一起估分对答案,提前知晓成绩吧!

↓扫码进入2026年监理工程师真题估分↓

手机扫二维码
真题在线估分>>

2026年监理工程师案例分析(水利-环保)真题答案解析(第六题)

【背景资料】

某水库工程建设内容包括混凝土重力坝、溢洪道、坝顶公路和尾水渠等。其中重力坝分为溢流坝段(含溢洪道)和非溢流坝段,溢洪道布置在重力坝中部,溢洪道上部布置交通桥,其下游布置消力池和尾水渠,溢洪道由弧形闸门及液压启闭机控制过流。发包人依据《水利水电工程标准施工招标文件(2009年版)》编制了招标文件,通过招标与某承包人签订了本工程土建及设备安装施工合同。某监理单位承担了本工程的施工监理工作,并在现场设立了监理机构。监理过程中发生如下事件:

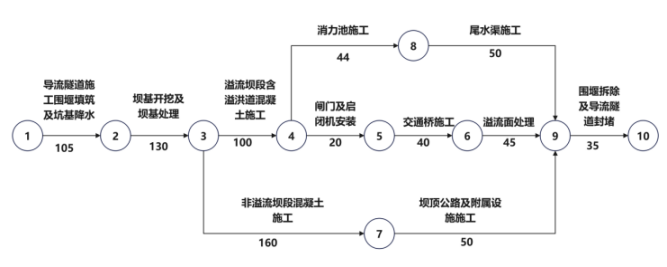

事件1:承包人编制并经监理机构批准的水库工程施工进度计划如图

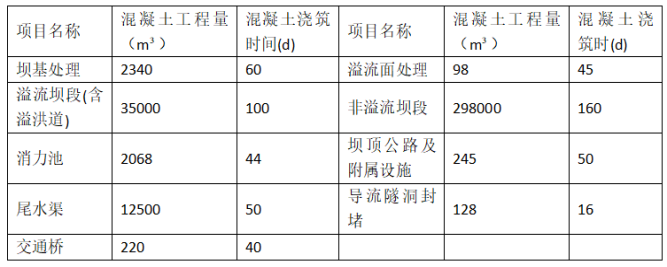

 承包人根据本工程各部位混凝土工程量及浇筑时间(如表6),确定自建混凝土拌和系统的单位小时生产能力为140m3/h,其中混凝土拌和系统单位小时不均匀系数取1.3,每天工作时间按20小时计。

事件2:某日水文及气象部门预报,工程所在地区第2天将发生特大暴雨,上游河流可能发生超标准洪水。监理机构认为工程施工存在安全风险,以书面方式向承包人发出暂停施工指示,要求做好应对超标准洪水的准备工作,并抄送发包人。承包人按监理机构要求暂停施工5天后复工,并据此向监理机构提出延长工期5天的要求。

事件3:开工后第430天末监理机构对工程施工进度进行检查,检查结果:“尾水渠施工”实际完成工程量为计划工程量的60%;“溢流面处理”实际完成工程量为计划工程量的73.33%;“坝顶公路及附属设施施工”实际完成工程量为计划工程量的70%。假定各项工作匀速施工的情形下,监理机构对实际进度与计划进度进行了比较,并分析了对工期的影响。

事件4:承包人提交的本工程水土保持措施计划部分内容如下:

(1)填筑重力坝施工围堰:

(2)弃土场设置挡渣墙、截水沟、排水沟

(3)办公生活区设置挡土墙、截水沟、排水沟

 (4)钢筋加工厂设置围墙,

事件5:重力坝基坑经常性排水采用沉淀池处理,沉淀池布置在基坑排水系统中部,承包人在施工期间按环境保护要求对沉淀池中的含泥废水进行了处理。

问题:

1事件1中,指出本工程混凝土施工进度计划的高峰期时段,计算高峰期平均每天混凝土浇筑工程量,承包人自建混凝土拌和系统的单位小时生产能力是否满足高峰期混凝土浇筑要求?说明理由(计算结果保留两位小数)。

2.改正事件2中监理机构做法的不妥之处,监理机构是否应该同意承包人延长5天工期的要求?说明理由。

3.事件3中,指出第430天实际进度与计划进度的比较结果(用“××工作按期完成”,或“××工作实际进度比计划进度推迟×天工程量”表述),并分析对工期的影响。

4.事件4的水土保持措施计划中哪些项目不属于水土保持措施

5.事件5中,沉淀池布置位置是否合理?说明理由、指出沉淀池中含泥度水处理原则:排放废水符合的pH值应为多少?

参考答案:1、
 本工程混凝土施工进度计划的高峰期时段发生在“溢流坝段含溢洪道混凝土施工”的100天期间。本工程混凝土高峰期时段为第235~335天(溢流坝段和非溢流坝段混凝土施工同时进行,浇筑强度最大)。
 平均每天浇筑量=35000/100+298000/160=2212.5m3。
 高峰期混凝土系统所需生产能力:2212.5×1.3=2876m³/d,2876/20=143.81
 自建系统实际生产能力:143.81大于题干中140,故不满足要求。
 2、
 (1)不妥之处:监理机构直接以书面方式向承包人发出暂停施工指示,程序不当。
 改正:监理机构应先报告发包人,征得发包人同意后,再向承包人发出暂停施工指示。
 (2)应同意承包人延长5天工期的要求。
 理由:特大暴雨属于不可抗力(或异常恶劣的气候条件),且发生超标准洪水,承包人无法预见、无法避免,由此造成的工期延误应由发包人承担责任,故应批准工期顺延5天。
 3、
 (1)尾水渠施工,按原计划第429天末完成,而第430天末时该工作实际完成60%,推迟工程量对应时间50×(1-60%)+1=21天。所以实际进度比计划进度推迟21天工程量。总时差16天,所以影响工期5天。
 (2)溢流面处理,按原计划第440天末完成,到第430天末共施工35天,应该完成计划工程量的比例为35/45=77.78%。实际完成73.33%,推迟的工程量对应时间45×(77.78%-73.33%)=2天。所以实际进度比计划进度推迟2天工程量。其为非关键工作,总时差为5天,所以不影响工期。
 (3)坝顶公路及附属设施施工,按原计划第445天末完成,到第430天末共施工35天,应该完成计划工程量的比例为35/50=70%。实际完成工程量为计划工程量的70%。即坝顶公路及附属设施施工按期完成,所以不影响工期。
 4、
 (1)填筑重力坝施工围堰
 (4)钢筋加工厂设置围墙
 5、 (1)沉淀池布置位置不合理。 理由:基坑经常性排水的沉淀池应布置在基坑下游,且应布置在排水系统的出口处(或末端),以利于废水处理后排放;布置在基坑排水系统中部会影响排水效率,且不利于含泥废水的收集与处理。 (2)含泥废水处理应遵循“清污分流、分质处理”的原则,通过沉淀(必要时加絮凝剂)去除悬浮物,降低含泥量,达标后排放。 (3)排放废水的pH值应在6~9之间。

完整版2026监理《案例分析(土建)》真题下载↓

2026年监理工程师真题解析直播及回放

监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!

考试科目直播时间直播老师直播/回放入口
合同管理5月16日 18:30起唐忍直播/回放入口
目标控制(土建)5月17日 18:30起江凌俊直播/回放入口
目标控制(水利)

5月17日 18:30起

李博韬直播/回放入口
理论与法规5月17日 20:00起王竹梅直播/回放入口
案例分析(土建)5月18日18:30起梁毛直播/回放入口
案例分析(水利)5月19日18:30起李博韬直播/回放入口

↓扫描下方二维码加入监理真题群↓


2026年监理工程师成绩查询时间

2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!

扫码订阅2026年监理查分动态↓


相关阅读

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
