监理《目标控制(土建)》历年高频考点:单代号网络计划时间参数的计算

来源:233网校 2025-02-19 09:15:44

考点归纳:

(一)计算工作的时间参数

(1)ES 本工作=max(EF 紧前)

EF=ES+D

计算工期=终点节点所代表的工作的最早完成时间

(2)LAG=ES 紧后-EF 本工作

(3)TF=min(LAG 本工作与紧后+TF 紧后)

(4)FF=min(LAG 本工作与紧后)

(5)LF=EF+TF

LS=ES+TF

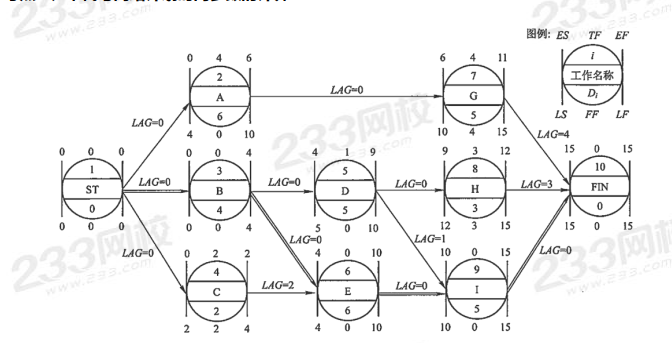

(二)确定网络计划的关键线路

1.利用关键工作确定关键线路 总时差最小的工作为关键工作。将这些关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路。

 2. 利用相邻两项工作之间的时间间隔确定关键线路 从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
