2025监理《目标控制(水利)》考点练习:网络计划的优化

来源:233网校 2025-04-10 08:10:49

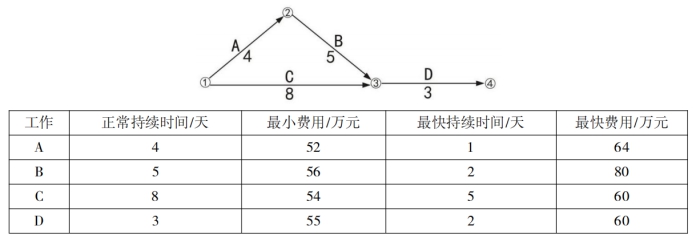

1、某工程的初始网络图如下图(时间单位:天)所示,工作的时间一费用关系如下表所示。现要求工程在 10天内完工,则最小费用的方案是()。

A. 压缩 A 工作 2 天,C 工作 1 天
B. 压缩 B 工作 2 天,C 工作 1 天
C. 压缩 A 工作 1 天,D 工作 1 天
D. 同时压缩 A,B 工作各 1 天

参考答案:C
参考解析:由题可计算出各工作可压缩的时间为:A工作3天,B工作3天,C工作3天,D工作1天。 各工作每压缩一天增加的费用为:A工作4万元,B 工作 8 万元,C 工作 2 万元,D 工 作 5 万元。首先,应选择直接费用最小的 A 工 作进行压缩,但由于 C 工作的限制,只可压缩 1 天,增加的费用为 4 万元。第二步,对以上 压缩方案进一压缩,可有三种选择方案:①继续 压缩 A 工作 1 天,压缩 C 工作 1 天;②压缩 B 工作 1 天,压缩 C 工作 1 天;③压缩 D 工作 1 天。费用最小的为 压缩 D)工作,由此增加的 费用为 5 万元。故选项 C 正确。

2、当工程网络计划的计算工期超过要求工期时,可采用的工期优化的方法是(  )
A. 缩短关键工作的总时差
B. 减少相邻工作之间的时距
C. 缩短关键工作的持续时间
D. 减少相邻工作之间的时间间隔

参考答案:C
参考解析:网络计划的优化目标应包括工期目标、费用目标和资源目标。优化目标应按计划项目的需要和条件选定。其中。工期优化是指当计算工期超过要求工期时,可通过压缩关键工作的持续时间来满足工期要求。

2025年监理工程师备考资料下载>>

3、工程网络计划费用优化的目的是为了寻求()。
A. 资源均衡使用条件下最低成本的计划
B. 资源有限条件下最低成本的计划
C. 工程总成本固定条件下的最优工期
D. 工程总费用最低时的最优工期

参考答案:D
参考解析:工期一费用优化是通过对不同工期时的工程总费用的比较分析,从中寻求工程总费用最低时的最优工期。

4、工程网络计划资源优化的目的之一是为了寻求()。
A. 资源有限条件下的最短工期安排
B. 资源均衡使用条件下的最短工期安排
C. 资源使用最少条件下的合理工期安排
D. 工程总成本量最低条件下的资源均衡安排

参考答案:A
参考解析:一般情况下,网络计划的资源优化分为两种,即"资源有限,工期最短"的优化和"工期固定,资源均衡"的优化。

2025年监理工程师模考大赛,带你全方位仿真体验模拟,直击真实考场!查缺补漏,帮你在线自我测评!

点击下图立即参与2025监理工程师模考大赛↓

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
