2026年监理《目标控制(水利)》考点练习:工程预付款的扣还

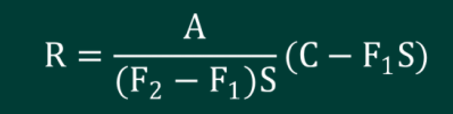

2、在工程预付款的扣还公式R=A(C-F1S)/(F2-F1)S中,C表示()
A.工程预付款总金额
B.合同价格
C.合同累计完成金额
D.变更金额

式中R-每次进度付款中累计扣回的金额;
A-工程预付款总金额;
S-合同价格;
C-合同累计完成金额;
F1-开始扣款时合同累计完成金额达到合同价格的比例,一般为20%;
F2-全部扣清时合同累计完成金额达到合同价格的比例,一般为80%~90%。
上述合同累计完成金额均指价格调整前未扣质量保证金的金额。
3、某水利工程项目合同签约价3000元,预付款300万元,开始扣款时合同累计完成金额达到合同价格的比例20%,全部扣清时合同累计完成金额达到合同价格比例80%,10 月份合同累计完成金额1200万元,10月份进度款中累计扣回的金额是()。
A.100
B.200
C.300
D.500
