2026年监理《目标控制(水利)》考点练习:异步距异节毒流水施工

来源:233网校 2026-02-11 09:43:11

监理工程师的备考路是一场孤独的马拉松,没有掌声,只有枯燥的规范和永无止境的知识点。

但要相信,每天进步的一点点,终将汇聚成破茧成蝶的巨大能量。

那些看似不起眼的日复一日,会在未来的某一天,让你看到坚持的意义。每一次翻书,都是在为未来的工程质量把关增添底气;每一次刷题,都是在为职业生涯的晋升铺设阶梯!我们一起坚持每日刷题打卡!

插入模块

模考刷题训练营 |


2026年监理《目标控制(水利)》考点练习:

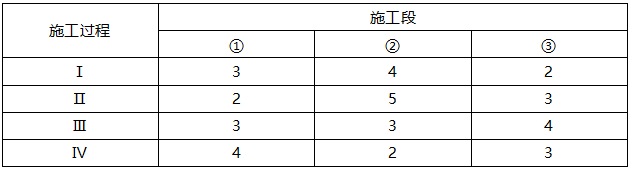

1、某工程有4个施工过程,划分为3个施工段组织流水施工,各施工过程在各施工段上的流水节拍(天)见下表,第Ⅱ和第Ⅲ两个施工过程之间有3天的工艺间歇时间,则该工程的流水施工工期是(  )天。

A.16

B. 19

C. 22

D. 25

查看答案
参考答案:D
参考解析:(1)累加数列:
I:3,7,9
II:2,7,10
III:3,6,10
IV:4,6,9
(2)错位相减、取大值,得流水步距分别为:
KI,II=5
KII,III=4
KIII,IV=4
(3)计算工期:T=(5+4+4)+(4+2+3)+3=25d
