一、挣值法考点解析

所属考试:监理工程师
授课老师:江凌俊.
所属科目:目标控制(土木建筑)
考点标签: 运用
所属章节:(投资)第八章工程施工阶段投资控制/第八节投资偏差分析/一、挣值法
所属版本:

一、挣值法介绍

一、挣值法【1517-1921-25★★★

(一)挣值法的三个基本参数

已完工作预算投资(BCWP)=已完成工程量×预算单价

计划工作预算投资(BCWS)=计划工程量×预算单价

已完工作实际投资(ACWP)=已完成工程量×实际单价

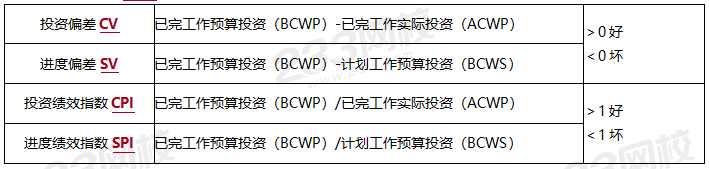

(二)挣值法的四个评价指标

1.投资偏差

CV=已完工作预算投资(BCWP)-已完工作实际投资(ACWP

2.进度偏差

SV=已完工作预算投资(BCWP)-计划工作预算投资(BCWS

3.投资绩效指数

CPI=已完工作预算投资(BCWP)/已完工作实际投资(ACWP

4.进度绩效指数

SPI=已完工作预算投资(BCWP)/计划工作预算投资(BCWS

评价指标

含义

投资偏差CV

CV为负值时,表示项目运行超出预算投资;

当CV为正值时,表示项目运行节支,实际投资没有超出预算投资。

进度偏差SV

SV为负值时,表示进度延误,实际进度落后于计划进度;

当SV为正值时,表示进度提前,实际进度快于计划进度。

投资绩效指数CPI

CPI1时,表示投资超支,即实际投资高于预算投资;

当CPI>1时,表示投资节支,即实际投资低于预算投资。

进度绩效指数SPI

SPI1时,表示进度延误,即实际进度比计划进度拖后;

当SPI>1时,表示进度提前,即实际进度比计划进度快。

专题更新时间:2026/06/04 17:51:33

一、挣值法考点试题

单选题 1.某工程施工至2020年6月底,经统计分析:已完工作预算投资2500万元,已完工作实际投资2800万元,计划工作预算投资2600万元。该工程此时的投资绩效指数为(  )。
A . 0.89
B . 0.96
C . 1.04
D . 1.12

正确答案: A

答案解析: 投资绩效指数(CPI)=已完工作预算投资(BCWP)/已完工作实际投资(ACWP)=2500/2800=0.89

单选题 2.某土方工程,计划2月初至5月底开挖土方5万m³,匀速施工,预算单价60元/m³,至4月底实际累计开挖土方5.4万m³,实际单价68元/m³,采用赢得值(挣值)法评价该工程此刻的投资、进度状态时,结论正确的是(  )。
A . 投资偏差-43.2万元
B . 进度偏差36万元
C . 投资绩效指数0.90
D . 进度绩效指数0.88

正确答案: A

答案解析: 截至四月底计划完成量3÷4×5=3.75万m³,
已完工作预算投资=5.4×60=324万元,
已完工作实际投资=5.4×68=367.2万元,
计划工作预算投资=3.75×60=225万元,
投资偏差=已完工作预算投资-已完工作实际投资=324-367.2=-43.2万元,选项A正确
进度偏差=已完工作预算投资-计划工作预算投资=324-225=99万元,选项B错误
投资绩效指数=已完工作预算投资/已完工作实际投资=324/367.2=0.88,选项C错误
进度绩效指数=已完工作预算投资/计划工作预算投资=324/225=1.44。选项D错误

单选题 3.某工程主体结构混凝土工程量为3200m3,预算单价为550元/m3,计划4个月内均衡完成。开工后,混凝土实际采购价格为560元/m3。施工至第二个月月底,实际累计完成混凝土工程量为1800m3,则此时的进度偏差为(  )万元。
A . 11.8
B . 11.2
C . 11.0
D . −11.8

正确答案: C

答案解析: 计划4个月内均衡完成,即每个月计划完成 3200/4=800m³,所以二月底计划工作1600m³。
进度偏差(SV)=已完工作预算投资(BCWP)-计划工作预算投资(BCWS)=1800×550-1600×550=11万元

单选题 4.某工程主体结构混凝土工程量为3200m3,预算单价为550元/m3,计划4个月内均衡完成。开工后,混凝土实际采购价格为560元/m3。施工至第二个月月底,实际累计完成混凝土工程量为1800m3,则此时的进度偏差为(  )万元。
A . 11.8
B . 11.2
C . 11.0
D . −11.8

正确答案: C

答案解析: 计划4个月内均衡完成,即每个月计划完成 3200/4=800m³,所以二月底计划工作1600m³。
进度偏差(SV)=已完工作预算投资(BCWP)-计划工作预算投资(BCWS)=1800×550-1600×550=11万元

单选题 5.某工程施工至2023年12月底,经分析,已完工作预算投资为100万元,已完工作实际投资为115万元,计划工作预算投资为110万元。则该工程的进度偏差为(  )。
A . 超前15万元
B . 延误15万元
C . 超前10万元
D . 延误10万元

正确答案: D

答案解析: 进度偏差=已完工作预算投资- 计划工作预算投资,100-110=-10万,即延误10万。

当进度偏差SV为负值时,表示进度延误,实际进度落后于计划进度;当进度偏差SV为正值时,表示进度提前,实际进度快于计划进度。

大咖讲解:一、挣值法

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
